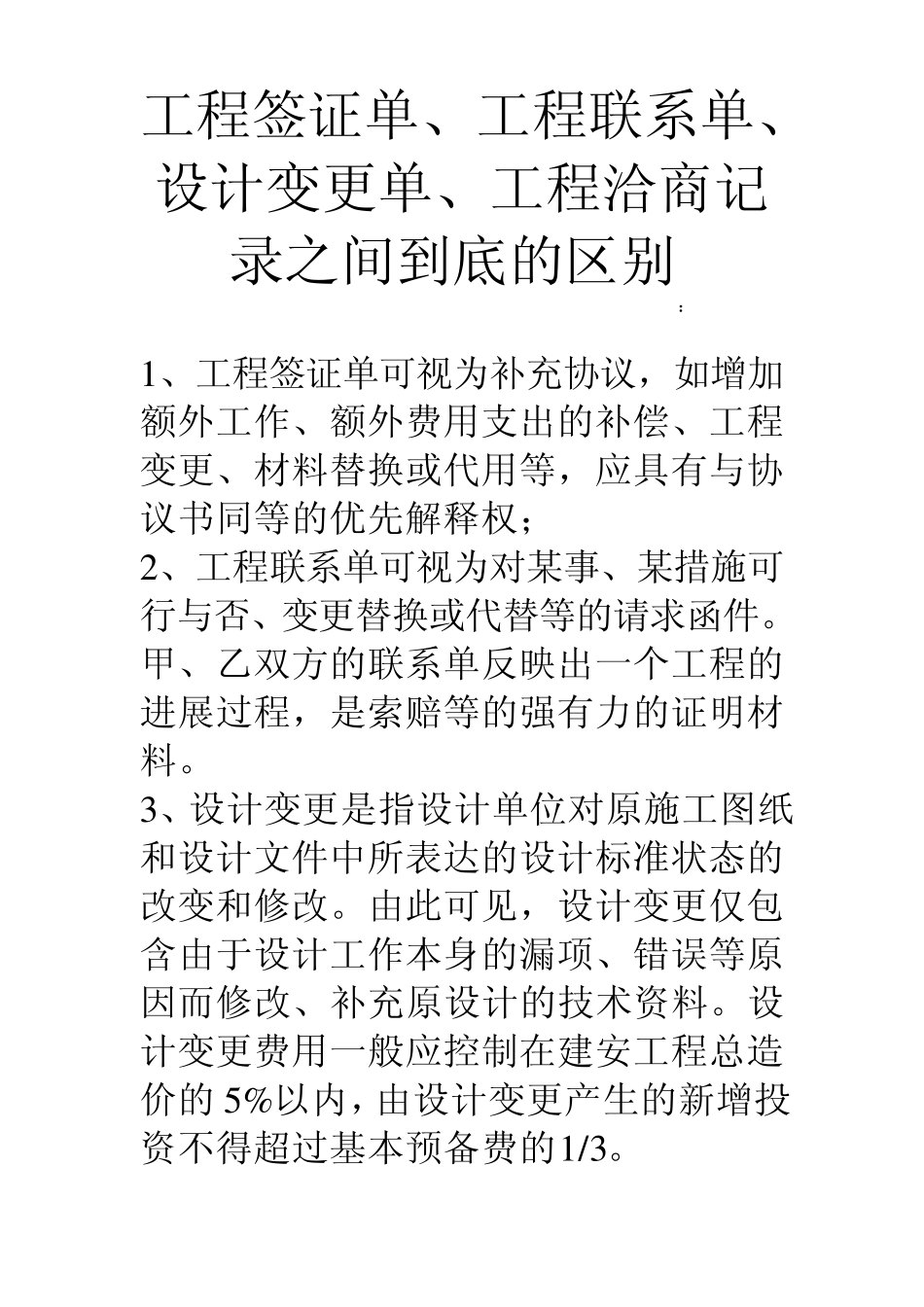

工程签证单、工程联系单、设计变更单、工程洽商记录之间到底的区别: 1 、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权; 2 、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料
3 、设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改
由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料
设计变更费用一般应控制在建安工程总造价的 5 %以内,由设计变更产生的新增投资不得超过基本预备费的1 /3
4 、工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商
1 总则 1
1 目的:加强对工程设计变更、洽商的管理,保证工程质量及建筑使用功能的实现
2 设计变更、洽商是建设单位、设计单位、监理单位和施工单位(以下简称四方)协商解决施工过程中随时发生问题的文件记载,其目的是弥补设计的不足及解决现场实际情况
凡施工过程中遇到做法的变动、材料代用、施工条件发生变动或为纠正施工图中的错误等情况,均应通过设计变更、洽商予以解决
3 设计变更由设计提出,对原设计图纸进行的局部修改
洽商分技术洽商与经济洽商二种,经济洽商是施工单位与建设单位在工程建设过程中纯粹的经济协商条款,是工程结算的依据,它由经营人员按有关规定办理
4 设计变更、洽商记录是工程施工、验收和改建、扩建和维修的重要依据,是施工设计图纸的补充,与施工图纸具有同等法律效力
2 设计变更、洽商的办理 2
1 设计变更、洽商的提出有:设计单位、建设单位和施工单位提出变更要求三种情况
