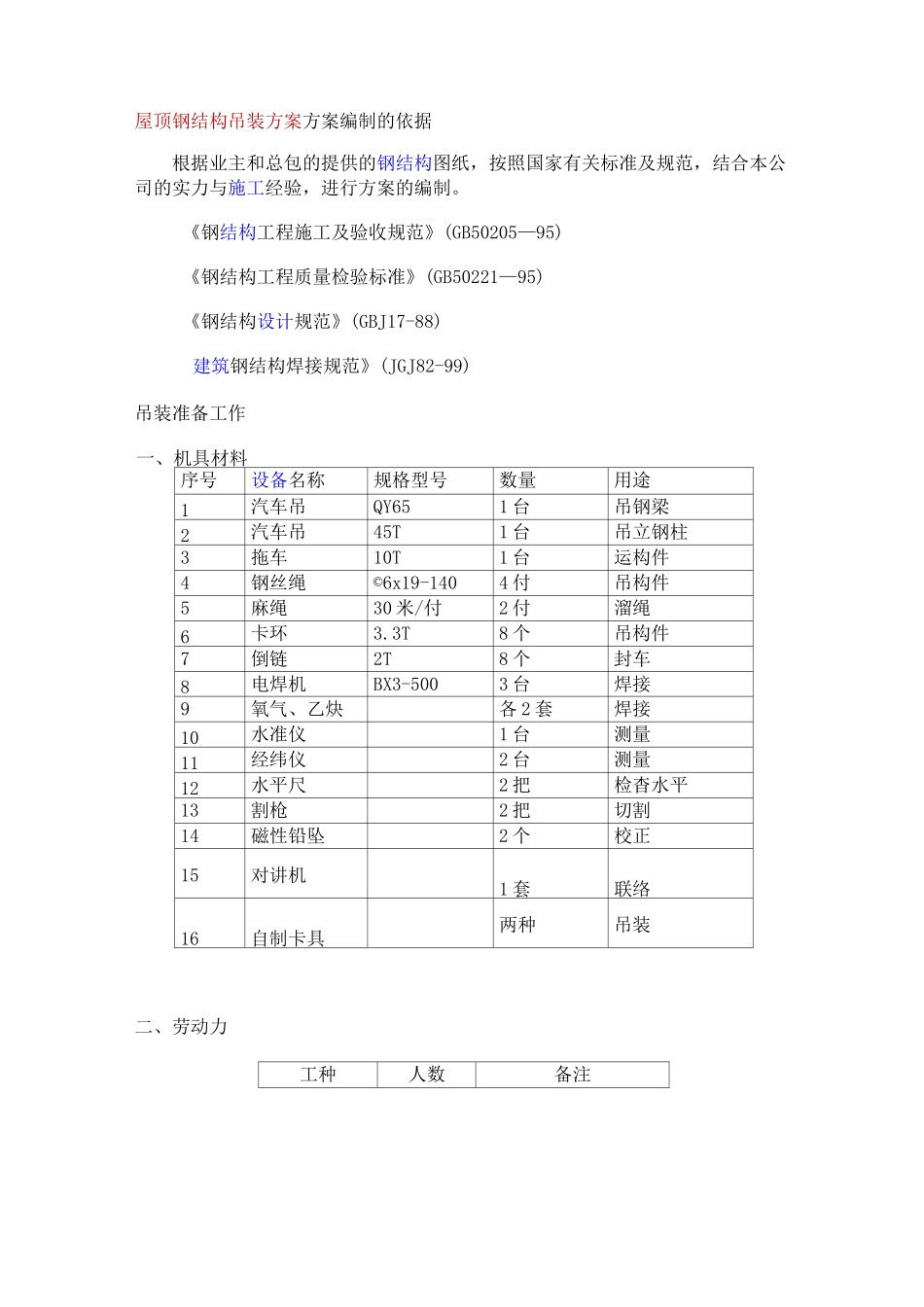

屋顶钢结构吊装方案方案编制的依据根据业主和总包的提供的钢结构图纸,按照国家有关标准及规范,结合本公司的实力与施工经验,进行方案的编制

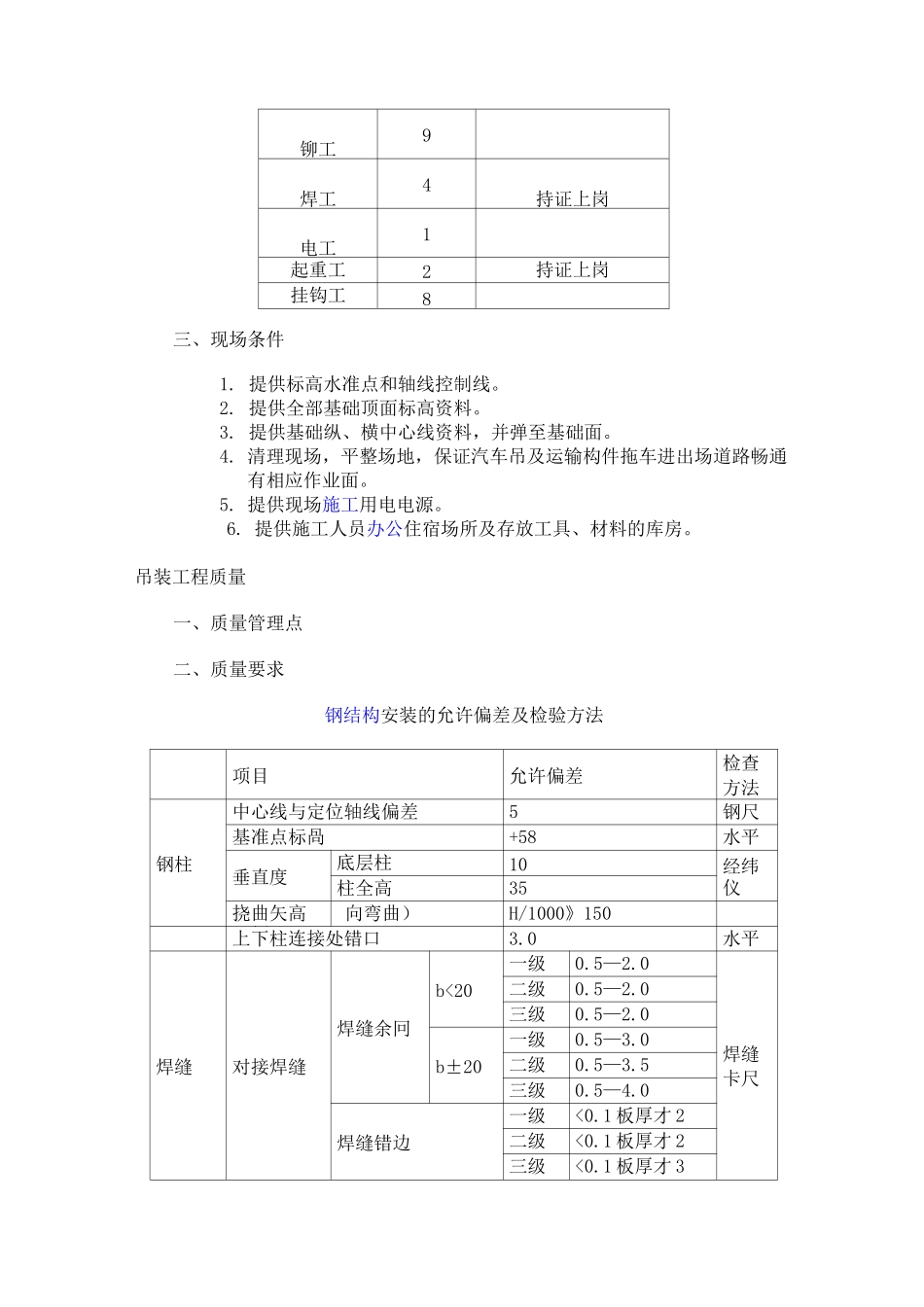

《钢结构工程施工及验收规范》(GB50205—95)《钢结构工程质量检验标准》(GB50221—95)《钢结构设计规范》(GBJ17-88)建筑钢结构焊接规范》(JGJ82-99)吊装准备工作一、机具材料序号设备名称规格型号数量用途1汽车吊QY651 台吊钢梁2汽车吊45T1 台吊立钢柱3拖车10T1 台运构件4钢丝绳©6x19-1404 付吊构件5麻绳30 米/付2 付溜绳6卡环3
3T8 个吊构件7倒链2T8 个封车8电焊机BX3-5003 台焊接9氧气、乙炔各 2 套焊接10水准仪1 台测量11经纬仪2 台测量12水平尺2 把检杳水平13割枪2 把切割14磁性铅坠2 个校正15对讲机1 套联络16自制卡具两种吊装二、劳动力工种人数备注铆工9焊工4持证上岗电工1起重工2持证上岗挂钩工8三、现场条件1
提供标高水准点和轴线控制线
提供全部基础顶面标高资料
提供基础纵、横中心线资料,并弹至基础面
清理现场,平整场地,保证汽车吊及运输构件拖车进出场道路畅通有相应作业面
提供现场施工用电电源
提供施工人员办公住宿场所及存放工具、材料的库房

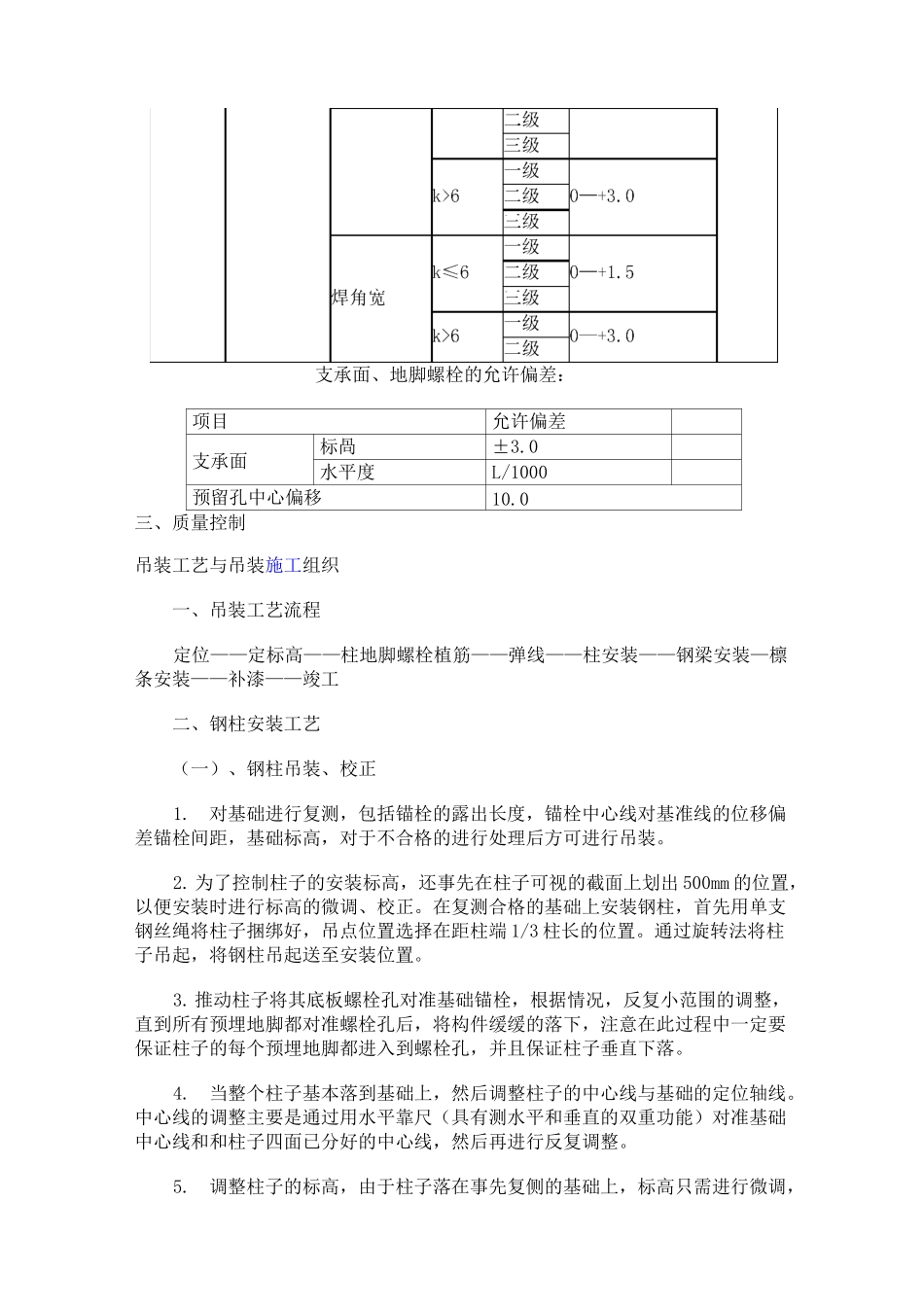

吊装工程质量一、质量管理点二、质量要求钢结构安装的允许偏差及检验方法项目允许偏差检查方法钢柱中心线与定位轴线偏差5钢尺基准点标咼+58水平仪垂直度底层柱10经纬仪柱全高35挠曲矢高(侧向弯曲)H/1000》150上下柱连接处错口3
0水平尺焊缝对接焊缝焊缝余冋b
