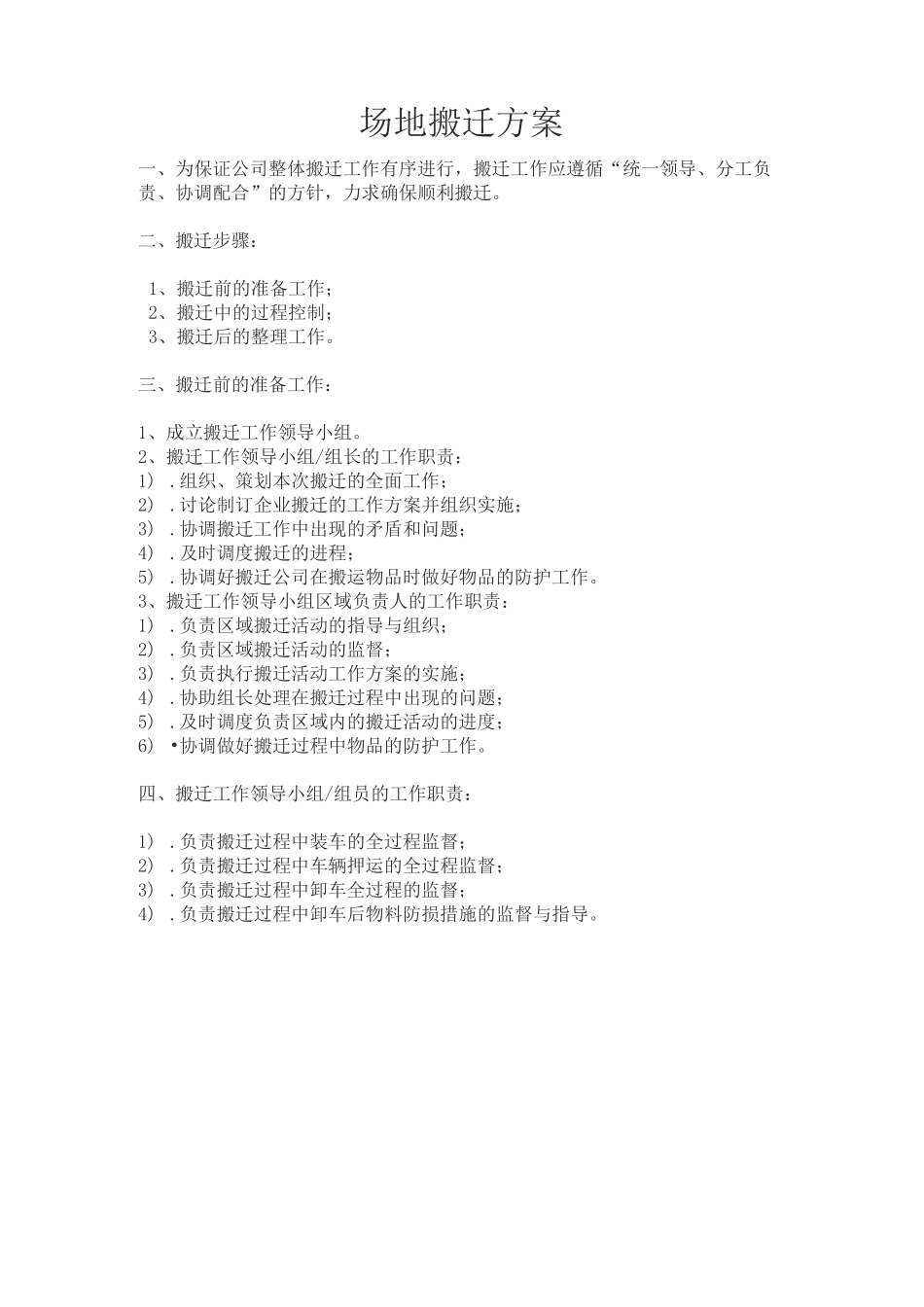

场地搬迁方案一、为保证公司整体搬迁工作有序进行,搬迁工作应遵循“统一领导、分工负责、协调配合”的方针,力求确保顺利搬迁
二、搬迁步骤:1、搬迁前的准备工作;2、搬迁中的过程控制;3、搬迁后的整理工作
三、搬迁前的准备工作:1、成立搬迁工作领导小组
2、搬迁工作领导小组/组长的工作职责:1)
组织、策划本次搬迁的全面工作;2)
讨论制订企业搬迁的工作方案并组织实施;3)
协调搬迁工作中出现的矛盾和问题;4)
及时调度搬迁的进程;5)
协调好搬迁公司在搬运物品时做好物品的防护工作
3、搬迁工作领导小组区域负责人的工作职责:1)
负责区域搬迁活动的指导与组织;2)
负责区域搬迁活动的监督;3)
负责执行搬迁活动工作方案的实施;4)
协助组长处理在搬迁过程中出现的问题;5)
及时调度负责区域内的搬迁活动的进度;6) •协调做好搬迁过程中物品的防护工作
四、搬迁工作领导小组/组员的工作职责:1)
负责搬迁过程中装车的全过程监督;2)
负责搬迁过程中车辆押运的全过程监督;3)
负责搬迁过程中卸车全过程的监督;4)
负责搬迁过程中卸车后物料防损措施的监督与指导

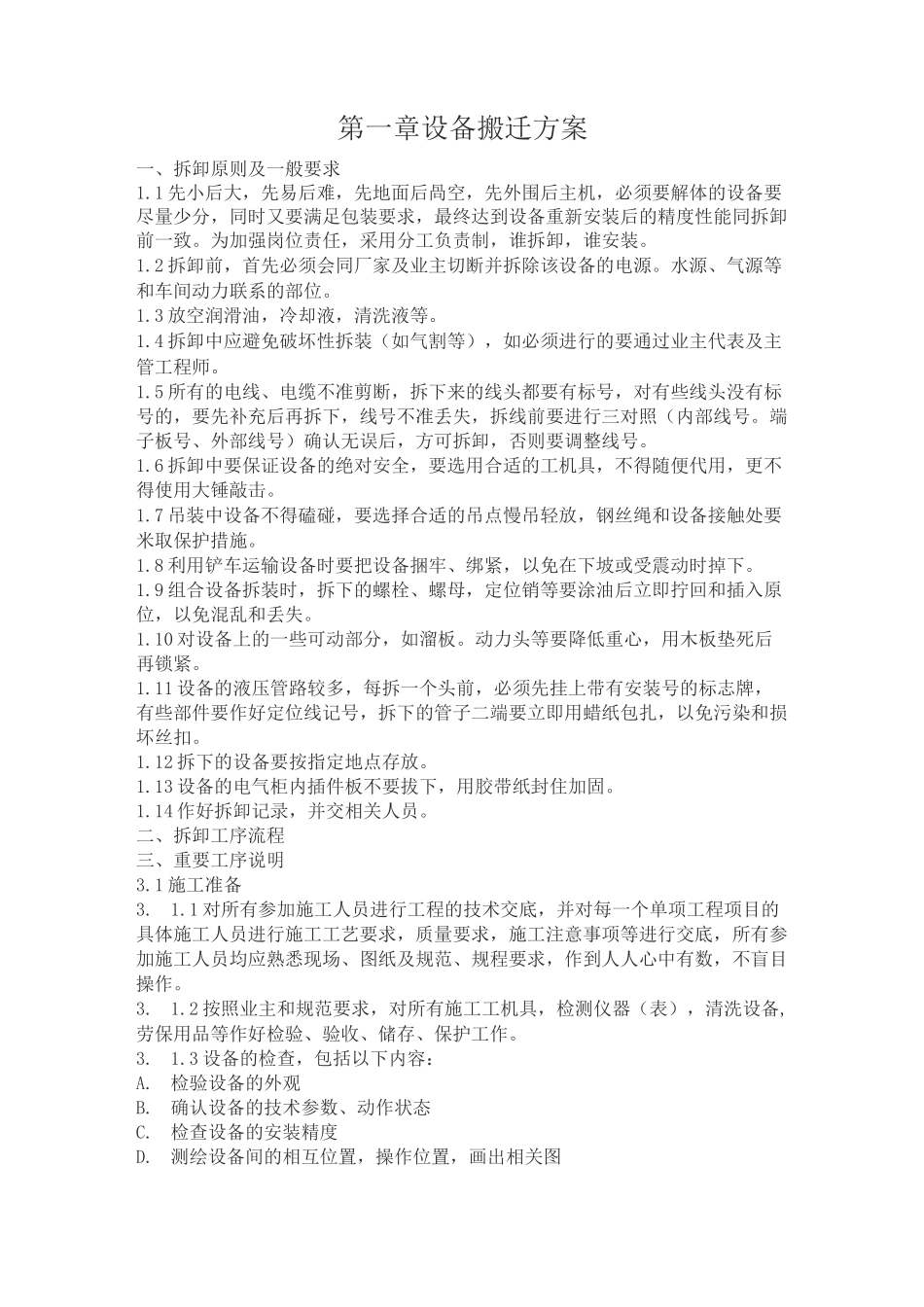

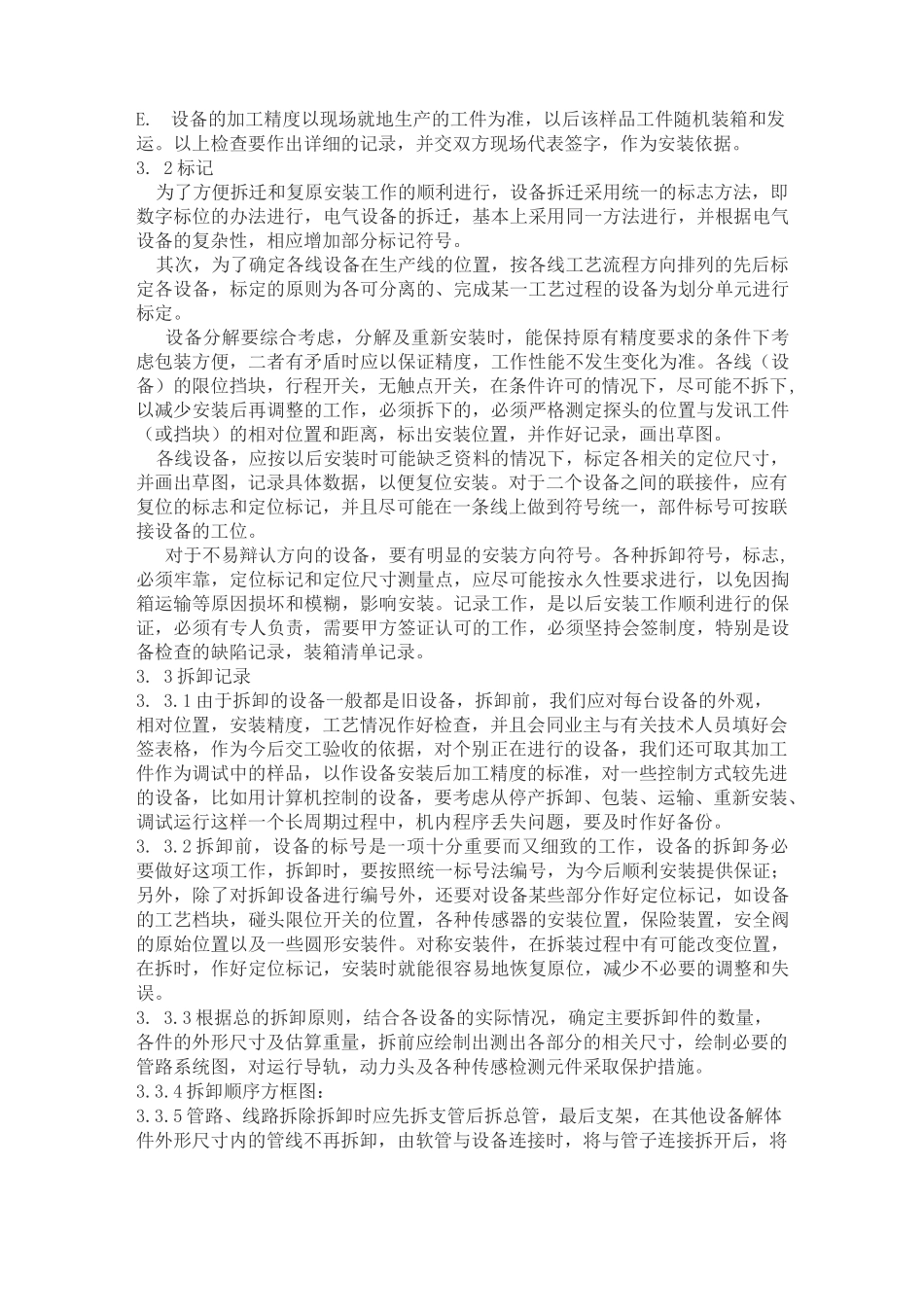

第一章设备搬迁方案一、拆卸原则及一般要求1
1 先小后大,先易后难,先地面后咼空,先外围后主机,必须要解体的设备要尽量少分,同时又要满足包装要求,最终达到设备重新安装后的精度性能同拆卸前一致
为加强岗位责任,采用分工负责制,谁拆卸,谁安装
2 拆卸前,首先必须会同厂家及业主切断并拆除该设备的电源
水源、气源等和车间动力联系的部位
3 放空润滑油,冷却液,清洗液等
4 拆卸中应避免破坏性拆装(如气割等),如必须进行的要通过业主代表及主管工程师
5 所有的电线、电缆不准剪断,拆下来的线头都要有标号,对有些线头没有标号的,要先补充后再拆下,线号不准丢失,拆线前要进行三对照(内部线号
