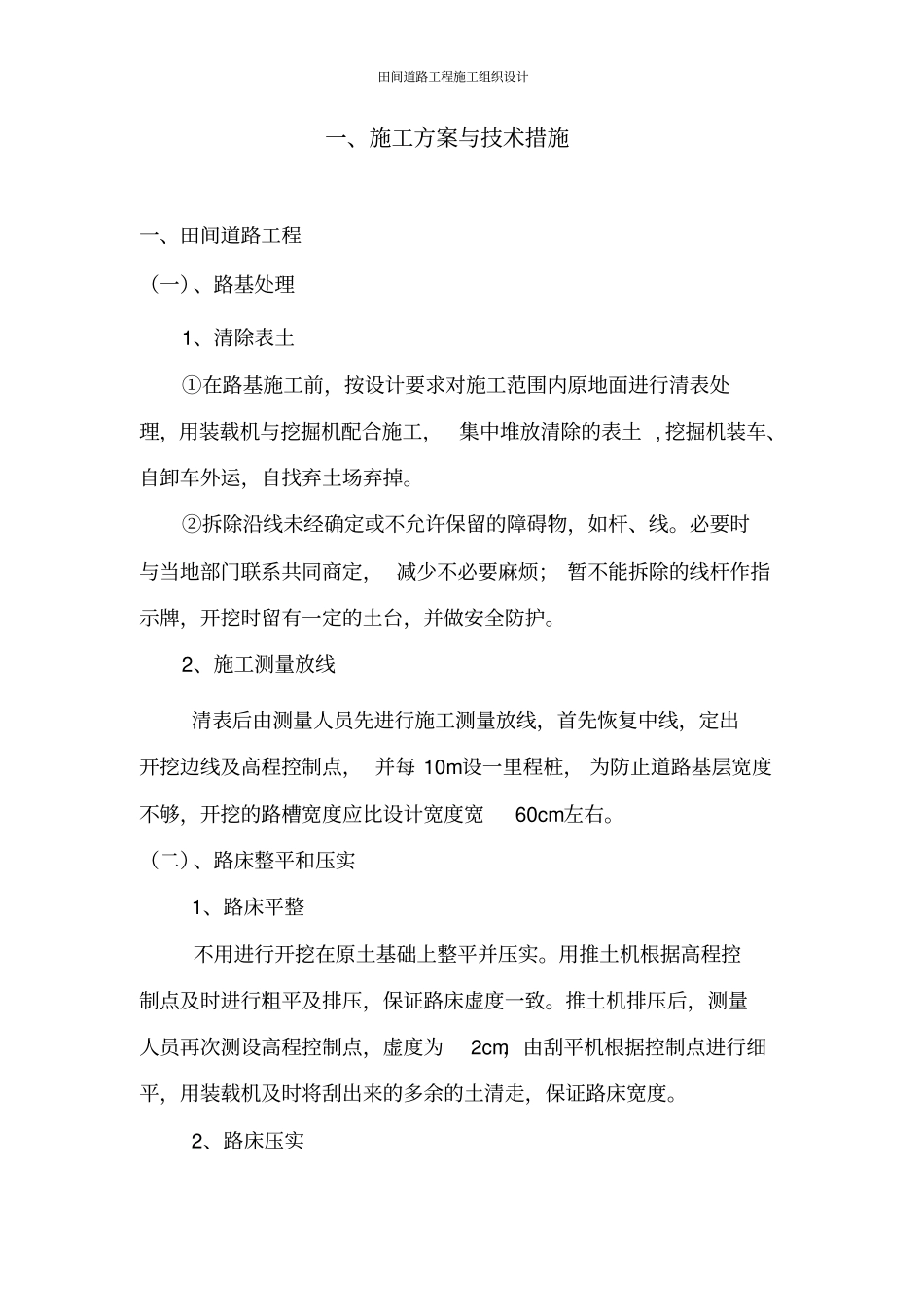

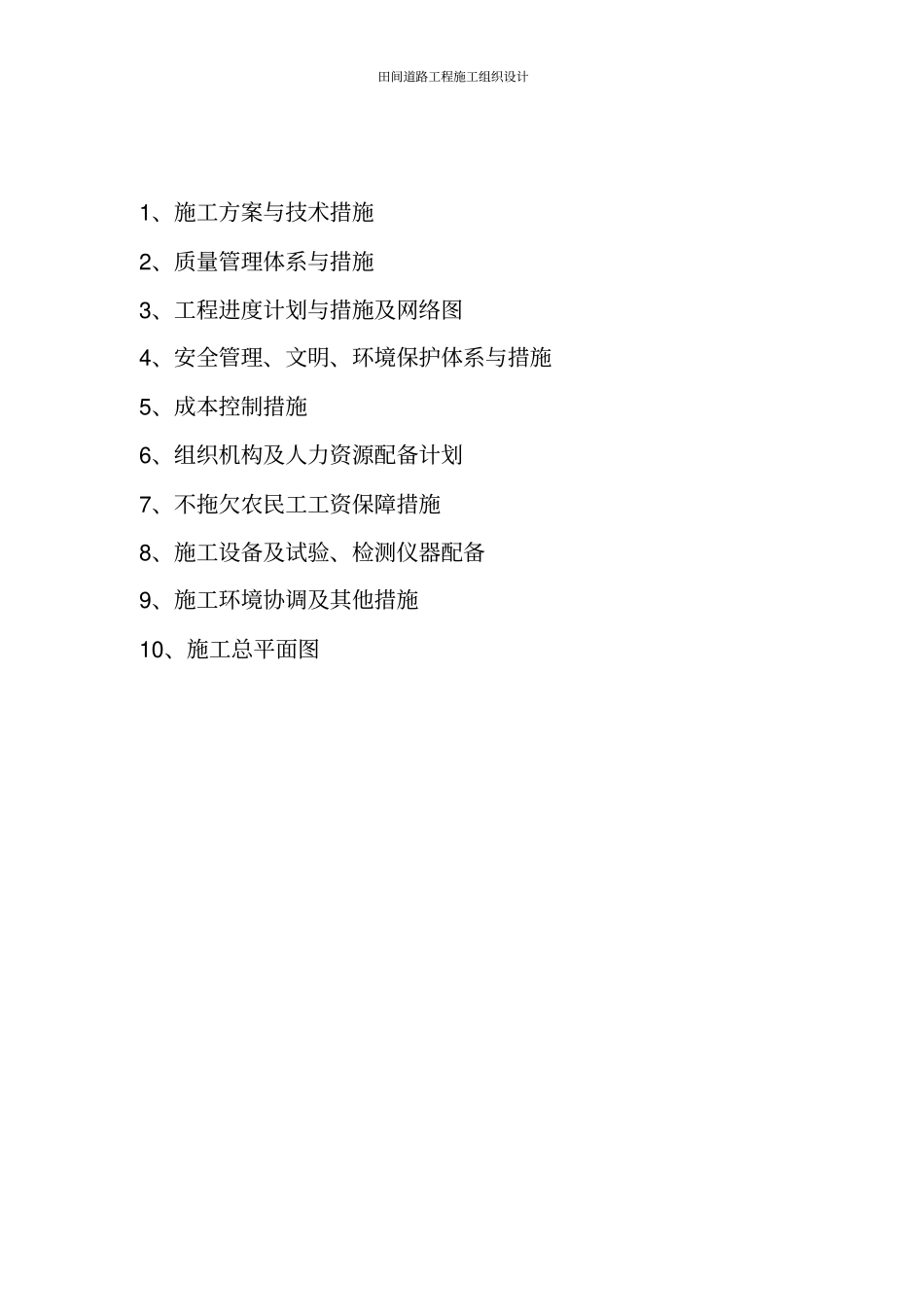

田间道路工程施工组织设计田间道路工程施工组织设计田间道路工程施工组织设计1、施工方案与技术措施2、质量管理体系与措施3、工程进度计划与措施及网络图4、安全管理、文明、环境保护体系与措施5、成本控制措施6、组织机构及人力资源配备计划7、不拖欠农民工工资保障措施8、施工设备及试验、检测仪器配备9、施工环境协调及其他措施10、施工总平面图田间道路工程施工组织设计一、施工方案与技术措施一、田间道路工程(一)、路基处理1、清除表土①在路基施工前,按设计要求对施工范围内原地面进行清表处理,用装载机与挖掘机配合施工,集中堆放清除的表土 , 挖掘机装车、自卸车外运,自找弃土场弃掉
②拆除沿线未经确定或不允许保留的障碍物,如杆、线
必要时与当地部门联系共同商定, 减少不必要麻烦; 暂不能拆除的线杆作指示牌,开挖时留有一定的土台,并做安全防护
2、施工测量放线清表后由测量人员先进行施工测量放线,首先恢复中线,定出开挖边线及高程控制点, 并每 10m设一里程桩, 为防止道路基层宽度不够,开挖的路槽宽度应比设计宽度宽60cm左右
(二)、路床整平和压实1、路床平整不用进行开挖在原土基础上整平并压实
用推土机根据高程控制点及时进行粗平及排压,保证路床虚度一致
推土机排压后,测量人员再次测设高程控制点,虚度为2cm,由刮平机根据控制点进行细平,用装载机及时将刮出来的多余的土清走,保证路床宽度
2、路床压实田间道路工程施工组织设计细平后由振动压路机、 21-24t 的三轮压机本着先轻后重的原则对路床进行碾压
碾压时先从路外侧边缘开始, 外侧轮的 1/2 压在路肩上,每次重轮重叠1/2 ~1/3 ,逐渐压至路中心,即为一遍,碾压一遍后,再仔细检查平整度和标高,即时修整,修整时应从表面下挖深翻松 8-10cm,然后再进行填补
第一次由振动压路机静压按2km/h速度进行,一进一退两遍; 第二次振动碾压,
