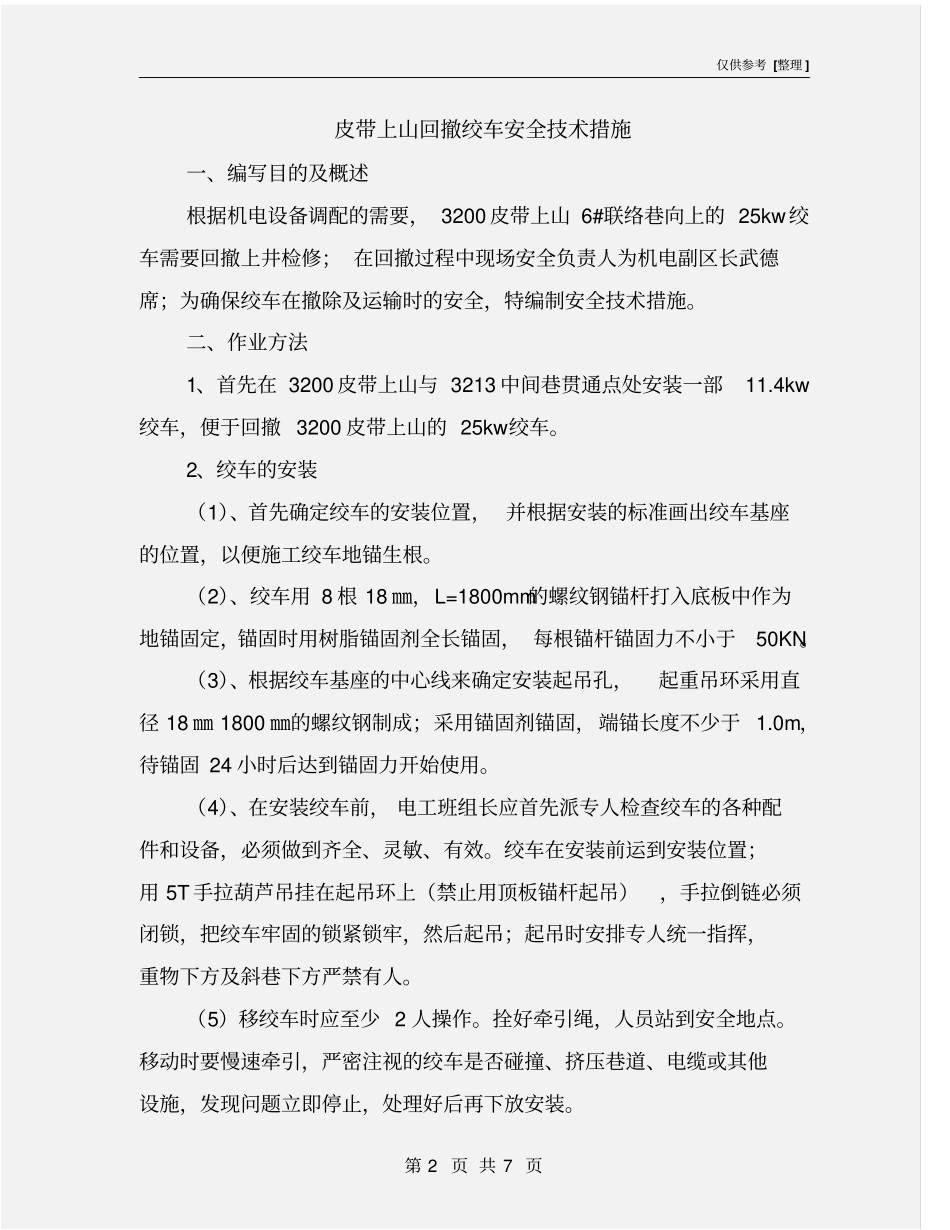

仅供参考 [整理 ] 第 1 页 共 7 页安全管理文书皮带上山回撤绞车安全技术措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 7 页皮带上山回撤绞车安全技术措施一、编写目的及概述根据机电设备调配的需要, 3200 皮带上山 6#联络巷向上的 25kw绞车需要回撤上井检修; 在回撤过程中现场安全负责人为机电副区长武德席;为确保绞车在撤除及运输时的安全,特编制安全技术措施
二、作业方法1、首先在 3200 皮带上山与 3213 中间巷贯通点处安装一部11
4kw绞车,便于回撤 3200 皮带上山的 25kw绞车
2、绞车的安装(1)、首先确定绞车的安装位置, 并根据安装的标准画出绞车基座的位置,以便施工绞车地锚生根
(2)、绞车用 8 根 18 ㎜,L=1800mm的螺纹钢锚杆打入底板中作为地锚固定,锚固时用树脂锚固剂全长锚固, 每根锚杆锚固力不小于50KN
(3)、根据绞车基座的中心线来确定安装起吊孔,起重吊环采用直径 18 ㎜ 1800 ㎜的螺纹钢制成;采用锚固剂锚固,端锚长度不少于 1
0m,待锚固 24 小时后达到锚固力开始使用
(4)、在安装绞车前, 电工班组长应首先派专人检查绞车的各种配件和设备,必须做到齐全、灵敏、有效
绞车在安装前运到安装位置;用 5T 手拉葫芦吊挂在起吊环上(禁止用顶板锚杆起吊),手拉倒链必须闭锁,把绞车牢固的锁紧锁牢,然后起吊;起吊时安排专人统一指挥,重物下方及斜巷下方严禁有人
(5)移绞车时应至少 2 人操作
拴好牵引绳,人员站到安全地点
移动时要慢速牵引,严密注视的绞车是否碰撞、挤压巷道、电缆或其他设施,发现问题立即停止,处理好后再下放安装

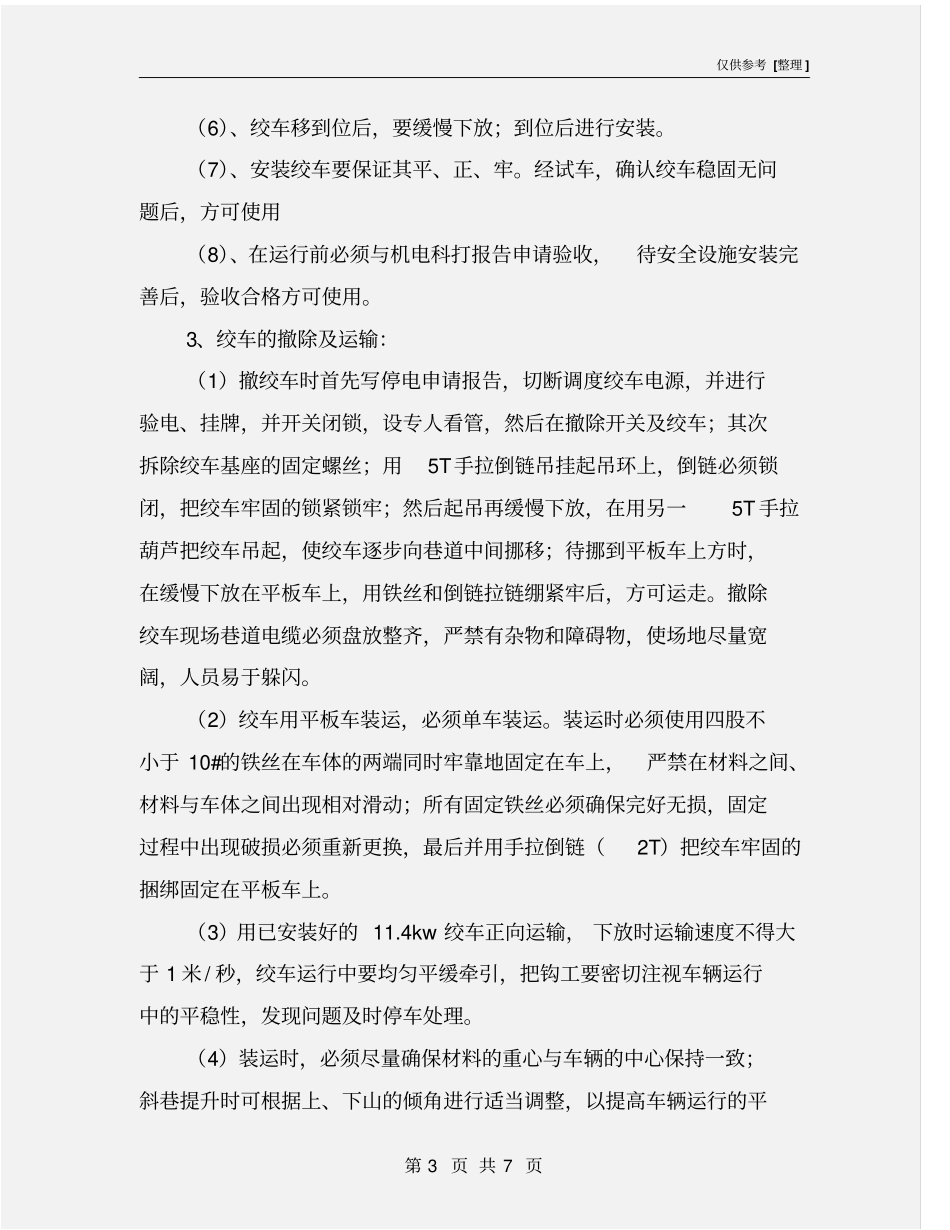

仅供参考 [整理 ] 第 3 页 共 7 页(6)、绞车移到位后,要缓慢下放;到位后进行安装
(7)、安装绞车要保证
