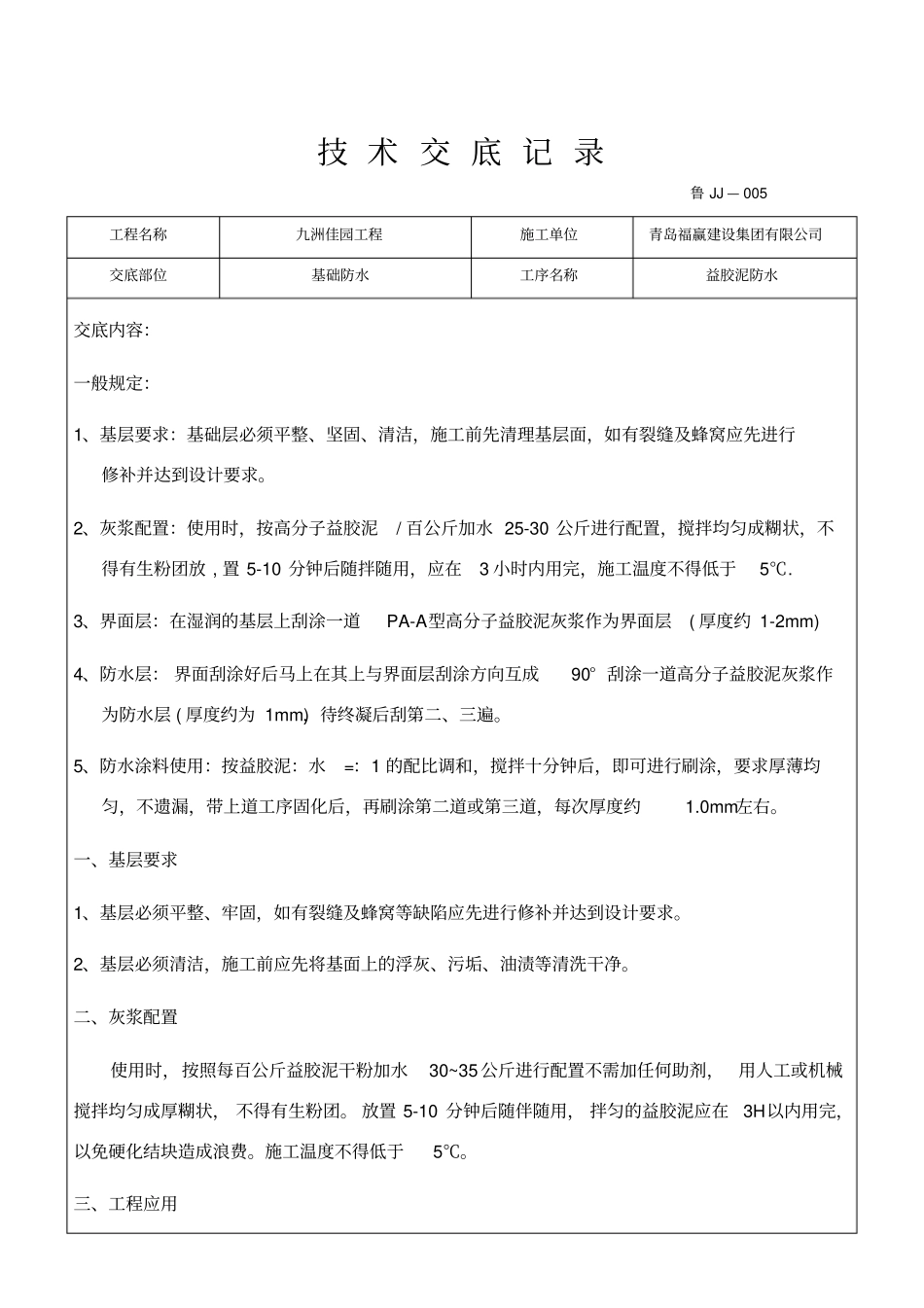

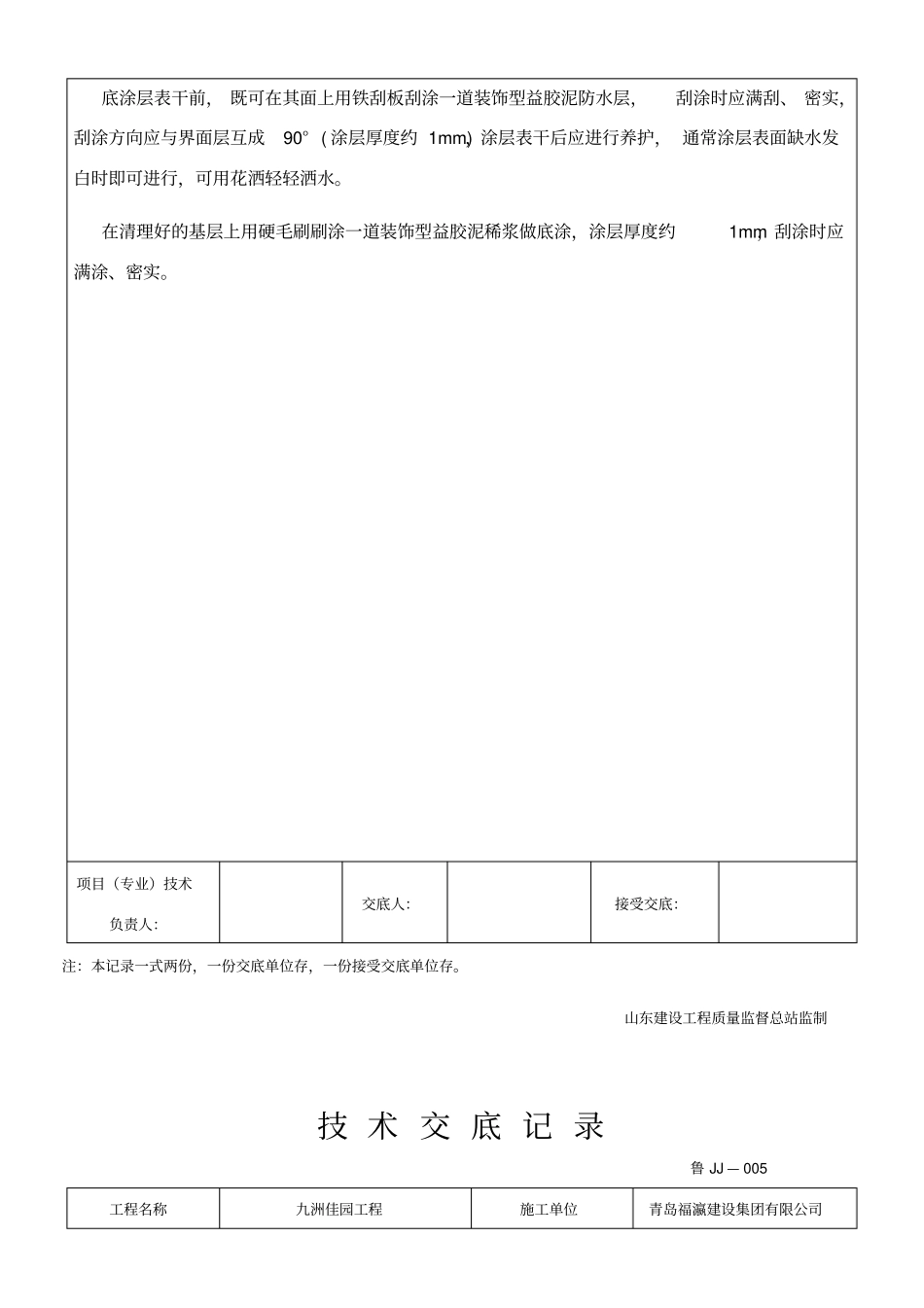

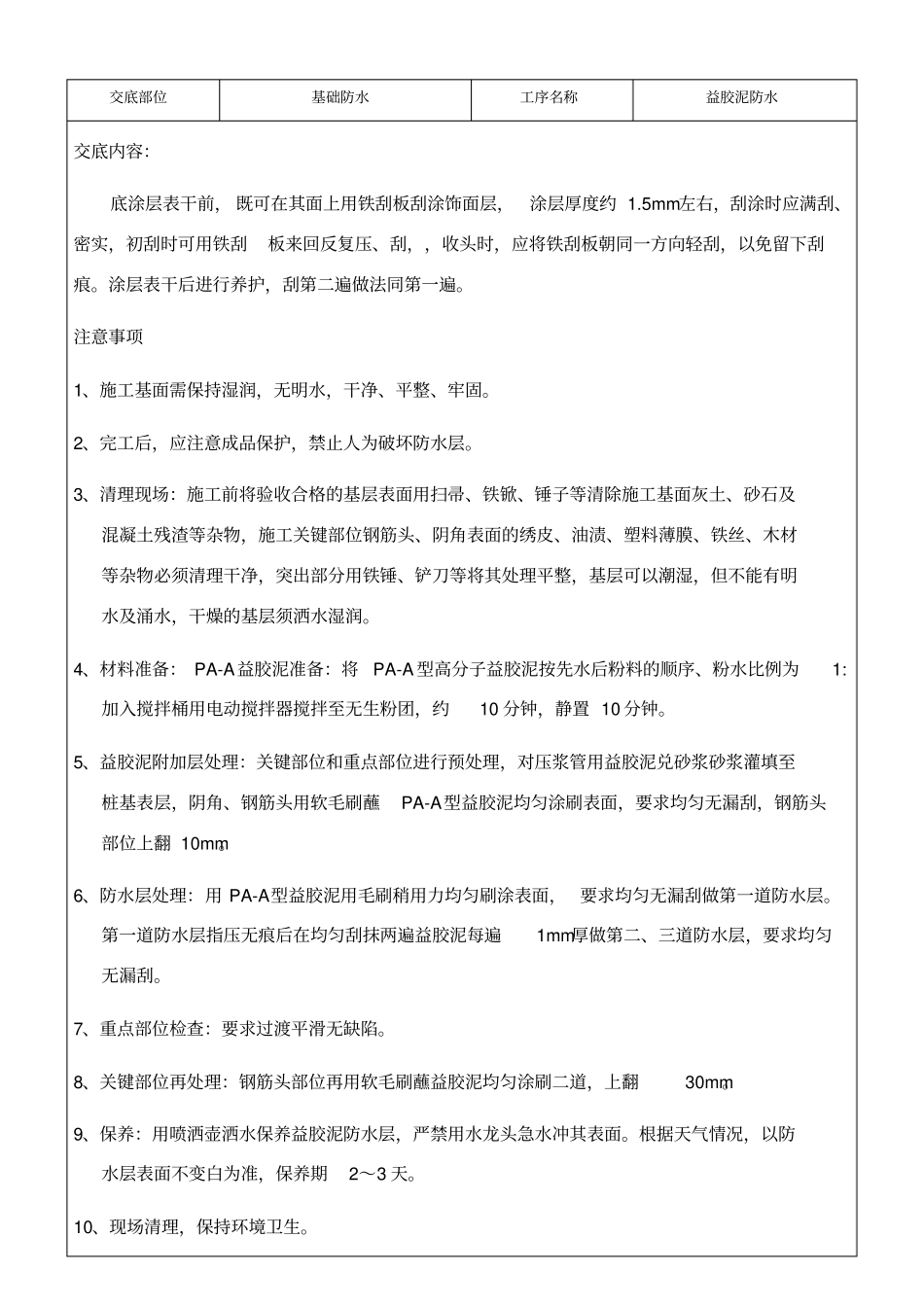

技 术 交 底 记 录鲁 JJ — 005 工程名称九洲佳园工程施工单位青岛福赢建设集团有限公司交底部位基础防水工序名称益胶泥防水交底内容:一般规定:1、基层要求:基础层必须平整、坚固、清洁,施工前先清理基层面,如有裂缝及蜂窝应先进行修补并达到设计要求。2、灰浆配置:使用时,按高分子益胶泥/ 百公斤加水 25-30 公斤进行配置,搅拌均匀成糊状,不得有生粉团放 , 置 5-10 分钟后随拌随用,应在3 小时内用完,施工温度不得低于5℃. 3、界面层:在湿润的基层上刮涂一道PA-A型高分子益胶泥灰浆作为界面层( 厚度约 1-2mm) 4、防水层: 界面刮涂好后马上在其上与界面层刮涂方向互成90° 刮涂一道高分子益胶泥灰浆作为防水层 ( 厚度约为 1mm),待终凝后刮第二、三遍。5、防水涂料使用:按益胶泥:水=:1 的配比调和,搅拌十分钟后,即可进行刷涂,要求厚薄均匀,不遗漏,带上道工序固化后,再刷涂第二道或第三道,每次厚度约1.0mm左右。一、基层要求1、基层必须平整、牢固,如有裂缝及蜂窝等缺陷应先进行修补并达到设计要求。2、基层必须清洁,施工前应先将基面上的浮灰、污垢、油渍等清洗干净。二、灰浆配置使用时,按照每百公斤益胶泥干粉加水30~35公斤进行配置不需加任何助剂,用人工或机械搅拌均匀成厚糊状, 不得有生粉团。 放置 5-10 分钟后随伴随用, 拌匀的益胶泥应在3H以内用完,以免硬化结块造成浪费。施工温度不得低于5℃。三、工程应用底涂层表干前, 既可在其面上用铁刮板刮涂一道装饰型益胶泥防水层,刮涂时应满刮、 密实,刮涂方向应与界面层互成90° ( 涂层厚度约 1mm),涂层表干后应进行养护, 通常涂层表面缺水发白时即可进行,可用花洒轻轻洒水。在清理好的基层上用硬毛刷刷涂一道装饰型益胶泥稀浆做底涂,涂层厚度约1mm,刮涂时应满涂、密实。项目(专业)技术负责人:交底人:接受交底:注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东建设工程质量监督总站监制技 术 交 底 记 录鲁 JJ — 005 工程名称九洲佳园工程施工单位青岛福瀛建设集团有限公司交底部位基础防水工序名称益胶泥防水交底内容:底涂层表干前, 既可在其面上用铁刮板刮涂饰面层,涂层厚度约 1.5mm左右,刮涂时应满刮、密实,初刮时可用铁刮板来回反复压、刮,,收头时,应将铁刮板朝同一方向轻刮,以免留下刮痕。涂层表干后进行养护,刮第二遍做法同第一遍。注意事项1、施工基面需保持湿润,...
