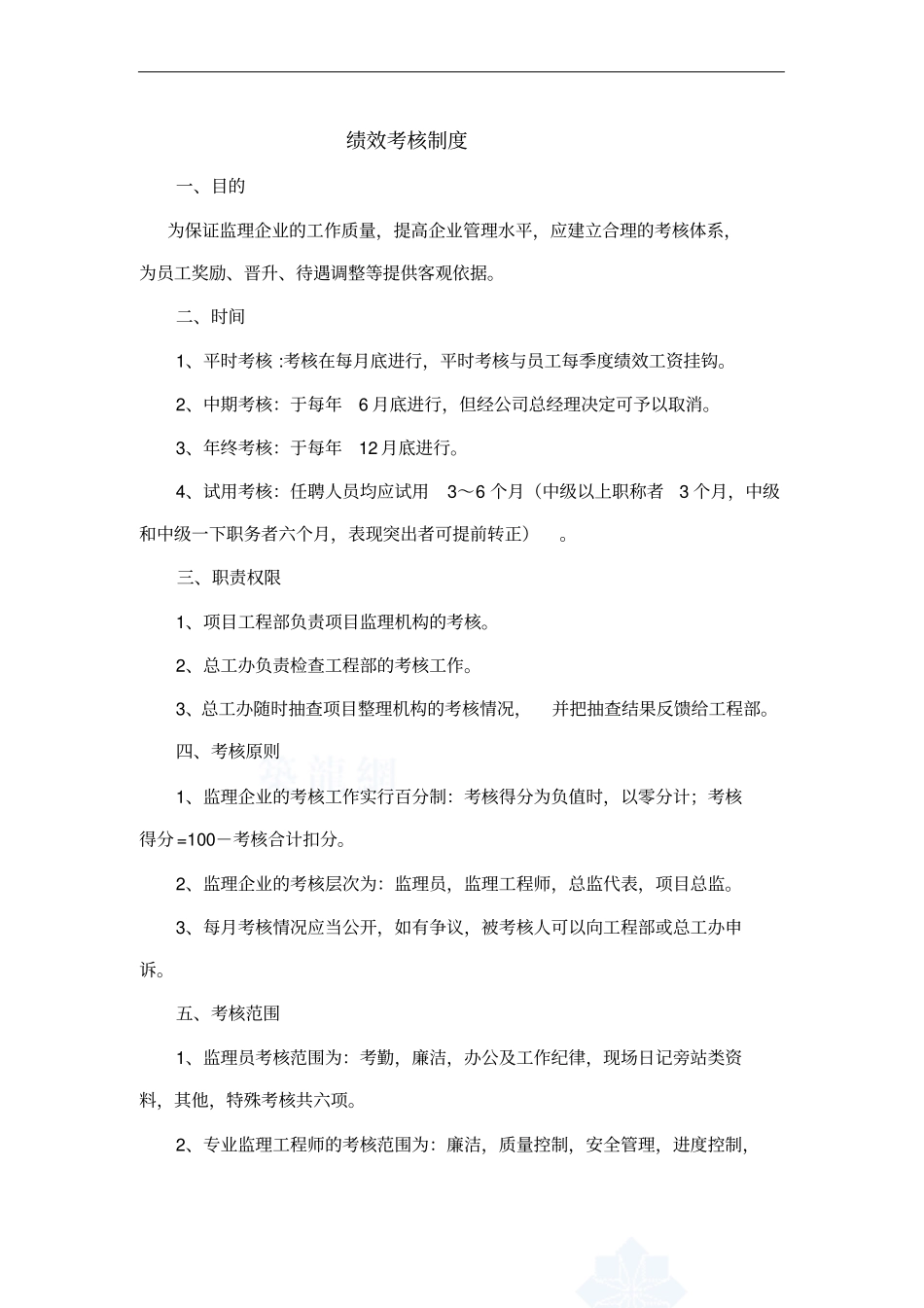

绩效考核制度一、目的为保证监理企业的工作质量,提高企业管理水平,应建立合理的考核体系,为员工奖励、晋升、待遇调整等提供客观依据
二、时间1、平时考核 :考核在每月底进行,平时考核与员工每季度绩效工资挂钩
2、中期考核:于每年6 月底进行,但经公司总经理决定可予以取消
3、年终考核:于每年12 月底进行
4、试用考核:任聘人员均应试用3~6 个月(中级以上职称者3 个月,中级和中级一下职务者六个月,表现突出者可提前转正)
三、职责权限1、项目工程部负责项目监理机构的考核
2、总工办负责检查工程部的考核工作
3、总工办随时抽查项目整理机构的考核情况,并把抽查结果反馈给工程部
四、考核原则1、监理企业的考核工作实行百分制:考核得分为负值时,以零分计;考核得分 =100-考核合计扣分
2、监理企业的考核层次为:监理员,监理工程师,总监代表,项目总监
3、每月考核情况应当公开,如有争议,被考核人可以向工程部或总工办申诉
五、考核范围1、监理员考核范围为:考勤,廉洁,办公及工作纪律,现场日记旁站类资料,其他,特殊考核共六项

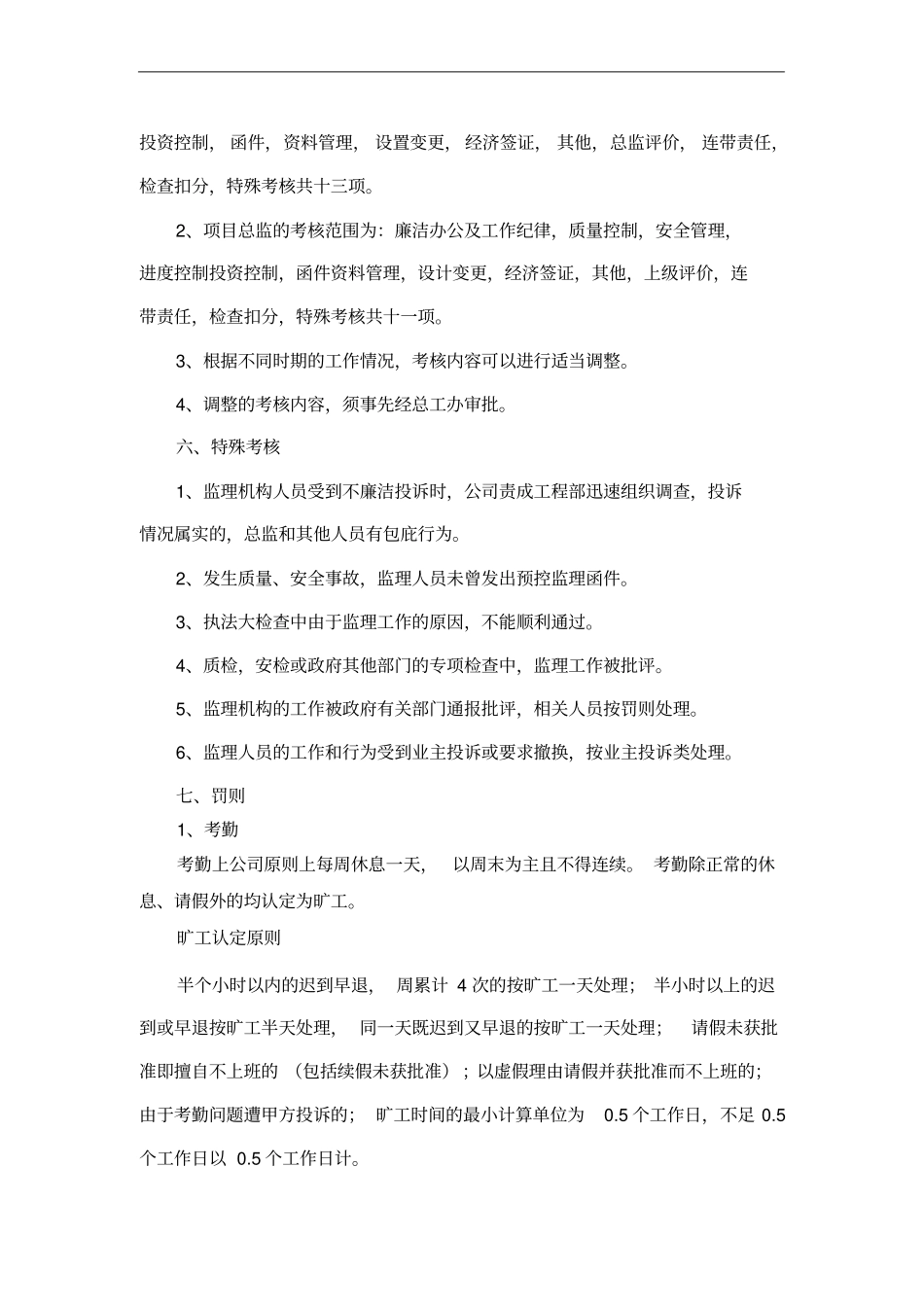

2、专业监理工程师的考核范围为:廉洁,质量控制,安全管理,进度控制,投资控制, 函件,资料管理, 设置变更, 经济签证, 其他,总监评价, 连带责任,检查扣分,特殊考核共十三项
2、项目总监的考核范围为:廉洁办公及工作纪律,质量控制,安全管理,进度控制投资控制,函件资料管理,设计变更,经济签证,其他,上级评价,连带责任,检查扣分,特殊考核共十一项
3、根据不同时期的工作情况,考核内容可以进行适当调整
4、调整的考核内容,须事先经总工办审批
六、特殊考核1、监理机构人员受到不廉洁投诉时,公司责成工程部迅速组织调查,投诉情况属实的,总监和其他人员有包庇行为
2、发生质量、安全事故,监理人员未曾发出预控监理函件

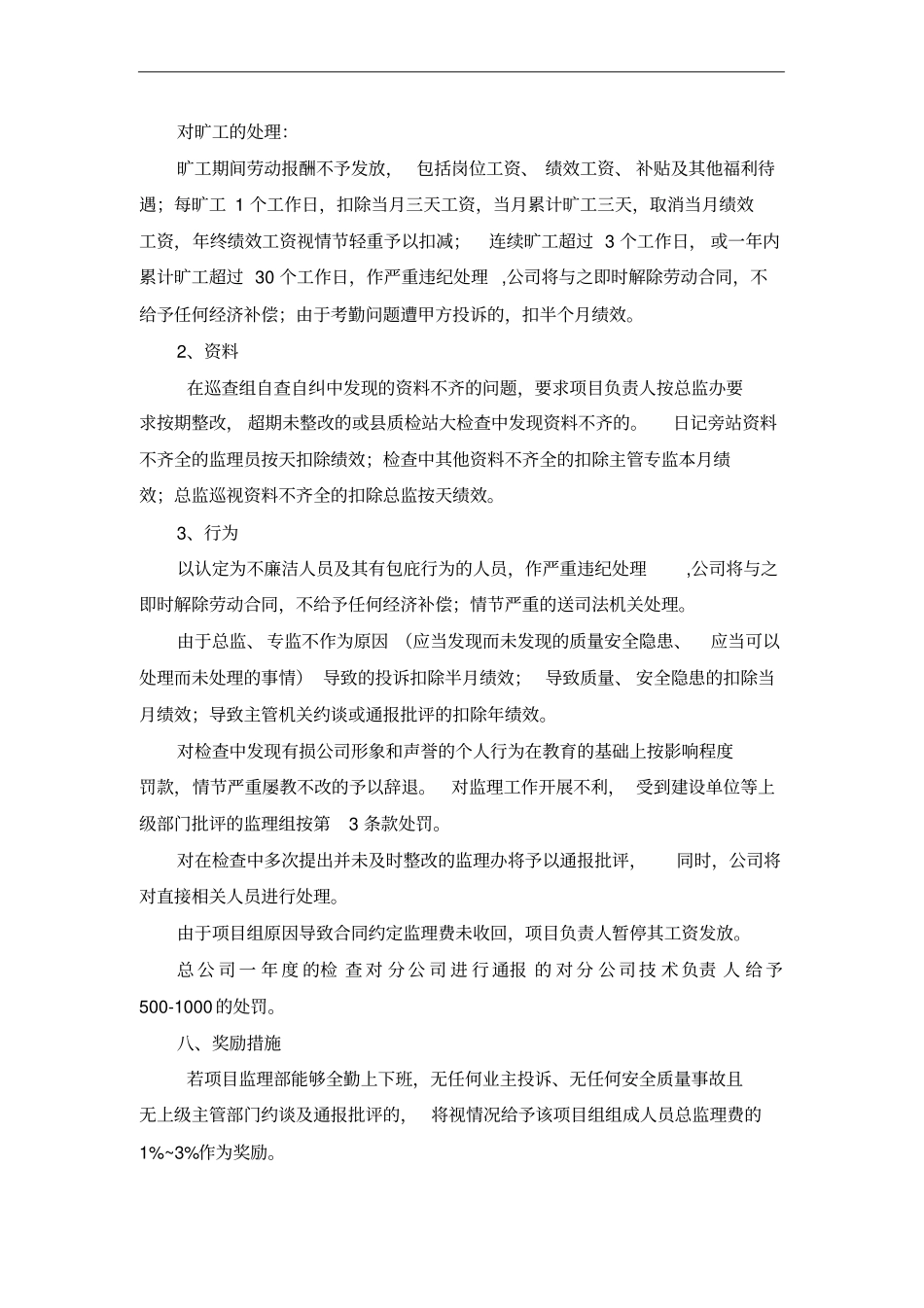

3、执法大检查中由于监理工作的原因,不能顺利通过
