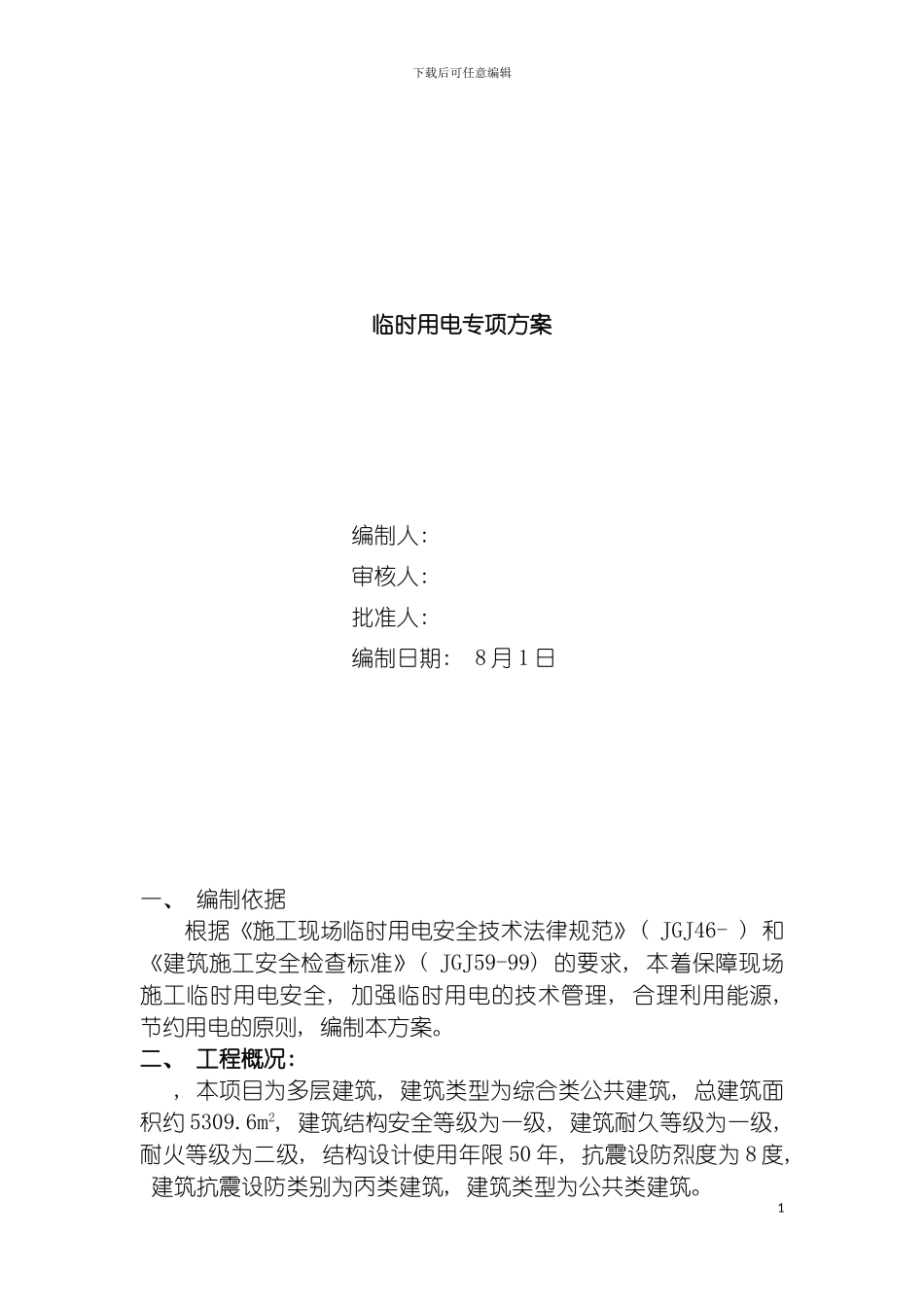

下载后可任意编辑施工临电施工方案1下载后可任意编辑临时用电专项方案编制人: 审核人: 批准人: 编制日期: 8 月 1 日一、 编制依据根据《施工现场临时用电安全技术法律规范》( JGJ46- ) 和《建筑施工安全检查标准》( JGJ59-99) 的要求, 本着保障现场施工临时用电安全, 加强临时用电的技术管理, 合理利用能源, 节约用电的原则, 编制本方案
二、 工程概况:, 本项目为多层建筑, 建筑类型为综合类公共建筑, 总建筑面积约 5309
6m2, 建筑结构安全等级为一级, 建筑耐久等级为一级, 耐火等级为二级, 结构设计使用年限 50 年, 抗震设防烈度为 8 度, 建筑抗震设防类别为丙类建筑, 建筑类型为公共类建筑

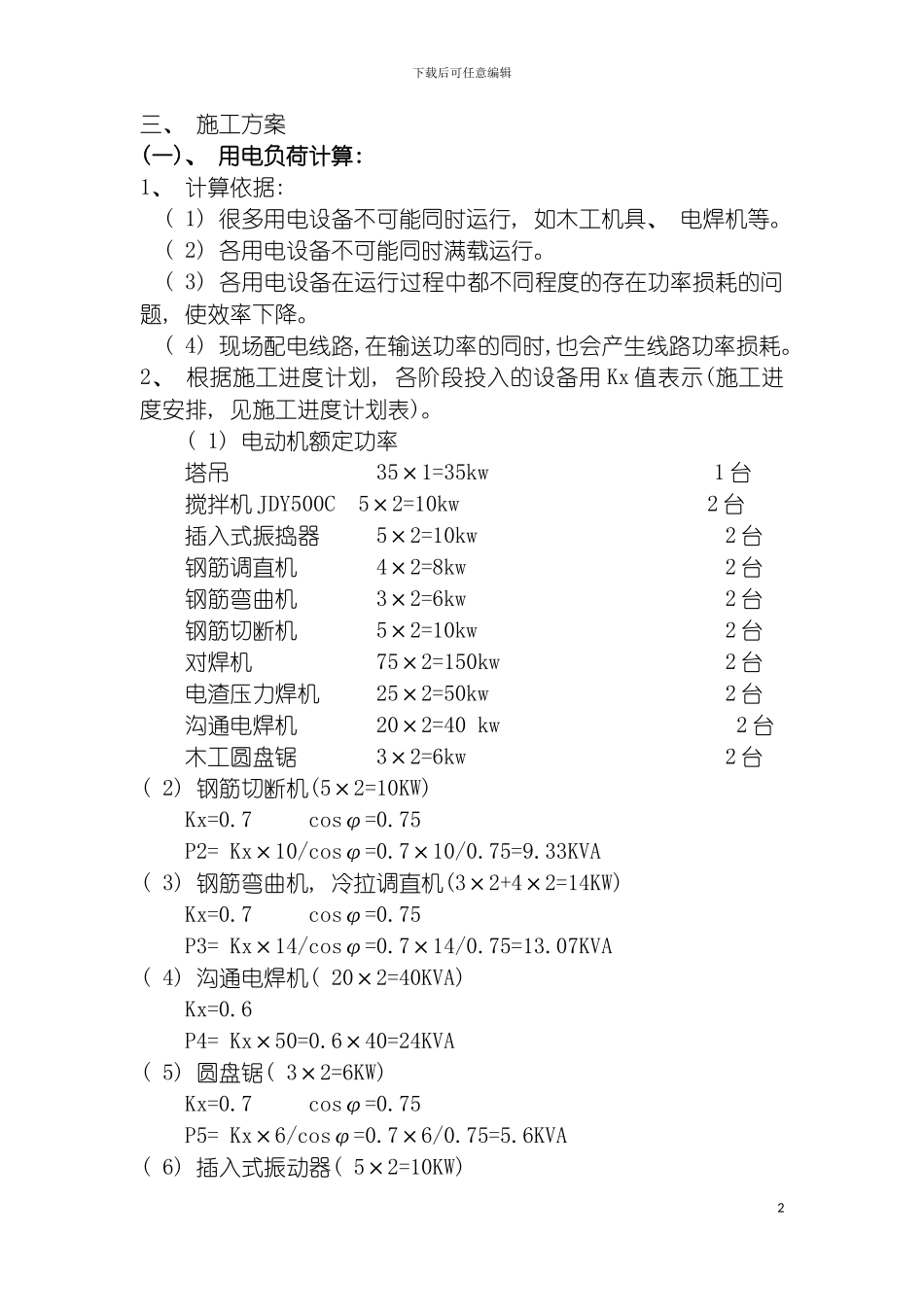

1下载后可任意编辑三、 施工方案 (一)、 用电负荷计算: 1、 计算依据: ( 1) 很多用电设备不可能同时运行, 如木工机具、 电焊机等
( 2) 各用电设备不可能同时满载运行
( 3) 各用电设备在运行过程中都不同程度的存在功率损耗的问题, 使效率下降
( 4) 现场配电线路,在输送功率的同时,也会产生线路功率损耗
2、 根据施工进度计划, 各阶段投入的设备用 Kx 值表示(施工进度安排, 见施工进度计划表)
( 1) 电动机额定功率塔吊 35×1=35kw 1 台搅拌机 JDY500C 5×2=10kw 2 台插入式振捣器 5×2=10kw 2 台钢筋调直机 4×2=8kw 2 台钢筋弯曲机 3×2=6kw 2 台钢筋切断机 5×2=10kw 2 台对焊机 75×2=150kw 2 台电渣压力焊机 25×2=50kw 2 台沟通电焊机 20×2=40 kw 2 台木工圆盘锯 3×2=6kw 2 台( 2) 钢筋切断机(5×2=10KW)Kx=0
7 cosφ=0
75 P2= Kx×10/cosφ=0
7×10/0
33KVA(
