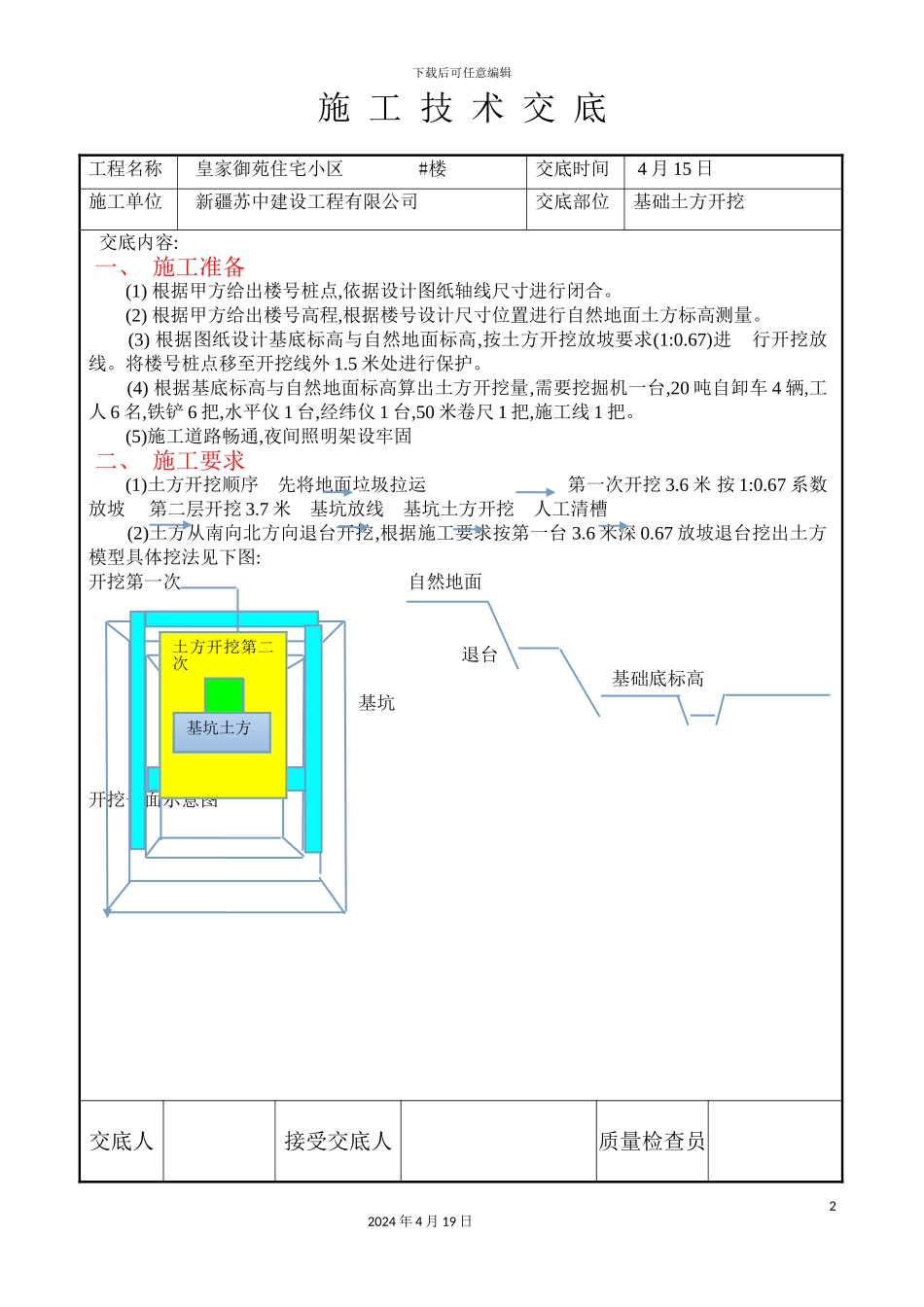

下载后可任意编辑施工技术交底新12024 年 4 月 19 日下载后可任意编辑施 工 技 术 交 底工程名称皇家御苑住宅小区 #楼交底时间 4 月 15 日施工单位新疆苏中建设工程有限公司交底部位基础土方开挖 交底内容:一、 施工准备 (1) 根据甲方给出楼号桩点,依据设计图纸轴线尺寸进行闭合。 (2) 根据甲方给出楼号高程,根据楼号设计尺寸位置进行自然地面土方标高测量。 (3) 根据图纸设计基底标高与自然地面标高,按土方开挖放坡要求(1:0.67)进 行开挖放线。将楼号桩点移至开挖线外 1.5 米处进行保护。 (4) 根据基底标高与自然地面标高算出土方开挖量,需要挖掘机一台,20 吨自卸车 4 辆,工人 6 名,铁铲 6 把,水平仪 1 台,经纬仪 1 台,50 米卷尺 1 把,施工线 1 把。 (5)施工道路畅通,夜间照明架设牢固二、 施工要求 (1)土方开挖顺序 先将地面垃圾拉运第一次开挖 3.6 米 按 1:0.67 系数放坡 第二层开挖 3.7 米 基坑放线 基坑土方开挖 人工清槽 (2)土方从南向北方向退台开挖,根据施工要求按第一台 3.6 米深 0.67 放坡退台挖出土方模型具体挖法见下图: 开挖第一次自然地面 退台基础底标高 基坑开挖平面示意图 交底人接受交底人质量检查员22024 年 4 月 19 日土方开挖第二次基坑土方下载后可任意编辑 施 工 技 术 交 底工程名称皇家御苑住宅小区 #楼交底时间施工单位新疆苏中建设工程有限公司交底部位基础土方开挖 (3)基坑土方二次开挖任然从南向北方向沿退台 1.5 米开始,第二次开挖深度 3.7 米,放坡系数按 1:0.67(具体见上图),当土方开挖至 3.5 米时,剩余 0.2 米土方需人工配合机械挖至基底标高。(4)根据图纸轴线位置将基础电梯及积水坑位置线放好,按坑底标高与基底标高 45°开挖。三、施工质量 (1)土方开挖线必须根据土方开挖深度放坡。(2)基础底面平整且无其它杂土。平整度偏差为-20mm。(3)基坑边缘尺寸不得小于 10mm。四、施工应注意事项(1)基坑边缘坡壁应顺平、直:施工时除机械清理外,阴阳角需人工配合清除修整。(2)基坑地面土质松动:地面 200 土质需人工随机清除不允许机械一次到位。(3)基坑地面回填:基坑土方开挖若与土质不相符时,不得随意机械或人工采纳回填。五、应注意的安全事项(1)基坑临边防护应随土方开挖就搭设,搭设高度不得低于 1.5 米,搭设必须牢固采纳密目网封闭用安全绳系牢。(2)基坑周边 1.5 米范围内不允许堆放其它材料。(3)基坑周围坡壁...
