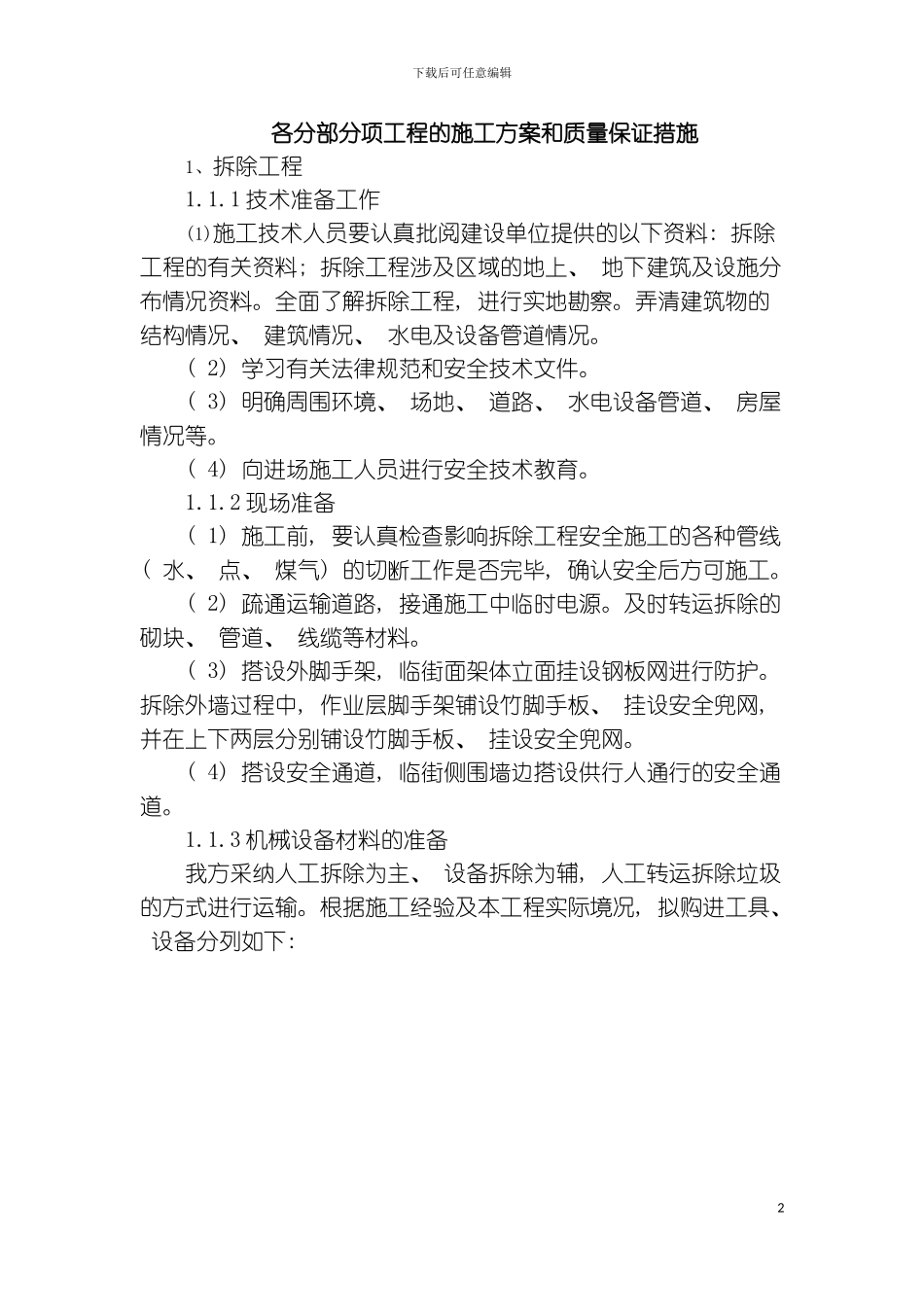

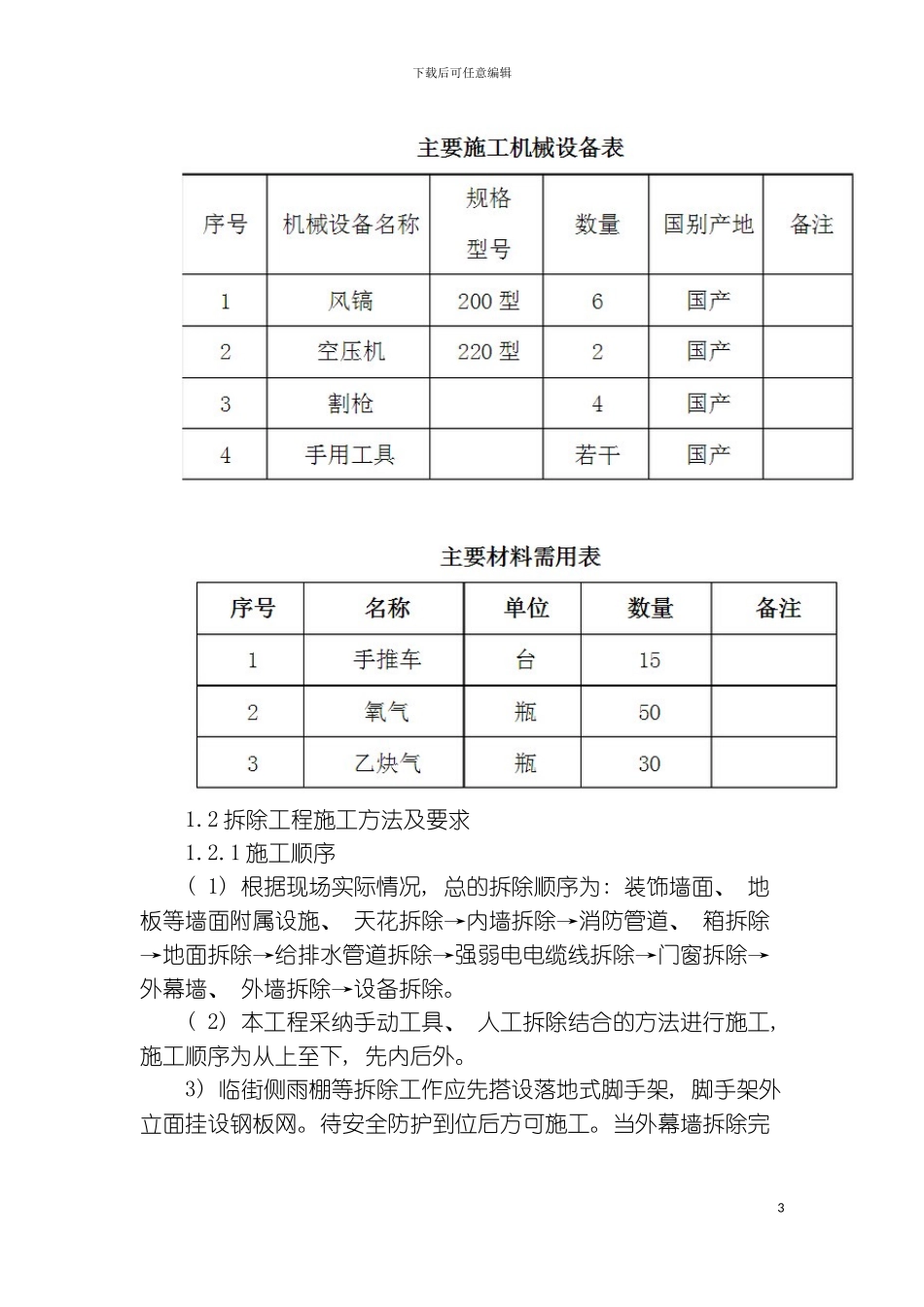

下载后可任意编辑施工组织设计各分部分项工程的施工方案和质量保证措施1下载后可任意编辑各分部分项工程的施工方案和质量保证措施1、拆除工程1.1.1 技术准备工作 (1)施工技术人员要认真批阅建设单位提供的以下资料: 拆除工程的有关资料; 拆除工程涉及区域的地上、 地下建筑及设施分布情况资料。全面了解拆除工程, 进行实地勘察。弄清建筑物的结构情况、 建筑情况、 水电及设备管道情况。( 2) 学习有关法律规范和安全技术文件。( 3) 明确周围环境、 场地、 道路、 水电设备管道、 房屋情况等。( 4) 向进场施工人员进行安全技术教育。1.1.2 现场准备( 1) 施工前, 要认真检查影响拆除工程安全施工的各种管线( 水、 点、 煤气) 的切断工作是否完毕, 确认安全后方可施工。( 2) 疏通运输道路, 接通施工中临时电源。及时转运拆除的砌块、 管道、 线缆等材料。( 3) 搭设外脚手架, 临街面架体立面挂设钢板网进行防护。拆除外墙过程中, 作业层脚手架铺设竹脚手板、 挂设安全兜网, 并在上下两层分别铺设竹脚手板、 挂设安全兜网。( 4) 搭设安全通道, 临街侧围墙边搭设供行人通行的安全通道。1.1.3 机械设备材料的准备我方采纳人工拆除为主、 设备拆除为辅, 人工转运拆除垃圾的方式进行运输。根据施工经验及本工程实际境况, 拟购进工具、 设备分列如下: 2下载后可任意编辑1.2 拆除工程施工方法及要求1.2.1 施工顺序( 1) 根据现场实际情况, 总的拆除顺序为: 装饰墙面、 地板等墙面附属设施、 天花拆除→内墙拆除→消防管道、 箱拆除→地面拆除→给排水管道拆除→强弱电电缆线拆除→门窗拆除→外幕墙、 外墙拆除→设备拆除。( 2) 本工程采纳手动工具、 人工拆除结合的方法进行施工, 施工顺序为从上至下, 先内后外。3) 临街侧雨棚等拆除工作应先搭设落地式脚手架, 脚手架外立面挂设钢板网。待安全防护到位后方可施工。当外幕墙拆除完3下载后可任意编辑毕后, 此处脚手架拆除, 重新在距墙体 300mm 距离处搭设落地式脚手架。1.2.2 脚手架搭设在拆除外墙前脚手架必须形成封闭的保护措施, 灭火器, 警示牌等保护设施必须到位方可拆除外墙。1.2.3 墙面装饰层拆除( 1) 充分了解原有结构和原装饰层的做法, 摸清原有墙体内水电管线的预埋情况。( 2) 封堵外门窗口, 防止粉尘到处飘洒和噪音的扩散, 对周围环境造成污染。( 3) 在每段作业墙面拆除时, 首先由施工工人搭设好作业架子平台, ...
