下载后可任意编辑旅游区桥梁施工组织设计12024 年 6 月 23 日下载后可任意编辑一、 工程概况1、 工程内容① 汉渠桥汉渠桥位于河东总干渠 K2+700 处, 桥梁总长度 42 米, 孔径为 3等跨 14 米跨径, 上部结构采纳空心板, 下部采纳柱式墩台, 刚性扩大基础
桥面净宽 11
5 米, 与道路同宽, 桥下净空高度 1
0 米, 最大水位 1136
12 米, 地震烈度 8 度, 桥面纵坡 3%, 设计荷载汽-20, 挂-100
桥面铺装层为沥清砼高级路面
② 东干渠桥位于东干渠 K1+100 处, 桥梁总长度 40 米,两等跨 20 米跨径
上部结构采纳预应力空心板,下部采纳柱式墩台、 刚性扩大基础
桥面净宽 8
5 米,桥下净空高度 1
0 米,最大水位于 1153
09 米,地震烈度为 8 度,桥面纵坡 2%, 设计荷载汽-20, 挂-100
2、 施工条件本地区三材资源充分, 特别是砂、 石料及土方资源, 能够就近采运, 价格较低
片石产地臭泉沟, 石子产地河滩地, 砂子产地五大台, 水泥采纳青铜峡宁夏水泥股份有限公司生产的 425#硅酸盐水泥
施工用水就近在渠底打井提水, 生活用水取城市自来水
汉渠桥施工现场交通便利, 东干渠桥两侧属山地, 无施工道路, 地下水埋深 1
5 米, 施工用电线路需要临时架设
二、 施工准备工作及各项资源需要量计划( 一) 施工准备工作计划3 月 12 日—15 日, 项目部工作人员及第一、 二施工队进入施工现场, 协调交通电力等有关问题, 进行第一批材料试验及混凝土配合比试验, 进行电力线路架设、 场地平整、 调整设备、 修建施工道路、 修筑施工围堰、 开展备料等工作

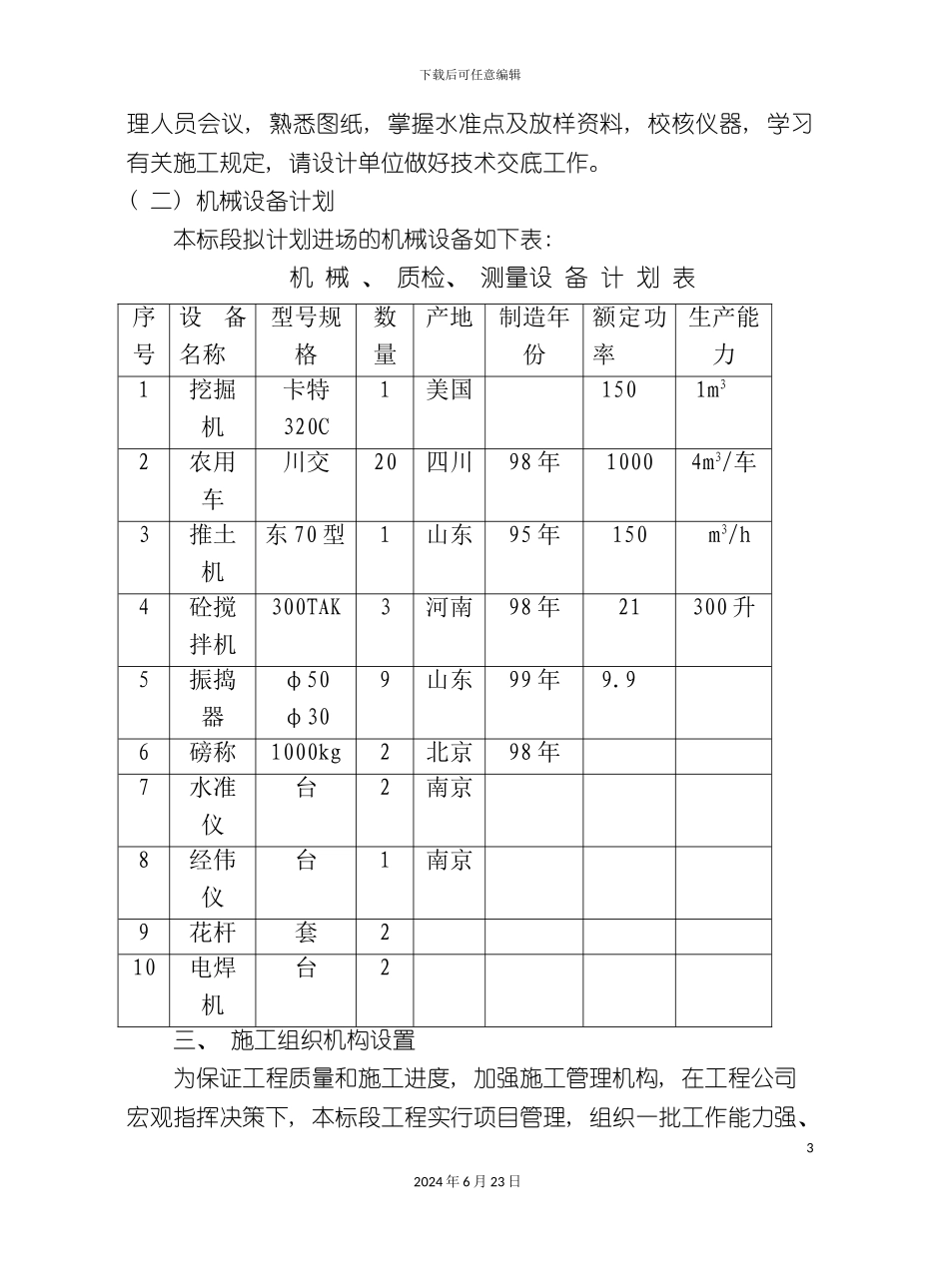

同时, 召集项目部管22024 年 6 月 23 日下载后可任意编辑理人员会议, 熟悉图纸, 掌握水准点及放样资料, 校核仪器, 学习有关施工规
