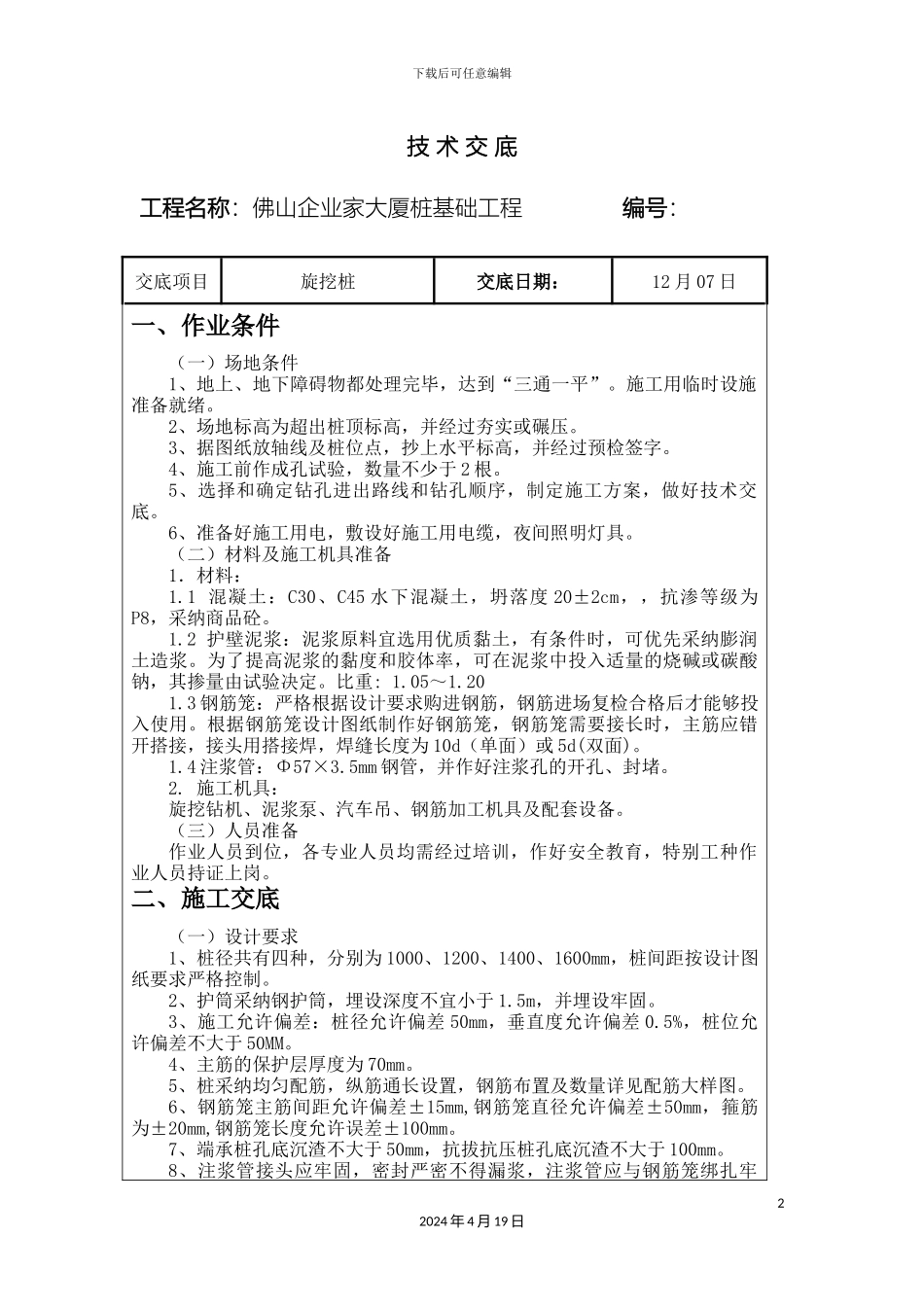

下载后可任意编辑旋挖桩施工技术交底12024 年 4 月 19 日下载后可任意编辑技 术 交 底工程名称:佛山企业家大厦桩基础工程 编号:22024 年 4 月 19 日交底项目旋挖桩交底日期: 12 月 07 日一、作业条件(一)场地条件1、地上、地下障碍物都处理完毕,达到“三通一平”
施工用临时设施准备就绪
2、场地标高为超出桩顶标高,并经过夯实或碾压
3、据图纸放轴线及桩位点,抄上水平标高,并经过预检签字
4、施工前作成孔试验,数量不少于 2 根
5、选择和确定钻孔进出路线和钻孔顺序,制定施工方案,做好技术交底
6、准备好施工用电,敷设好施工用电缆,夜间照明灯具
(二)材料及施工机具准备1.材料:1
1 混凝土:C30、C45 水下混凝土,坍落度 20±2cm,,抗渗等级为P8,采纳商品砼
2 护壁泥浆:泥浆原料宜选用优质黏土,有条件时,可优先采纳膨润土造浆
为了提高泥浆的黏度和胶体率,可在泥浆中投入适量的烧碱或碳酸钠,其掺量由试验决定
3 钢筋笼:严格根据设计要求购进钢筋,钢筋进场复检合格后才能够投入使用
根据钢筋笼设计图纸制作好钢筋笼,钢筋笼需要接长时,主筋应错开搭接,接头用搭接焊,焊缝长度为 10d(单面)或 5d(双面)
4 注浆管:Φ57×3
5mm 钢管,并作好注浆孔的开孔、封堵
施工机具:旋挖钻机、泥浆泵、汽车吊、钢筋加工机具及配套设备
(三)人员准备作业人员到位,各专业人员均需经过培训,作好安全教育,特别工种作业人员持证上岗
二、施工交底(一)设计要求1、桩径共有四种,分别为 1000、1200、1400、1600mm,桩间距按设计图纸要求严格控制
2、护筒采纳钢护筒,埋设深度不宜小于 1
5m,并埋设牢固
3、施工允许偏差:桩径允许偏差 50mm,垂直度允许偏差 0
5%,桩位允许偏差不大于 50MM
