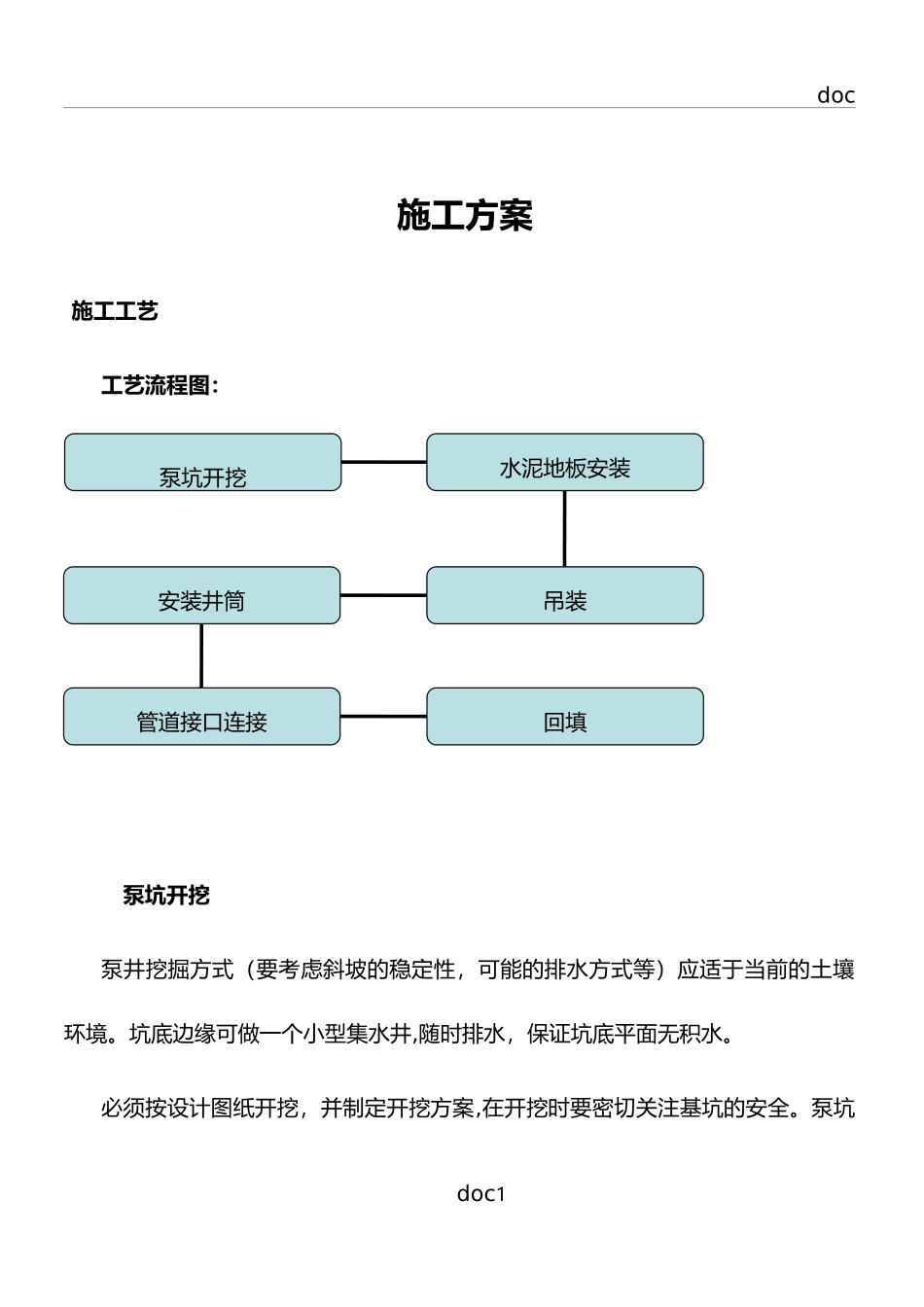

doc施工方案施工工艺工艺流程图:泵坑开挖泵井挖掘方式(要考虑斜坡的稳定性,可能的排水方式等)应适于当前的土壤环境
坑底边缘可做一个小型集水井,随时排水,保证坑底平面无积水
必须按设计图纸开挖,并制定开挖方案,在开挖时要密切关注基坑的安全

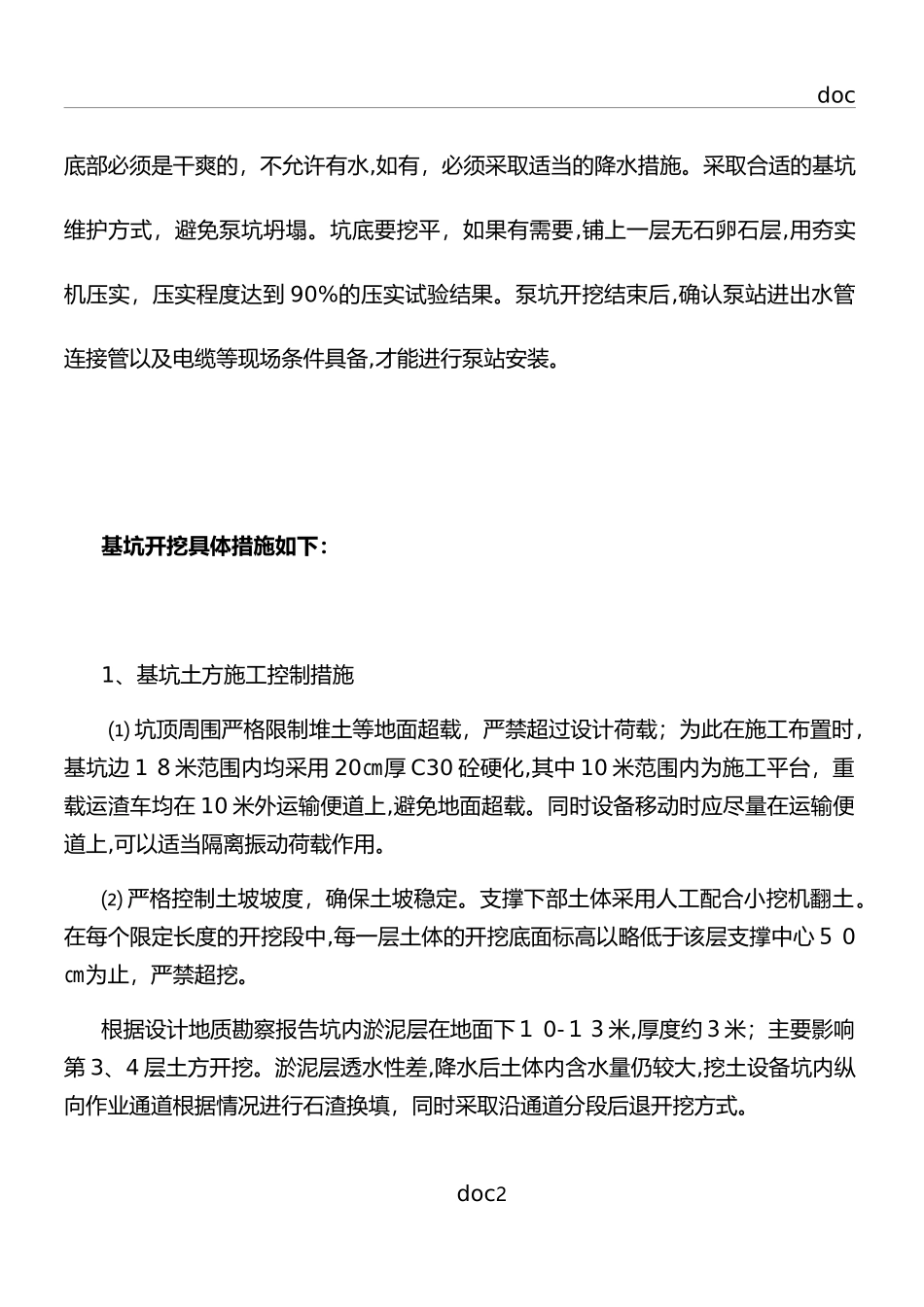

泵坑doc1泵坑开挖水泥地板安装吊装安装井筒管道接口连接回填doc底部必须是干爽的,不允许有水,如有,必须采取适当的降水措施
采取合适的基坑维护方式,避免泵坑坍塌
坑底要挖平,如果有需要,铺上一层无石卵石层,用夯实机压实,压实程度达到90%的压实试验结果
泵坑开挖结束后,确认泵站进出水管连接管以及电缆等现场条件具备,才能进行泵站安装
基坑开挖具体措施如下:1、基坑土方施工控制措施⑴坑顶周围严格限制堆土等地面超载,严禁超过设计荷载;为此在施工布置时,基坑边18米范围内均采用20㎝厚C30砼硬化,其中10米范围内为施工平台,重载运渣车均在10米外运输便道上,避免地面超载
同时设备移动时应尽量在运输便道上,可以适当隔离振动荷载作用
⑵严格控制土坡坡度,确保土坡稳定
支撑下部土体采用人工配合小挖机翻土
在每个限定长度的开挖段中,每一层土体的开挖底面标高以略低于该层支撑中心50㎝为止,严禁超挖
根据设计地质勘察报告坑内淤泥层在地面下10-13米,厚度约3米;主要影响第3、4层土方开挖
淤泥层透水性差,降水后土体内含水量仍较大,挖土设备坑内纵向作业通道根据情况进行石渣换填,同时采取沿通道分段后退开挖方式

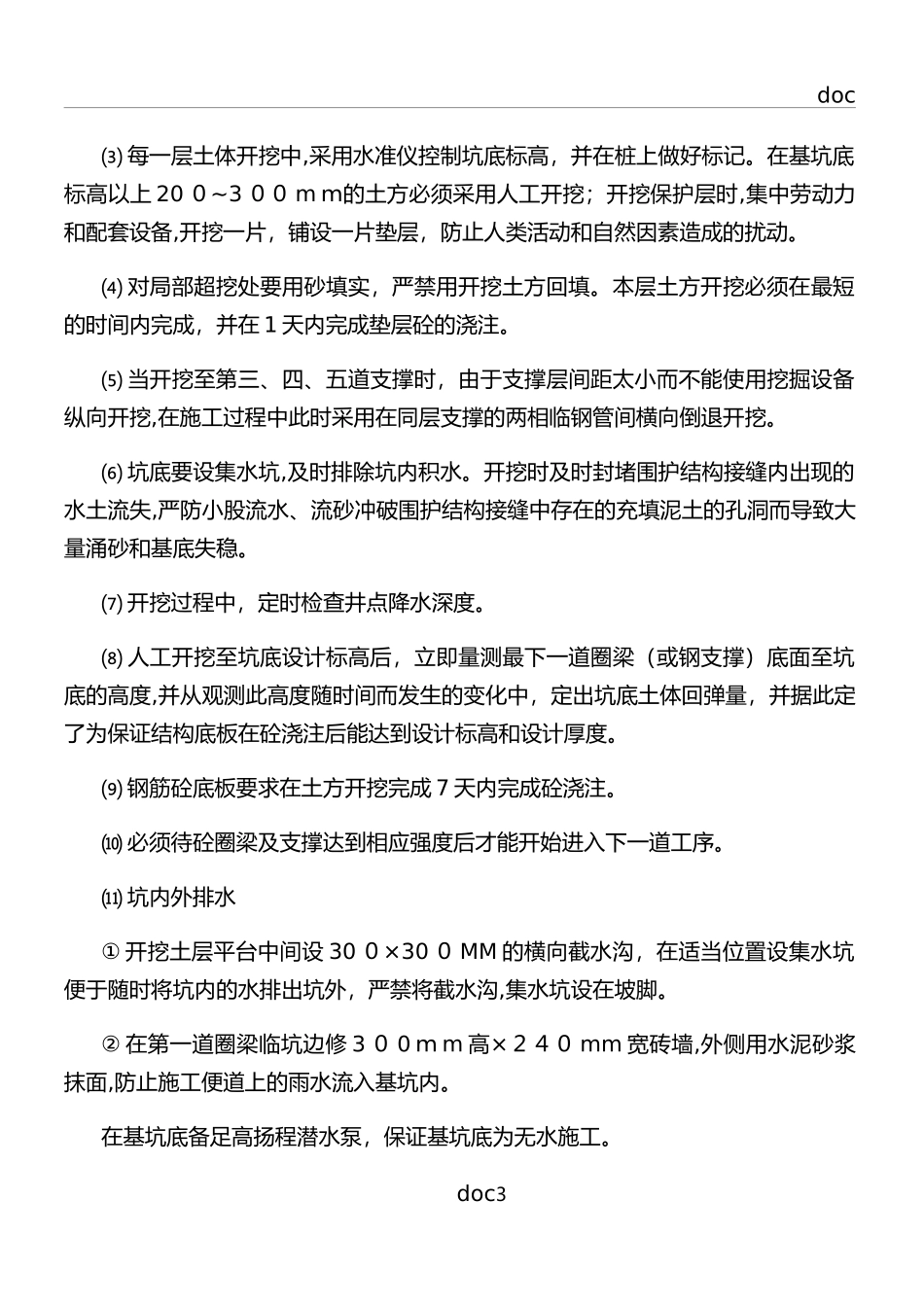

doc2doc⑶每一层土体开挖中,采用水准仪控制坑底标高,并在桩上做好标记
在基坑底标高以上200~300mm的土方必须采用人工开挖;开挖保护层时,集中劳动力和配套设备,开挖一片,铺设一片垫层,防止人类活动和自然因素造成的扰动
⑷对局部超挖处要用砂填实,严禁用开挖土方回填
本层土方开挖必须在最短的时间内完成,并在1天内完成垫层砼的浇注
⑸当开挖至第三
