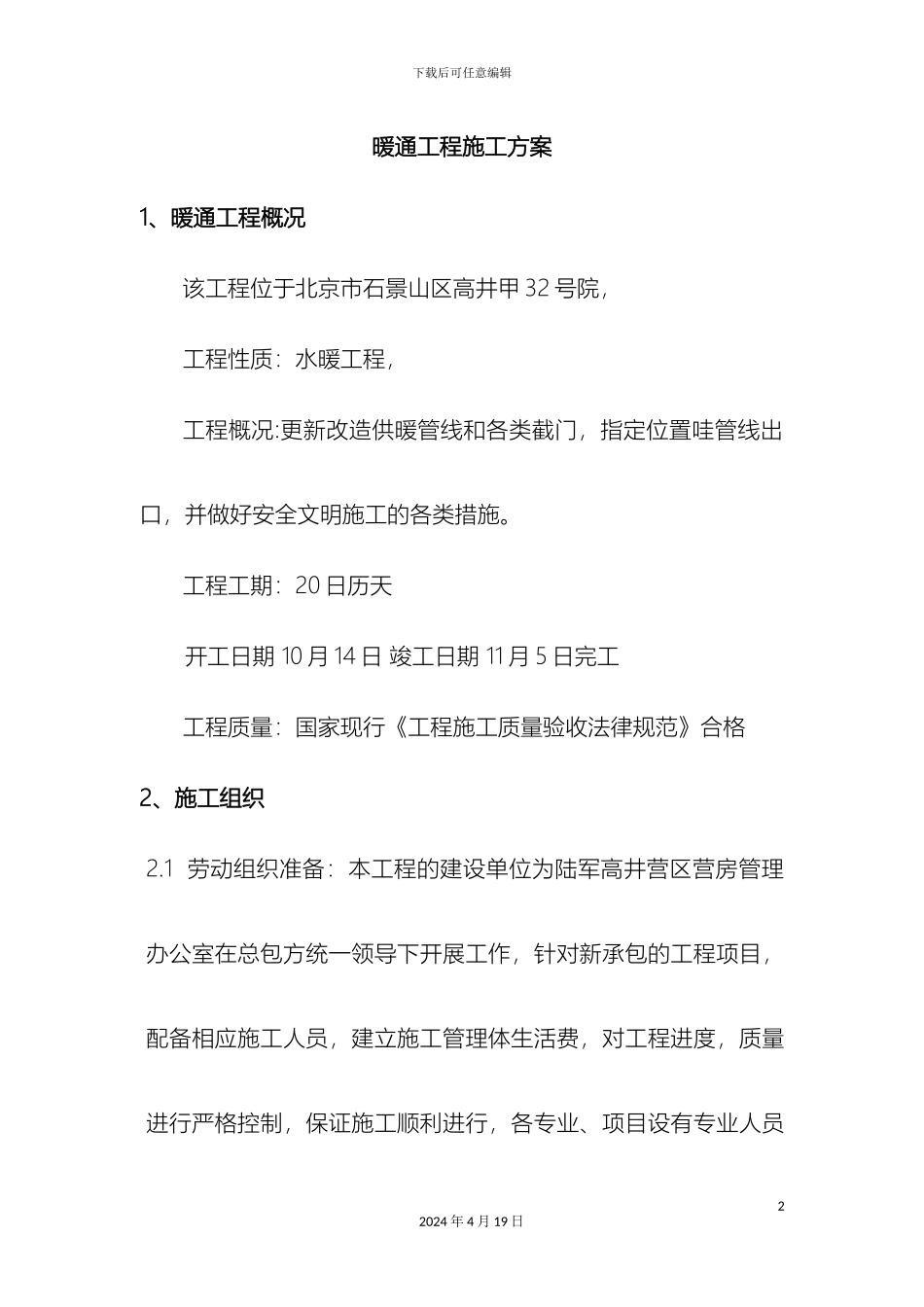

下载后可任意编辑暖通工程施工方案12024 年 4 月 19 日下载后可任意编辑暖通工程施工方案1、暖通工程概况该工程位于北京市石景山区高井甲 32 号院,工程性质:水暖工程,工程概况:更新改造供暖管线和各类截门,指定位置哇管线出口,并做好安全文明施工的各类措施。工程工期:20 日历天 开工日期 10 月 14 日 竣工日期 11 月 5 日完工工程质量:国家现行《工程施工质量验收法律规范》合格2、施工组织2.1 劳动组织准备:本工程的建设单位为陆军高井营区营房管理办公室在总包方统一领导下开展工作,针对新承包的工程项目,配备相应施工人员,建立施工管理体生活费,对工程进度,质量进行严格控制,保证施工顺利进行,各专业、项目设有专业人员22024 年 4 月 19 日下载后可任意编辑专业管理。2.2 技术准备:组织技术人员熟悉施工图纸和有关的设计资料,对相关的技术、经济和自然条件进行调查分析、讨论可行的施工方案。针对图纸中存在的问题及时记录,为施工作出准确的、科学的技术指导。2.3 施工现场准备:施工道路、施工用水、施工用电和加工场地由总包方统一规划,生产、办公、生活用房等临时用房由总包方提供。2.4 本专业空调系统由施工班组加工、制作、安装、保温,根据专业进程由项目负责人统一调配劳动力,劳动力的安排详见下表 1。表 1 劳动力计划表工种名称计划人数工种名称计划人娄通风工30保 温15电气焊5钳 工5空调水工20普 工15油漆工5安全员1临电2材料、机械12.5 施工机具准备32024 年 4 月 19 日下载后可任意编辑具体施工用机具见下表 2。表 2 施工机具计划表机具名称数量机具名称数量龙门剪板机2 台电动剪刀2 把折方机2 台手动电钻6 把联合咬口机2 台电锤6 把立式咬口机2 台倒链(10T)2 个单边咬口机2 台对讲机5 组电焊机3 台叶轮式风速仪1 个砂轮切割机4 台噪声测试仪1 个套丝机2 台冲击钻2 把台钻2 台电动打击泵1 台3、主要项目施工方法及要求3.1 预留预理3.1.1 通风预埋、预留洞的工作跟随土建结构工程进行,主要工作为坚井穿楼板洞和穿墙洞,为便于拆除预留和预埋,采纳木盒预埋方式,按风管规格尺寸四边各放大 100mm,固定要稳固和方正,不影响合模,拆模后应立即剔出木盒。3.1.2 空调水系统需要在楼板或墙体上用钢套管预埋留洞,待土建打完砼达到一定强度时将钢套管松动。并在砼能上人的时候把钢42024 年 4 月 19 日下载后可任意编辑套管拔出后及时清理洁...
