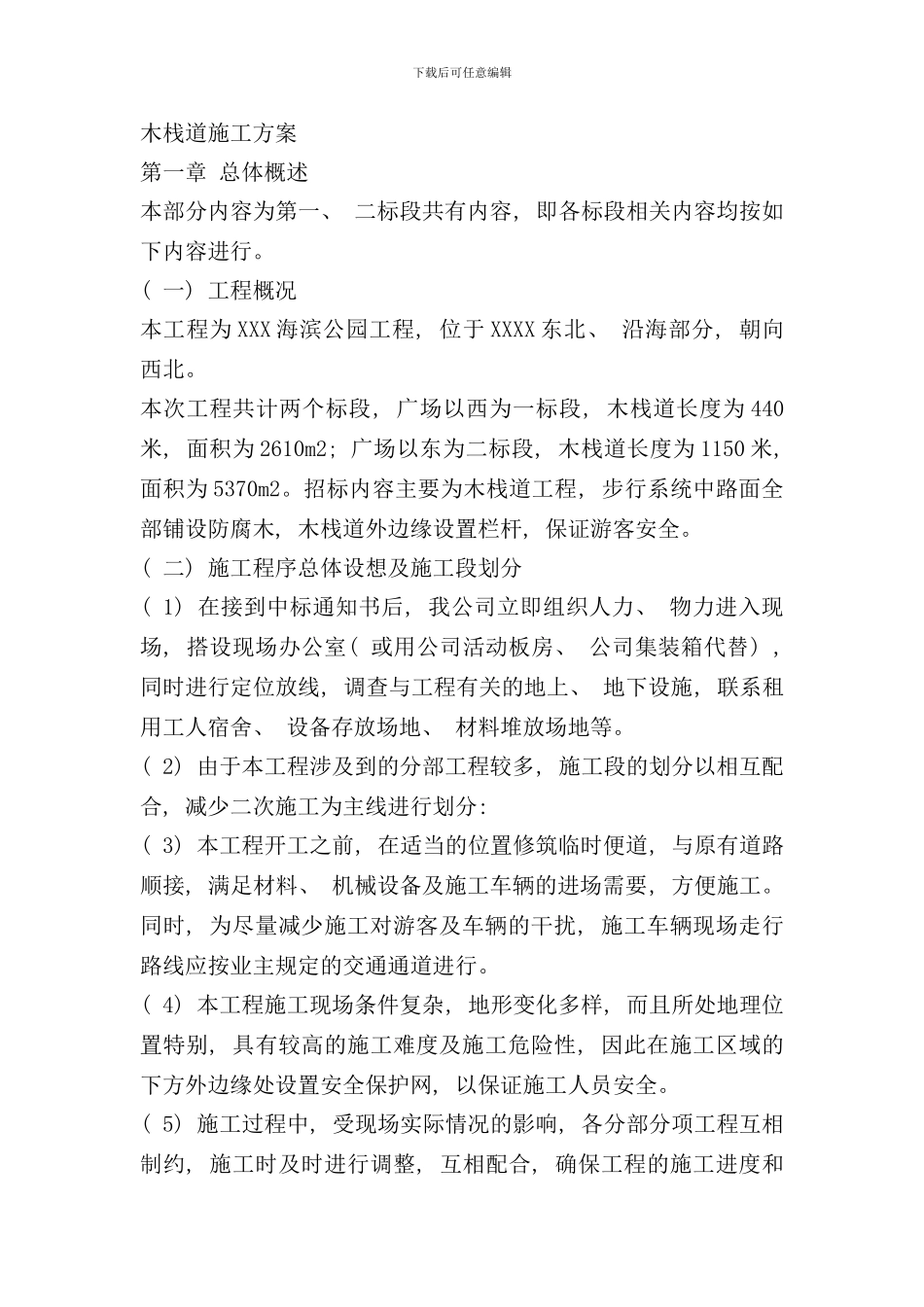

下载后可任意编辑木栈道施工方案第一章 总体概述本部分内容为第一、 二标段共有内容, 即各标段相关内容均按如下内容进行
( 一) 工程概况本工程为 XXX 海滨公园工程, 位于 XXXX 东北、 沿海部分, 朝向西北
本次工程共计两个标段, 广场以西为一标段, 木栈道长度为 440米, 面积为 2610m2; 广场以东为二标段, 木栈道长度为 1150 米, 面积为 5370m2
招标内容主要为木栈道工程, 步行系统中路面全部铺设防腐木, 木栈道外边缘设置栏杆, 保证游客安全
( 二) 施工程序总体设想及施工段划分( 1) 在接到中标通知书后, 我公司立即组织人力、 物力进入现场, 搭设现场办公室( 或用公司活动板房、 公司集装箱代替) , 同时进行定位放线, 调查与工程有关的地上、 地下设施, 联系租用工人宿舍、 设备存放场地、 材料堆放场地等
( 2) 由于本工程涉及到的分部工程较多, 施工段的划分以相互配合, 减少二次施工为主线进行划分: ( 3) 本工程开工之前, 在适当的位置修筑临时便道, 与原有道路顺接, 满足材料、 机械设备及施工车辆的进场需要, 方便施工
同时, 为尽量减少施工对游客及车辆的干扰, 施工车辆现场走行路线应按业主规定的交通通道进行
( 4) 本工程施工现场条件复杂, 地形变化多样, 而且所处地理位置特别, 具有较高的施工难度及施工危险性, 因此在施工区域的下方外边缘处设置安全保护网, 以保证施工人员安全

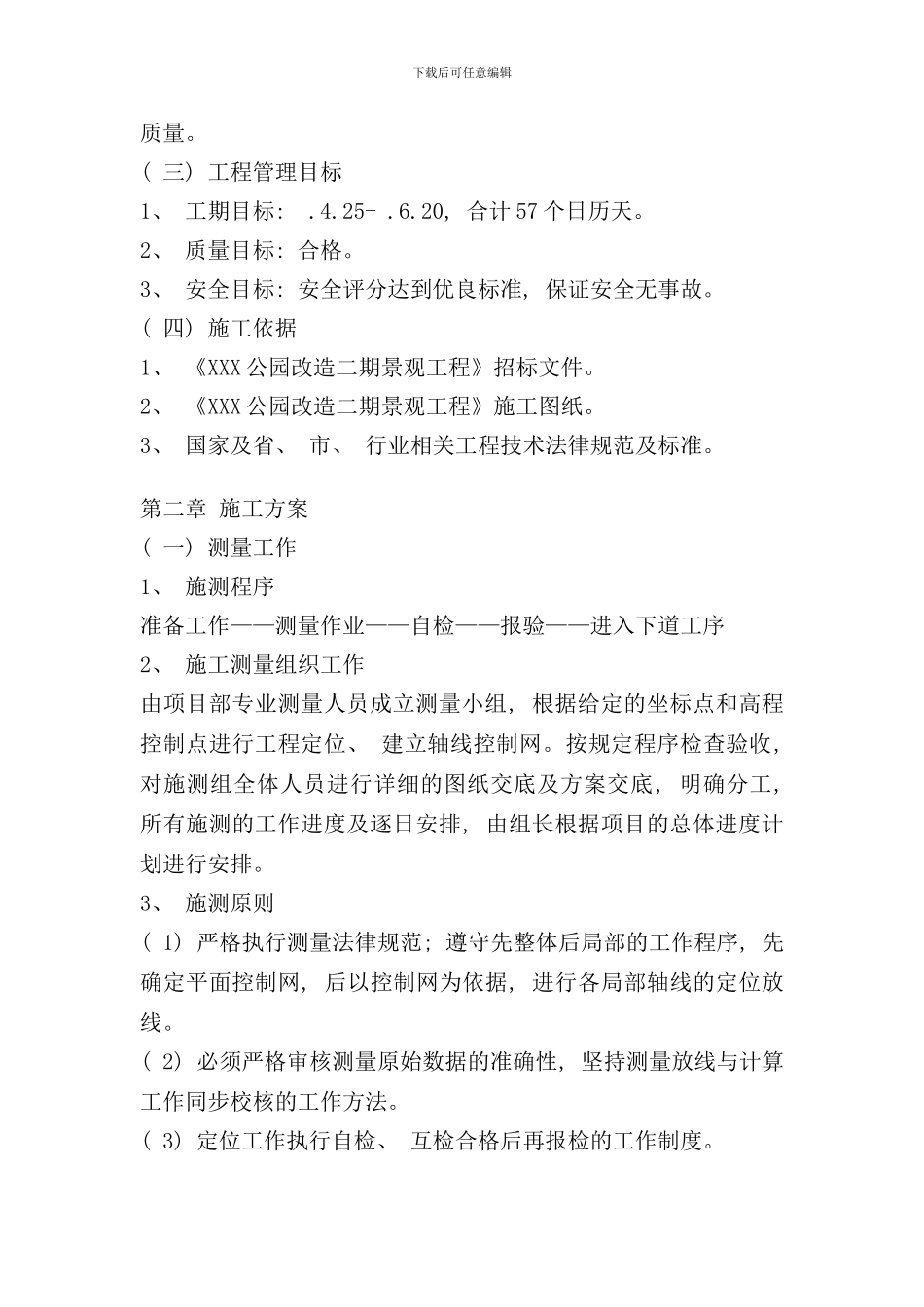

( 5) 施工过程中, 受现场实际情况的影响, 各分部分项工程互相制约, 施工时及时进行调整, 互相配合, 确保工程的施工进度和下载后可任意编辑质量
( 三) 工程管理目标1、 工期目标:
20, 合计 57 个日历天
2、 质量目标: 合格
3、 安全目标: 安全评分达到优良标准, 保证安全无事故
( 四) 施工依据1、 《
