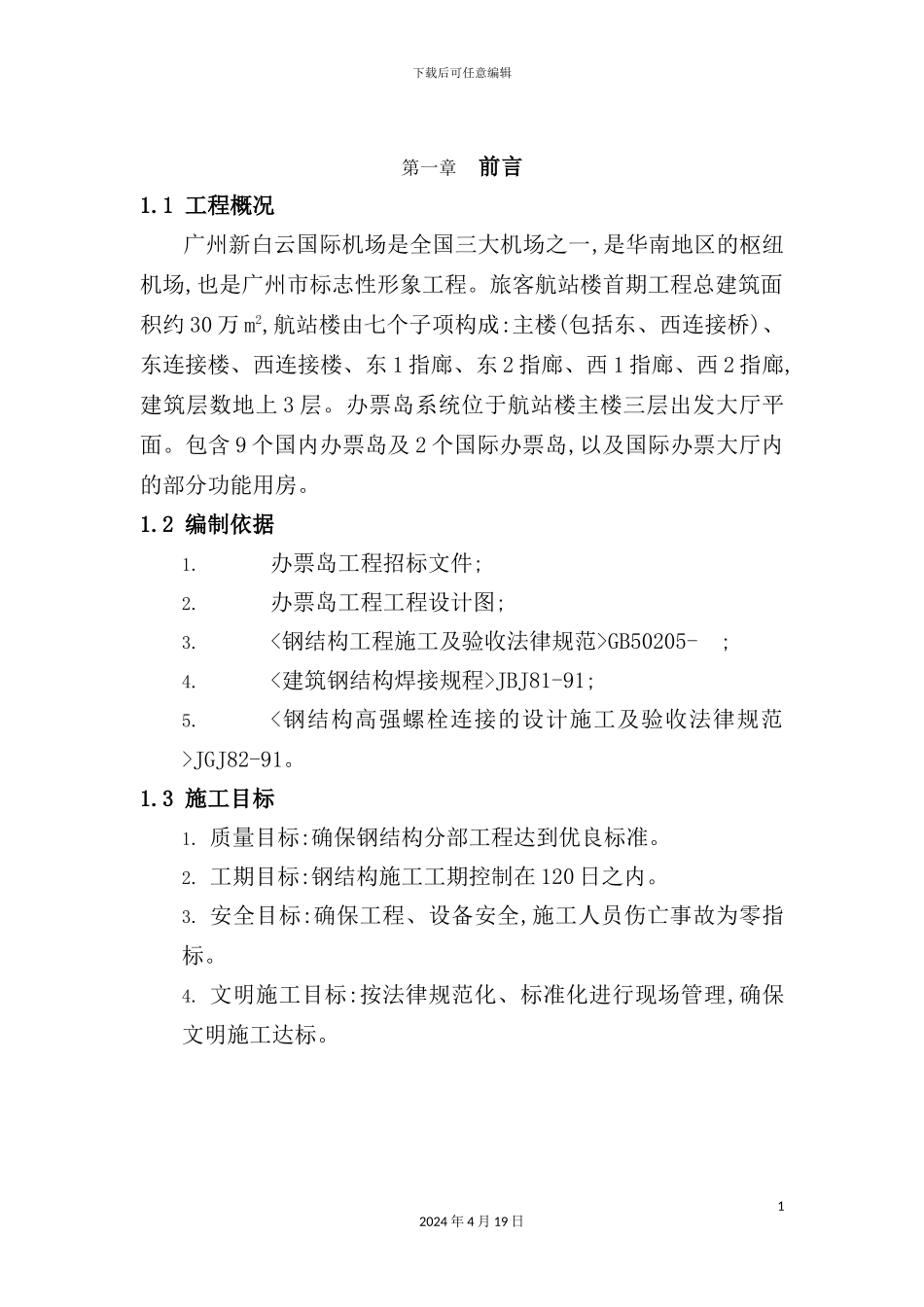

下载后可任意编辑机场办票岛钢结构施工组织设计12024 年 4 月 19 日下载后可任意编辑第一章前言1.1 工程概况广州新白云国际机场是全国三大机场之一,是华南地区的枢纽机场,也是广州市标志性形象工程。旅客航站楼首期工程总建筑面积约 30 万 m2,航站楼由七个子项构成:主楼(包括东、西连接桥)、东连接楼、西连接楼、东 1 指廊、东 2 指廊、西 1 指廊、西 2 指廊,建筑层数地上 3 层。办票岛系统位于航站楼主楼三层出发大厅平面。包含 9 个国内办票岛及 2 个国际办票岛,以及国际办票大厅内的部分功能用房。1.2 编制依据1.办票岛工程招标文件;2.办票岛工程工程设计图;3.<钢结构工程施工及验收法律规范>GB50205- ;4.<建筑钢结构焊接规程>JBJ81-91;5.<钢结构高强螺栓连接的设计施工及验收法律规范>JGJ82-91。1.3 施工目标1. 质量目标:确保钢结构分部工程达到优良标准。2. 工期目标:钢结构施工工期控制在 120 日之内。3. 安全目标:确保工程、设备安全,施工人员伤亡事故为零指标。4. 文明施工目标:按法律规范化、标准化进行现场管理,确保文明施工达标。12024 年 4 月 19 日下载后可任意编辑第二章钢 结 构 施 工 部 署2.1 组 织 机 构钢 结 构 项 目 经 理 部 所 采 纳 的 管 理 模式 是 实 行 项 目 经 理 负 责 制 , 项 目 经 理 将选 择 有 以 下 条 件 的 人 员 担 任 :具 有 项 目 经 理 一 级 资 质 ;有 担 任 两 个 以 上 类 似 工 程 项 目 经 理业 绩 的 人 员 。组 织 结 构 如 下 图 :22024 年 4 月 19 日下载后可任意编辑32024 年 4 月 19 日构件验收组吊装组测量组焊接组无损检验组高强螺栓组机电设备组项目经理生产经理技术负责人商务经理质量部安全部计划统计组财务组安装材料采购组工艺编制组构件制作组预拼装组打砂油漆组包装运输组制作部深化设计下载后可任意编辑2.2 与业主、监理、设计、总包单位的配合2.2.1 与业主的配合1) 项目经理部的外部关系中,最主要的是处理好与业主的关系项目经理部全体人员确认”业主是顾客、是上帝”的观念,把工期和质量作为核心,为业主提供一流的服务,让业主满意。2) 定期向业主提供工程进度报告,对于合同允许条件下的工程进度延误或超合同条件下施工,必须及时请业主或监理书面认可。3) 为保证项目的顺利施工,积极与业主沟通汇报,主动为业主排忧解难,想业主所...
