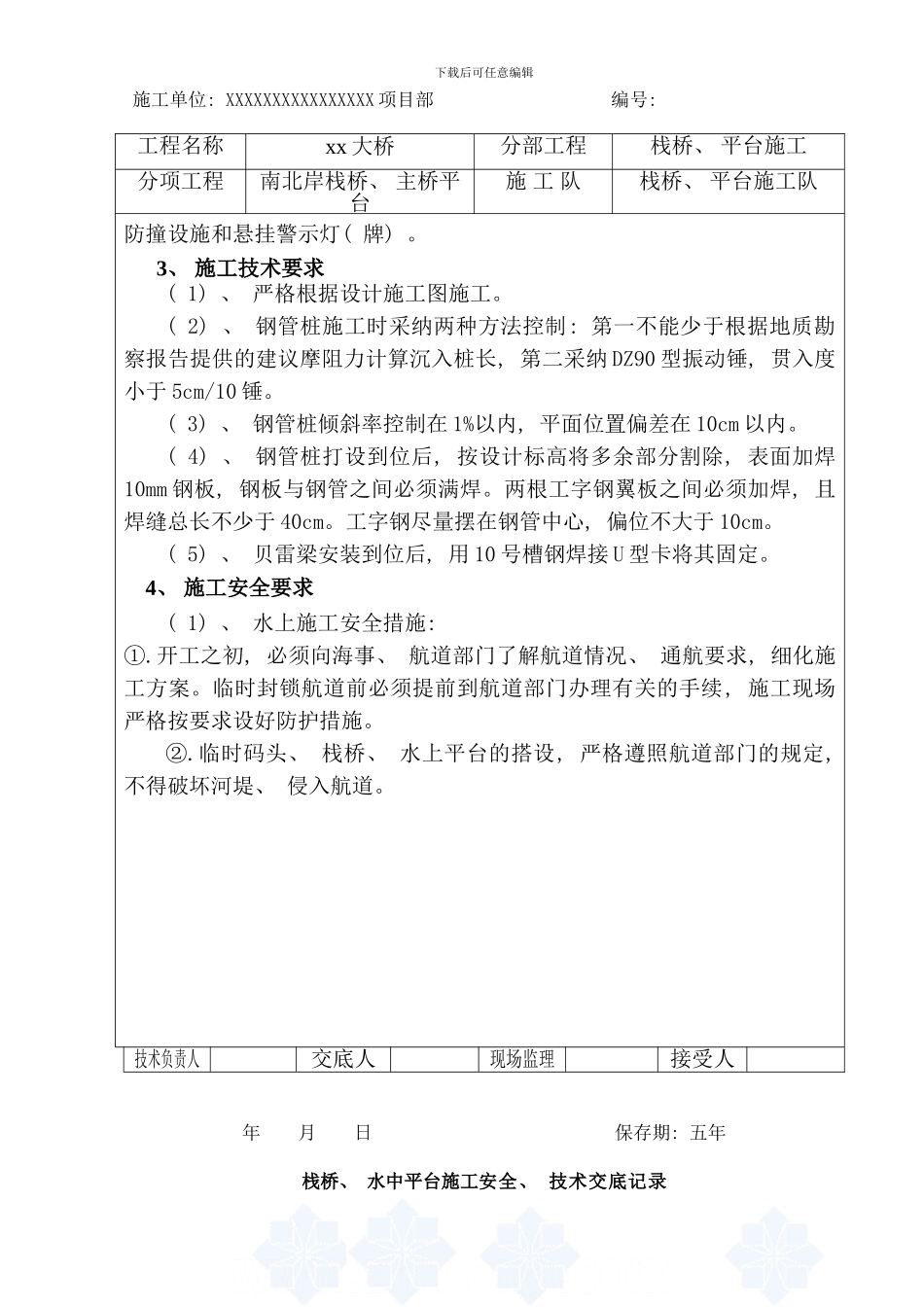

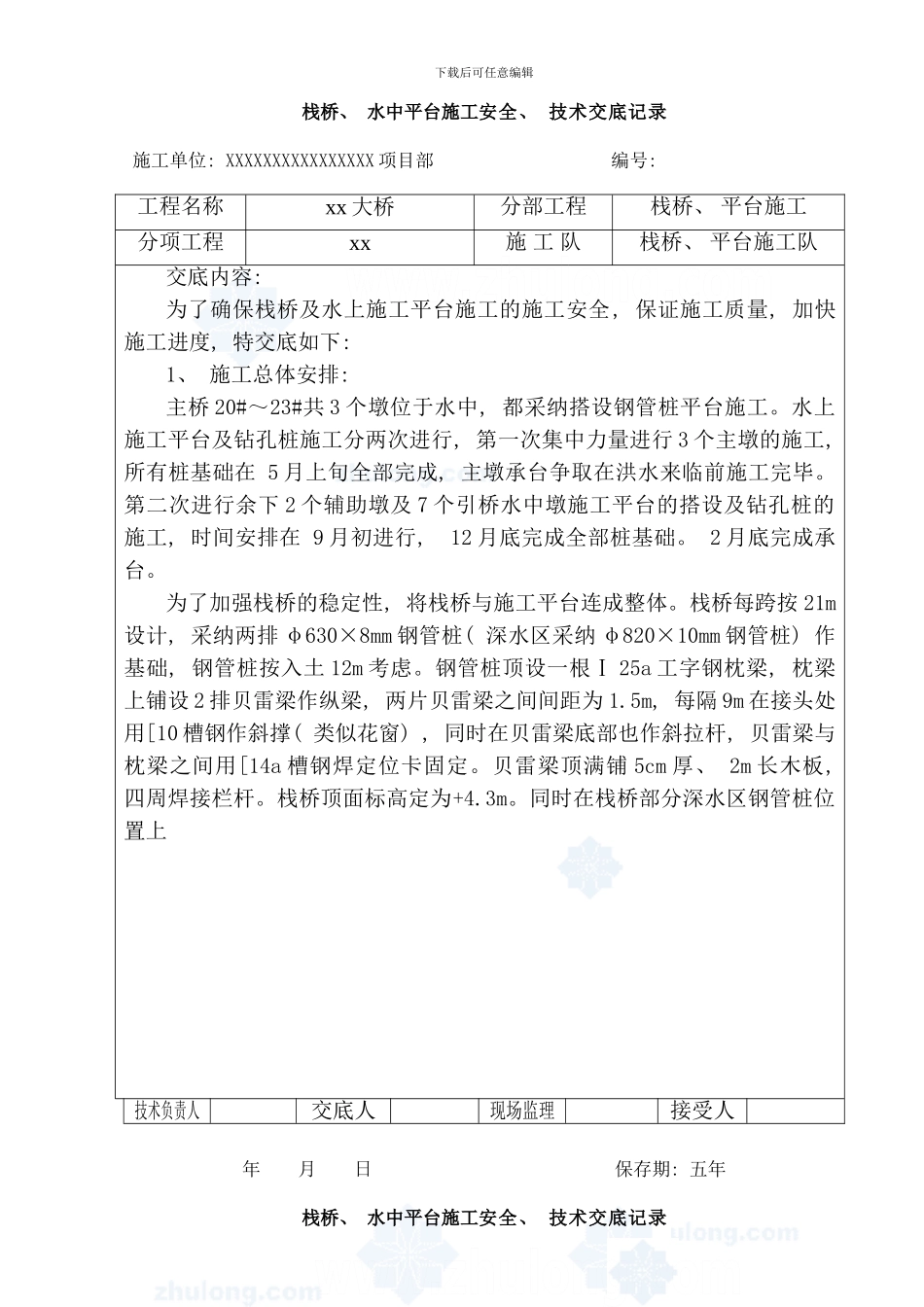

下载后可任意编辑栈桥、 水中平台施工安全、 技术交底记录施工单位: XXXXXXXXXXXXXXXX 项目部 编号: 年 月 日 保存期: 五年栈桥、 水中平台施工安全、 技术交底记录工程名称xx 大桥分部工程栈桥、 平台施工分项工程xx施 工 队栈桥、 平台施工队交底内容: 为了确保栈桥及水上施工平台施工的施工安全, 保证施工质量, 加快施工进度, 特交底如下: 1、 施工总体安排: 主桥 20#~23#共 3 个墩位于水中, 都采纳搭设钢管桩平台施工
水上施工平台及钻孔桩施工分两次进行, 第一次集中力量进行 3 个主墩的施工, 所有桩基础在 5 月上旬全部完成, 主墩承台争取在洪水来临前施工完毕
第二次进行余下 2 个辅助墩及 7 个引桥水中墩施工平台的搭设及钻孔桩的施工, 时间安排在 9 月初进行, 12 月底完成全部桩基础
2 月底完成承台
为了加强栈桥的稳定性, 将栈桥与施工平台连成整体
栈桥每跨按 21m设计, 采纳两排 φ630×8mm 钢管桩( 深水区采纳 φ820×10mm 钢管桩) 作基础, 钢管桩按入土 12m 考虑
钢管桩顶设一根Ⅰ 25a 工字钢枕梁, 枕梁上铺设 2 排贝雷梁作纵梁, 两片贝雷梁之间间距为 1
5m, 每隔 9m 在接头处用[10 槽钢作斜撑( 类似花窗) , 同时在贝雷梁底部也作斜拉杆, 贝雷梁与枕梁之间用[14a 槽钢焊定位卡固定
贝雷梁顶满铺 5cm 厚、 2m 长木板, 四周焊接栏杆
栈桥顶面标高定为+4

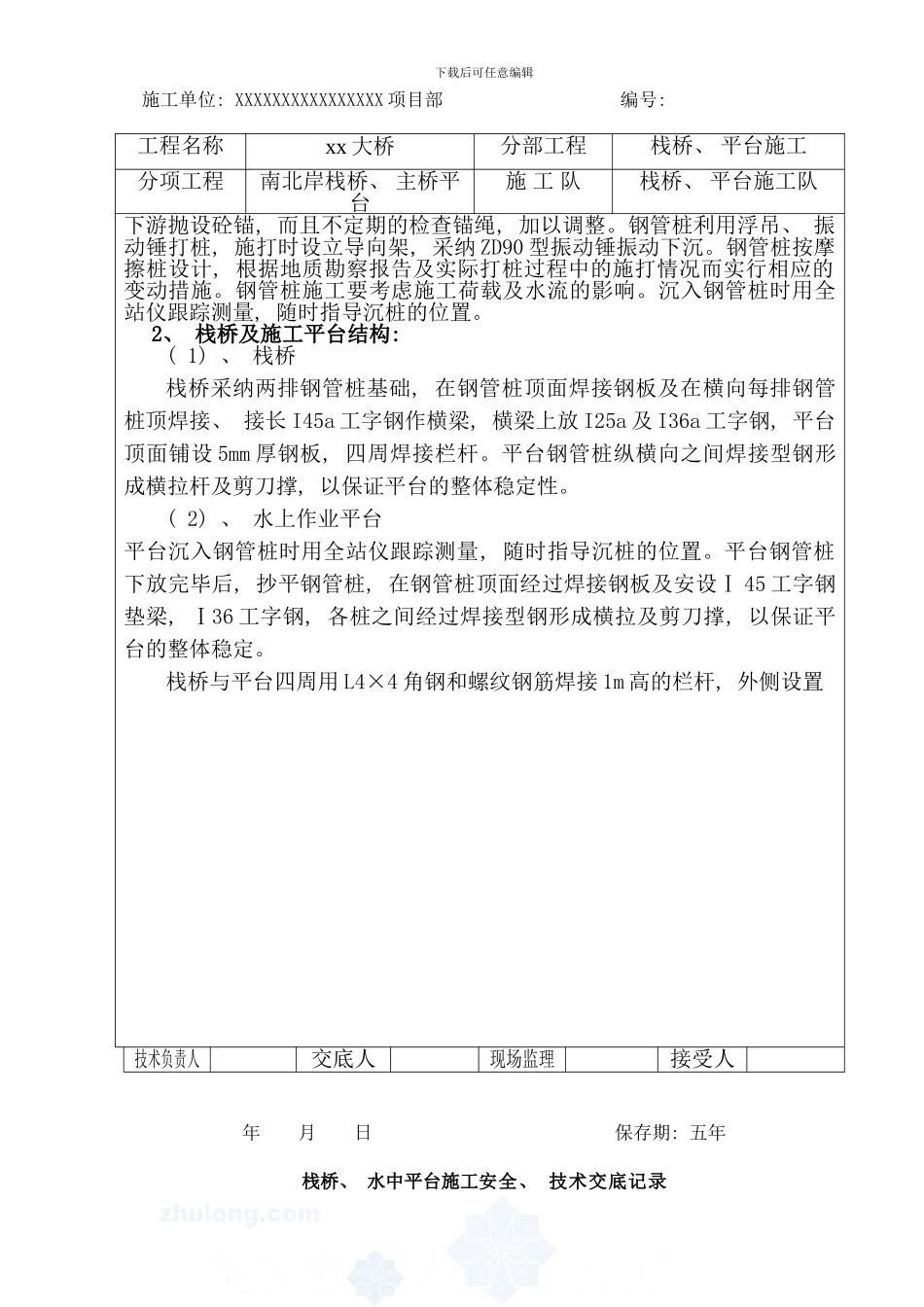

同时在栈桥部分深水区钢管桩位置上技术负责人交底人现场监理接受人下载后可任意编辑 施工单位: XXXXXXXXXXXXXXXX 项目部 编号: 年 月 日 保存期: 五年栈桥、 水中平台施工安全、 技术交底记录工程名称xx 大桥分部工程栈桥、 平台施工分项工程南北岸栈桥、 主桥平台施 工 队栈桥、 平台施工队下游抛
