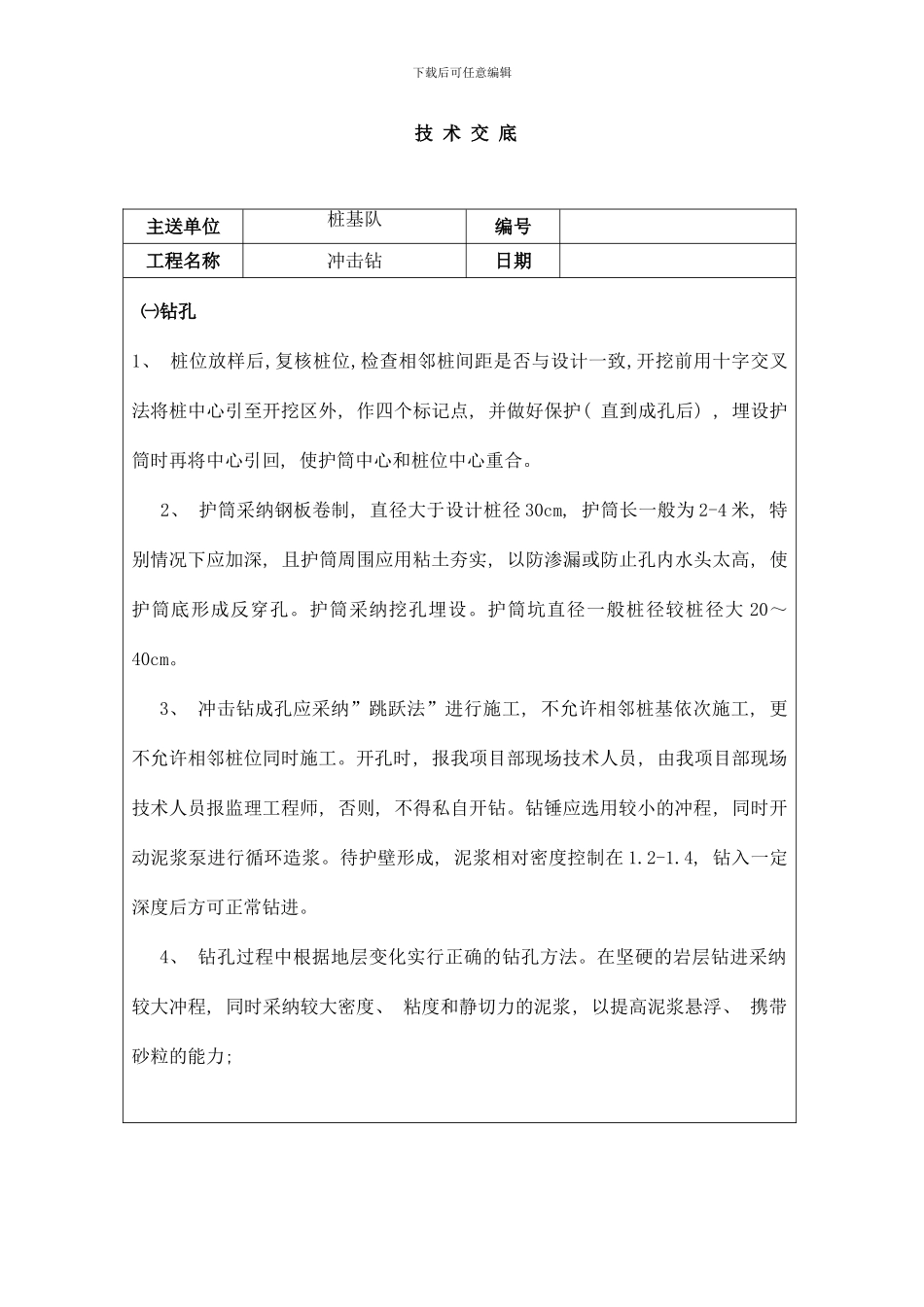

下载后可任意编辑 技 术 交 底 主送单位桩基队编号工程名称冲击钻日期 ㈠钻孔1、 桩位放样后,复核桩位,检查相邻桩间距是否与设计一致,开挖前用十字交叉法将桩中心引至开挖区外, 作四个标记点, 并做好保护( 直到成孔后) , 埋设护筒时再将中心引回, 使护筒中心和桩位中心重合
2、 护筒采纳钢板卷制, 直径大于设计桩径 30cm, 护筒长一般为 2-4 米, 特别情况下应加深, 且护筒周围应用粘土夯实, 以防渗漏或防止孔内水头太高, 使护筒底形成反穿孔
护筒采纳挖孔埋设
护筒坑直径一般桩径较桩径大 20~40cm
3、 冲击钻成孔应采纳”跳跃法”进行施工, 不允许相邻桩基依次施工, 更不允许相邻桩位同时施工
开孔时, 报我项目部现场技术人员, 由我项目部现场技术人员报监理工程师, 否则, 不得私自开钻
钻锤应选用较小的冲程, 同时开动泥浆泵进行循环造浆
待护壁形成, 泥浆相对密度控制在 1
4, 钻入一定深度后方可正常钻进
4、 钻孔过程中根据地层变化实行正确的钻孔方法
在坚硬的岩层钻进采纳较大冲程, 同时采纳较大密度、 粘度和静切力的泥浆, 以提高泥浆悬浮、 携带砂粒的能力; 下载后可任意编辑编 制 者: 审 核 者: 接收单位: 接收负责人: 技 术 交 底 下载后可任意编辑编 制 者: 审 核 者: 接收单位: 接收负责人: 技 术 交 底主送单位桩基队编号工程名称冲击钻日期在土层或复杂地层中钻进时, 应采纳小冲程, 同时根据现场实际情况回填一定量的片石或卵石, 防止吸钻、 钻头跑偏及十字孔
在坍塌段, 向孔内投入适量的粘土和片石或卵石, 以帮助形成护壁

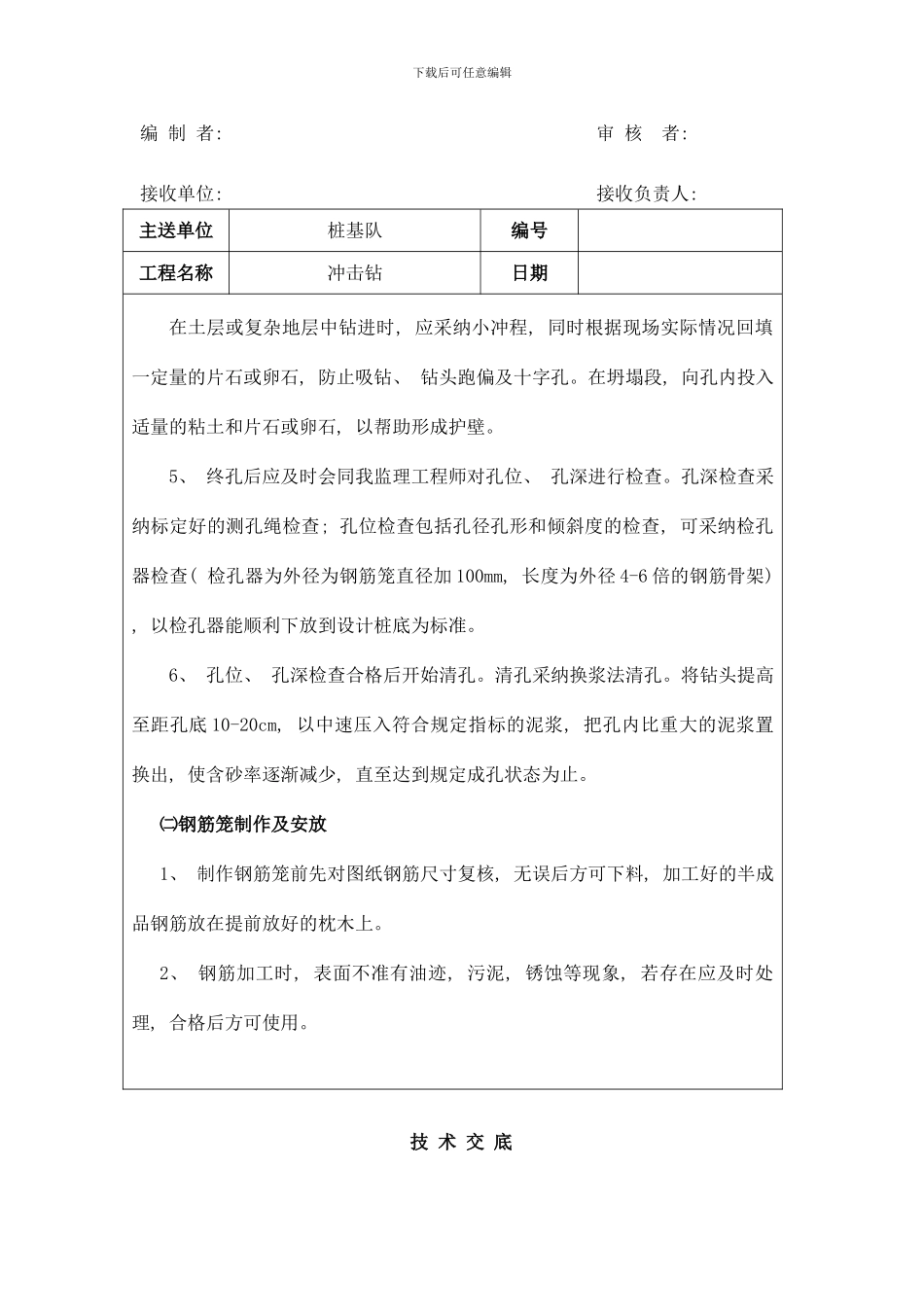

5、 终孔后应及时会同我监理工程师对孔位、 孔深进行检查
孔深检查采纳标定好的测孔绳检查; 孔位检查包括孔径孔形和倾斜度的检查, 可采纳检孔器检查( 检孔器为外径为钢筋笼直径加 100mm, 长度为外径 4
