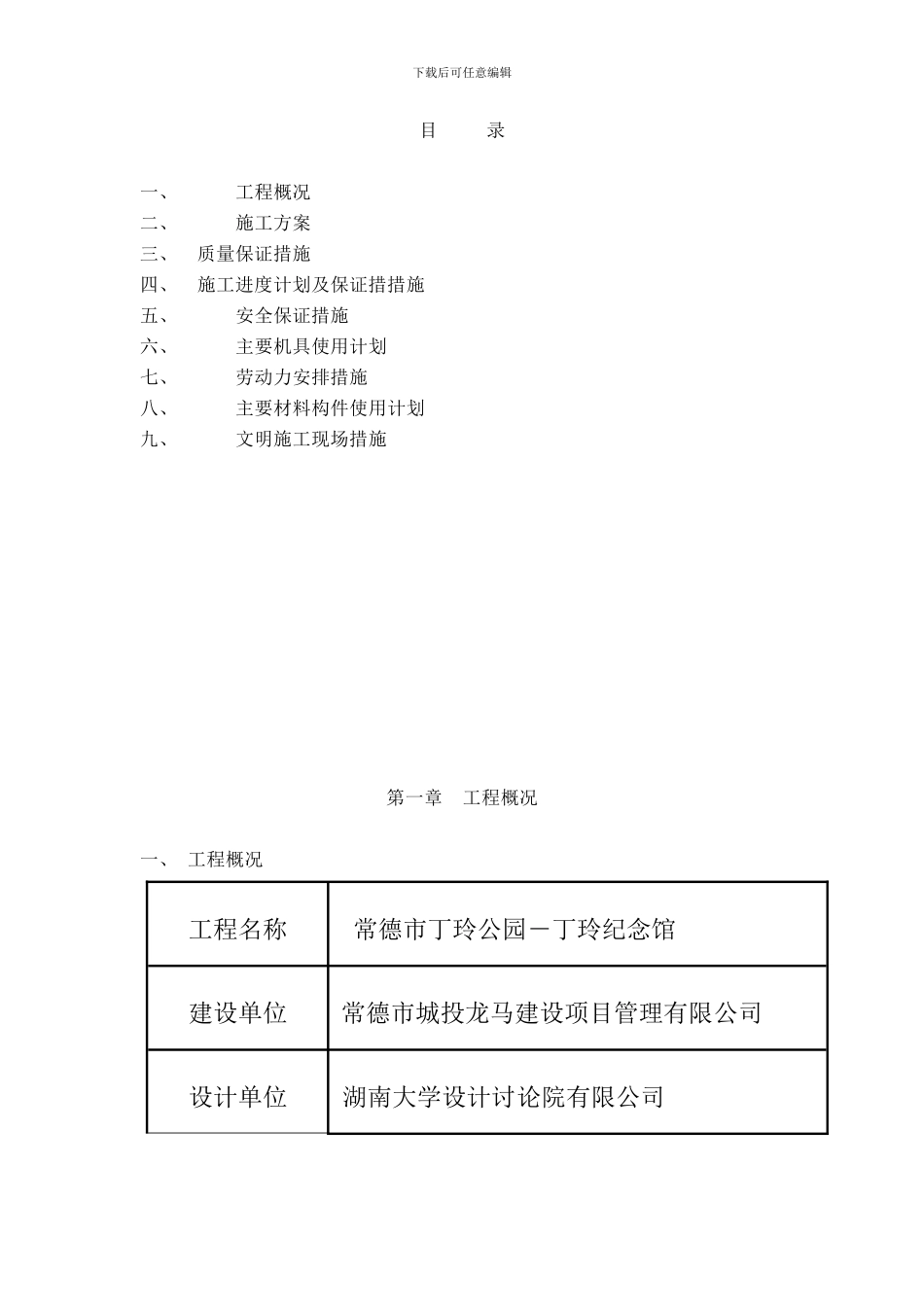

下载后可任意编辑常德市丁玲公园-丁玲纪念馆 桩基础施 工编 制: 审 核: 湖南省第四工程有限公司常德市丁玲公园新建工程( 一标) 二 0 一二年三月下载后可任意编辑目 录 一、 工程概况二、 施工方案三、 质量保证措施四、 施工进度计划及保证措措施五、 安全保证措施六、 主要机具使用计划七、 劳动力安排措施八、 主要材料构件使用计划九、 文明施工现场措施 第一章 工程概况 一、 工程概况 工程名称 常德市丁玲公园-丁玲纪念馆建设单位 常德市城投龙马建设项目管理有限公司设计单位 湖南大学设计讨论院有限公司下载后可任意编辑监理单位 湖南省华顺建设项目管理有限公司施工单位 湖南省第四工程有限公司设计桩型 锺击预应力混凝土管桩 设计桩径 D=400mm 设计桩长 大于 17 米 单桩承载力 特征值 1000KN 设计桩数 181 根 第二章 施工方案 一、 施工部署 ( 一) 工作目标 1、 质量目标: 精心组织, 精心施工, 桩基工程达到国家质量验收合格标准
2、 工期目标: 20 个有效工作日完成, 力争提前完工
3、 安全目标: 施工期间, 做到安全无事故
4、 文明生产目标: 遵纪守法, 推行标准化管理, 创立文明卫生施工场地
( 二) 施工组织 为实现上述目标, 公司拟派优秀项目经理 高荣春 担任该项目负责人, 组织高素养的施工队伍, 配备先进的施工设备
1、 项目经理部主要成员表 下载后可任意编辑姓 名 职 务 职 称 高荣春项目经理 高级工程师刘卫民技术负责人 高级工程师陈斌施工员 工程师张海林安全员 工程师周建民质量员工程师姚梦娟 标准员工程师袁英资料员工程师向凯机械员工程师 2、 工艺流程测量放线定桩位 桩基就位 底桩就位、 对中和调直 锤击沉桩 再锤击沉桩 再接桩 打至持力层收锤3、 施工顺序该工程桩距较疏, 成桩顺序从 J 轴交 1 轴开始, 从左
