技术交底记录表合同号: 承包人: 安徽省路港工程有限责任公司 第 1 页 共 1 页工程名称 红星桥桩基施工交底人 交底时间和地点 被交底人下载后可任意编辑交底内容见附件一、 工程概况红星桥总 2 跨, 30m¢1
4m 桩基 18 根, 16mT 梁 66 片
二、 编制目的明确回旋钻钻孔灌注桩作业的工艺流程、 操作要点和相应的工艺标准, 指导、 法律规范桩基作业施工
三、 编制依据《水运工程质量检验评定标准》《施工图设计》四、 适用范围我部确定采纳回旋钻完成红星桥桩基施工, 虽然回旋钻机速度慢、 效率低、下载后可任意编辑 污染大、 泥浆排放难等不利因素, 但由于该施工区域地质主要为粉砂型土结构, 地下水丰富, 高程与沙颍河水位持平, 故可利用回旋钻孔内水头高、 张力大、 不易塌孔等优势确保成孔机率高
五、 人员及设备配置前期我部计划投入回旋钻机两台( 后续施工随工程进度情况作相应调整) , 每台钻机配备钻机操作手 1 人, 焊工 4 人, 吊车司机 2 人, 杂工 4 人; 项目部配备现场施工员 2 人, 安全员 1 人, 试验员 1 人
每台钻机配备 16T 吊车 1 台, 电焊机 3 台; 挖机 1 台

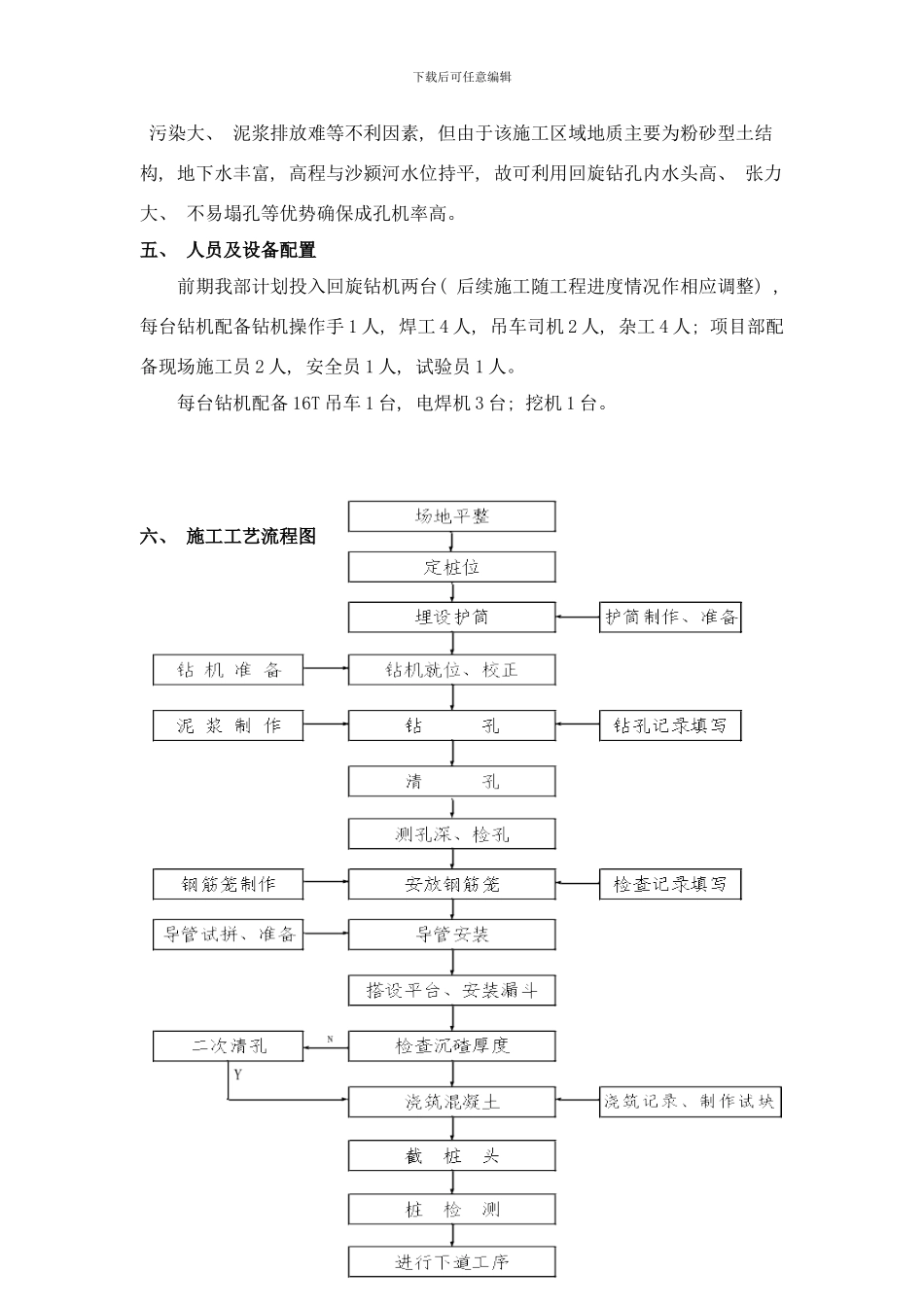

六、 施工工艺流程图下载后可任意编辑七、 施工方法1、 施工准备 施工前应平整场地, 清除杂物, 换除表层耕植软土, 保证钻机底座填土密实, 以免产生不均匀沉陷; 在施工范围内不阻碍桩基施工的场地挖好泥浆池和沉淀池, 用钢管围护并安装安全网, 设警示标志, 同时做好作业场地排水工作, 在施工范围内挖设好临时排水沟, 确保施工场地不积水
2、 桩位放样正式钻孔前根据设计图纸和计算坐标用全站仪精确放出桩基中心并记录, 自检合格后, 及时向监理工程师报验
3、 泥浆制备 泥浆采纳优质粘土与水拌合而成并掺入一定比例的膨润土, 制备的泥浆满足: 含砂量≤4%, 胶体率≥96%
