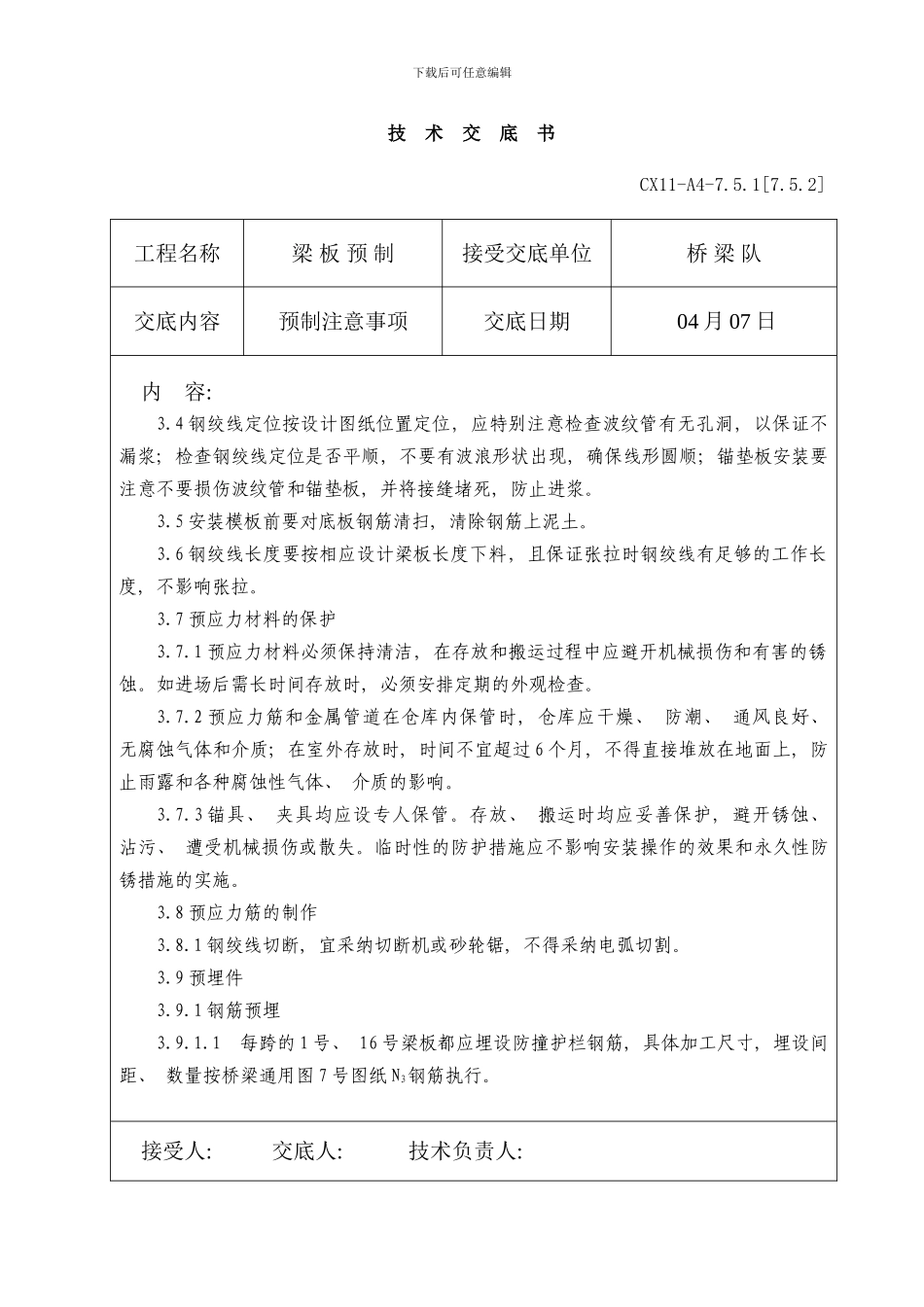

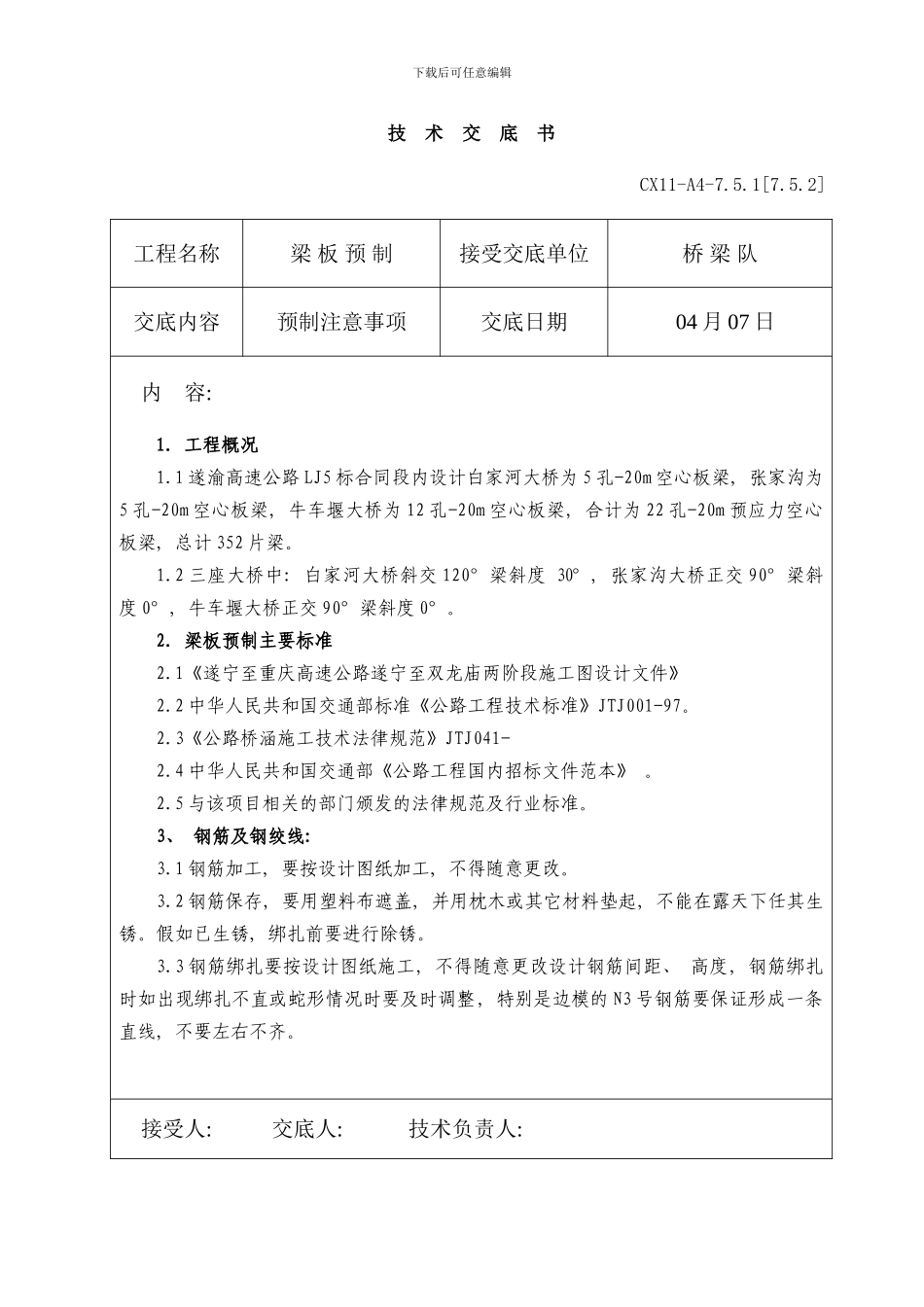

下载后可任意编辑 技 术 交 底 书工程名称梁 板 预 制接受交底单位桥 梁 队交底内容预制注意事项交底日期 04 月 07 日内 容: 1.工程概况1
1 遂渝高速公路 LJ5 标合同段内设计白家河大桥为 5 孔-20m 空心板梁, 张家沟为5 孔-20m 空心板梁, 牛车堰大桥为 12 孔-20m 空心板梁, 合计为 22 孔-20m 预应力空心板梁, 总计 352 片梁
2 三座大桥中: 白家河大桥斜交 120°梁斜度 30°, 张家沟大桥正交 90°梁斜度 0°, 牛车堰大桥正交 90°梁斜度 0°
2.梁板预制主要标准2
1《遂宁至重庆高速公路遂宁至双龙庙两阶段施工图设计文件》2
2 中华人民共和国交通部标准《公路工程技术标准》JTJ001-97
3《公路桥涵施工技术法律规范》JTJ041- 2
4 中华人民共和国交通部《公路工程国内招标文件范本》
5 与该项目相关的部门颁发的法律规范及行业标准
3、 钢筋及钢绞线: 3
1 钢筋加工, 要按设计图纸加工, 不得随意更改
2 钢筋保存, 要用塑料布遮盖, 并用枕木或其它材料垫起, 不能在露天下任其生锈
假如已生锈, 绑扎前要进行除锈
3 钢筋绑扎要按设计图纸施工, 不得随意更改设计钢筋间距、 高度, 钢筋绑扎时如出现绑扎不直或蛇形情况时要及时调整, 特别是边模的 N3 号钢筋要保证形成一条直线, 不要左右不齐
接受人: 交底人: 技术负责人: CX11-A4-7
2]( 026) 下载后可任意编辑 技 术 交 底 书工程名称梁 板 预 制接受交底单位桥 梁 队交底内容预制注意事项交底日期 04 月 07 日内 容: 3

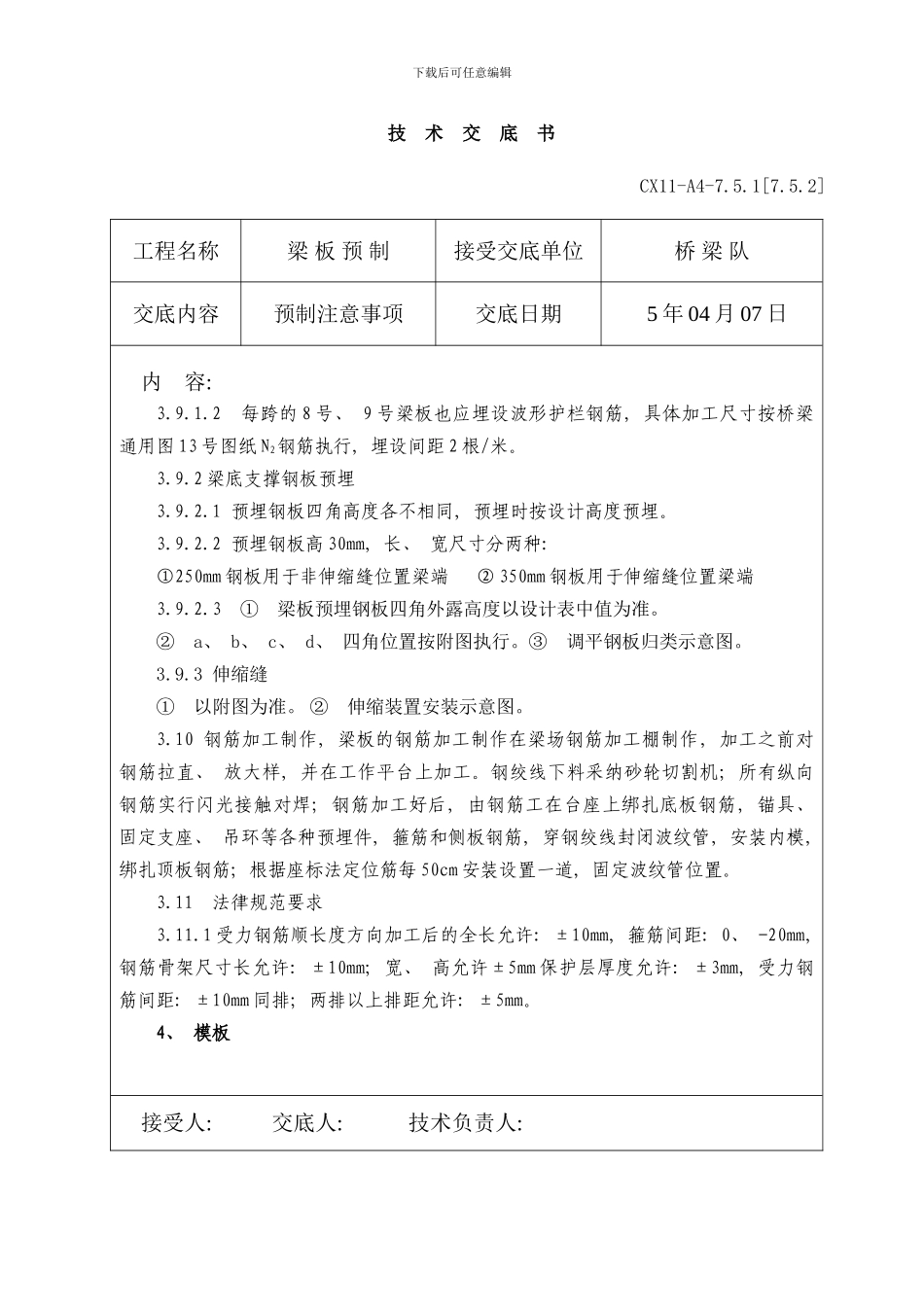

4 钢绞线定位按设计图纸位置定位, 应特别注意检查波纹管有无孔洞, 以保证不漏浆; 检查钢绞线定位是否平顺, 不要有波浪形状出现, 确保线形圆顺; 锚垫板安装
