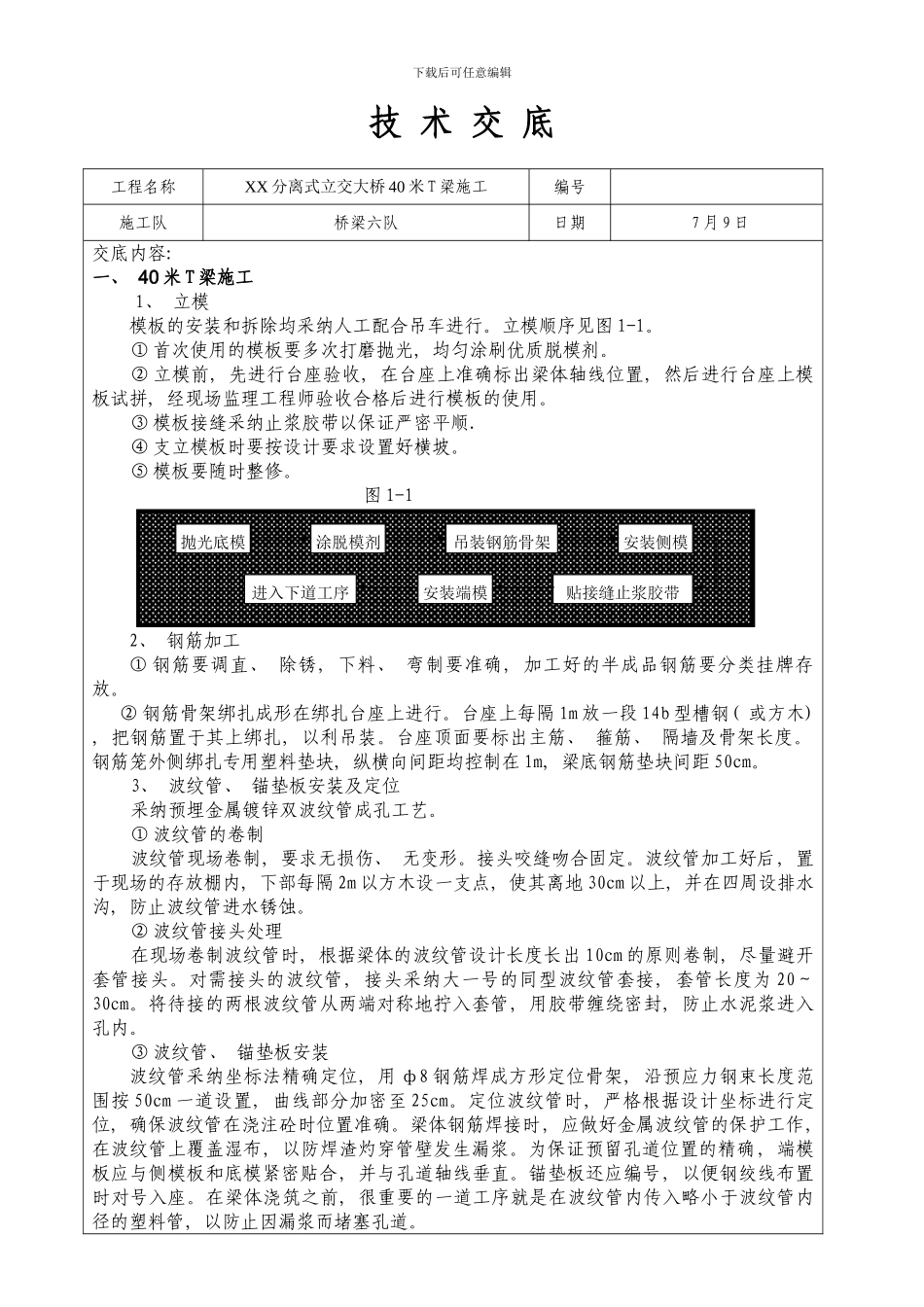

下载后可任意编辑技 术 交 底 工程名称XX 分离式立交大桥 40 米 T 梁施工编号施工队桥梁六队日期 7 月 9 日交底内容: 一、 40 米 T 梁施工1、 立模模板的安装和拆除均采纳人工配合吊车进行
立模顺序见图 1-1
① 首次使用的模板要多次打磨抛光, 均匀涂刷优质脱模剂
② 立模前, 先进行台座验收, 在台座上准确标出梁体轴线位置, 然后进行台座上模板试拼, 经现场监理工程师验收合格后进行模板的使用
③ 模板接缝采纳止浆胶带以保证严密平顺
④ 支立模板时要按设计要求设置好横坡
⑤ 模板要随时整修
图 1-12、 钢筋加工① 钢筋要调直、 除锈, 下料、 弯制要准确, 加工好的半成品钢筋要分类挂牌存放
② 钢筋骨架绑扎成形在绑扎台座上进行
台座上每隔 1m 放一段 14b 型槽钢( 或方木) , 把钢筋置于其上绑扎, 以利吊装
台座顶面要标出主筋、 箍筋、 隔墙及骨架长度
钢筋笼外侧绑扎专用塑料垫块, 纵横向间距均控制在 1m, 梁底钢筋垫块间距 50cm
3、 波纹管、 锚垫板安装及定位采纳预埋金属镀锌双波纹管成孔工艺
① 波纹管的卷制波纹管现场卷制, 要求无损伤、 无变形
接头咬缝吻合固定
波纹管加工好后, 置于现场的存放棚内, 下部每隔 2m 以方木设一支点, 使其离地 30cm 以上, 并在四周设排水沟, 防止波纹管进水锈蚀
② 波纹管接头处理在现场卷制波纹管时, 根据梁体的波纹管设计长度长出 10cm 的原则卷制, 尽量避开套管接头
对需接头的波纹管, 接头采纳大一号的同型波纹管套接, 套管长度为 20~30cm
将待接的两根波纹管从两端对称地拧入套管, 用胶带缠绕密封, 防止水泥浆进入孔内
③ 波纹管、 锚垫板安装波纹管采纳坐标法精确定位, 用 ф8 钢筋焊成方形定位骨架, 沿预应力钢束长度范围按 50cm 一道设置, 曲线部分加密至 25cm
