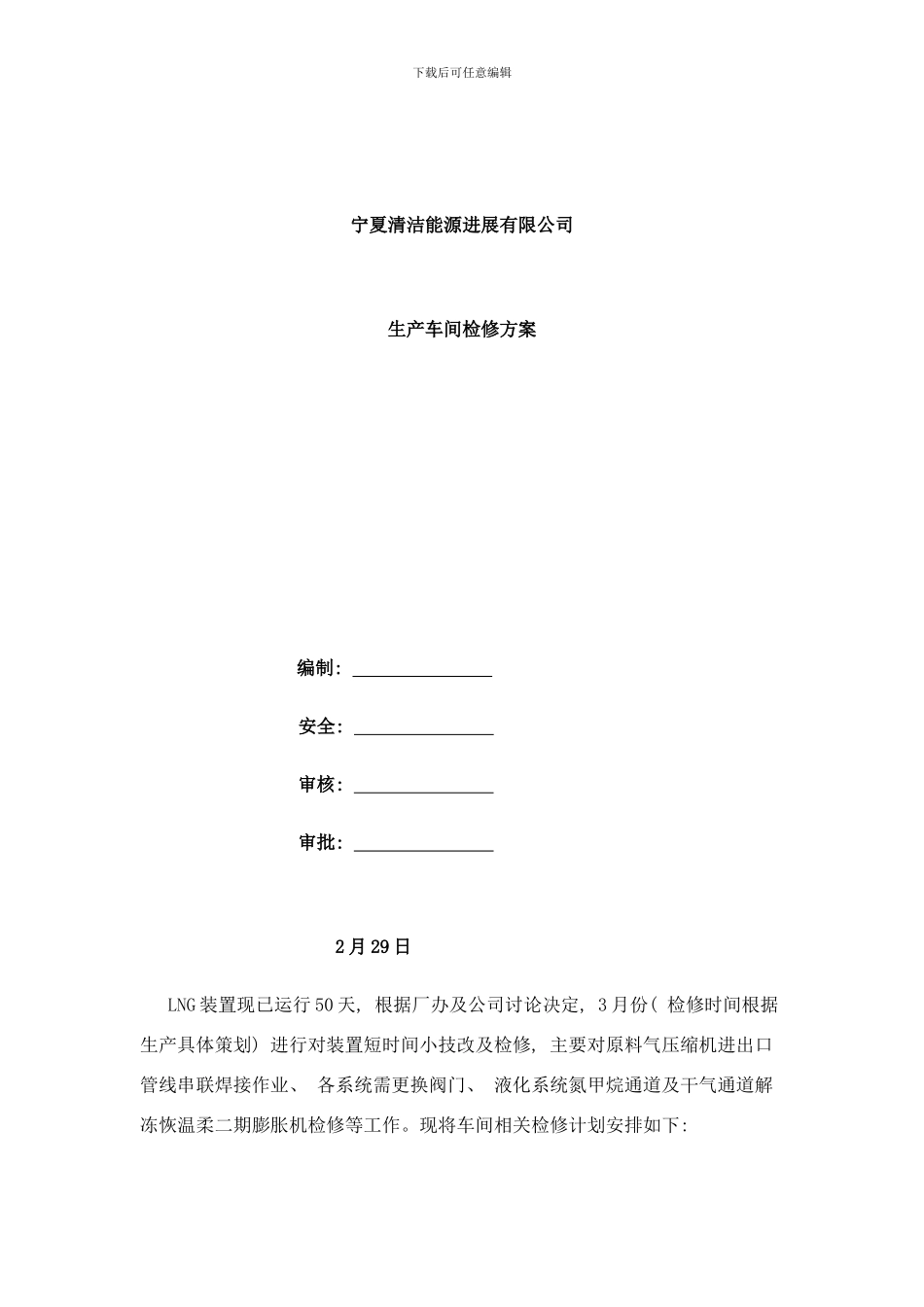

下载后可任意编辑宁夏清洁能源进展有限公司生产车间检修方案编制: 安全: 审核: 审批: 2 月 29 日LNG 装置现已运行 50 天, 根据厂办及公司讨论决定, 3 月份( 检修时间根据生产具体策划) 进行对装置短时间小技改及检修, 主要对原料气压缩机进出口管线串联焊接作业、 各系统需更换阀门、 液化系统氮甲烷通道及干气通道解冻恢温柔二期膨胀机检修等工作

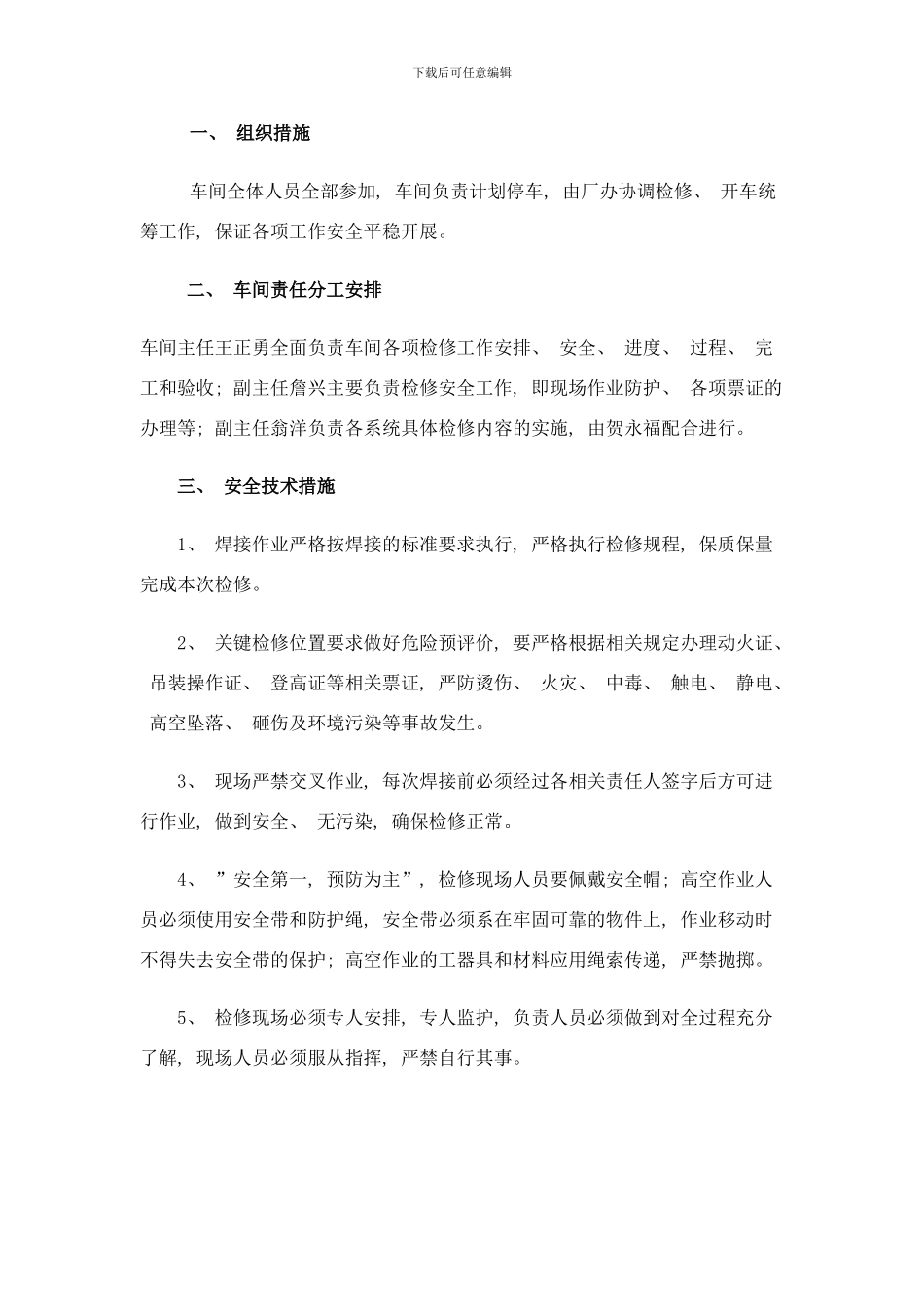

现将车间相关检修计划安排如下: 下载后可任意编辑一、 组织措施车间全体人员全部参加, 车间负责计划停车, 由厂办协调检修、 开车统筹工作, 保证各项工作安全平稳开展
二、 车间责任分工安排车间主任王正勇全面负责车间各项检修工作安排、 安全、 进度、 过程、 完工和验收; 副主任詹兴主要负责检修安全工作, 即现场作业防护、 各项票证的办理等; 副主任翁洋负责各系统具体检修内容的实施, 由贺永福配合进行
三、 安全技术措施1、 焊接作业严格按焊接的标准要求执行, 严格执行检修规程, 保质保量完成本次检修
2、 关键检修位置要求做好危险预评价, 要严格根据相关规定办理动火证、 吊装操作证、 登高证等相关票证, 严防烫伤、 火灾、 中毒、 触电、 静电、 高空坠落、 砸伤及环境污染等事故发生
3、 现场严禁交叉作业, 每次焊接前必须经过各相关责任人签字后方可进行作业, 做到安全、 无污染, 确保检修正常
4、 ”安全第一, 预防为主”, 检修现场人员要佩戴安全帽; 高空作业人员必须使用安全带和防护绳, 安全带必须系在牢固可靠的物件上, 作业移动时不得失去安全带的保护; 高空作业的工器具和材料应用绳索传递, 严禁抛掷
5、 检修现场必须专人安排, 专人监护, 负责人员必须做到对全过程充分了解, 现场人员必须服从指挥, 严禁自行其事

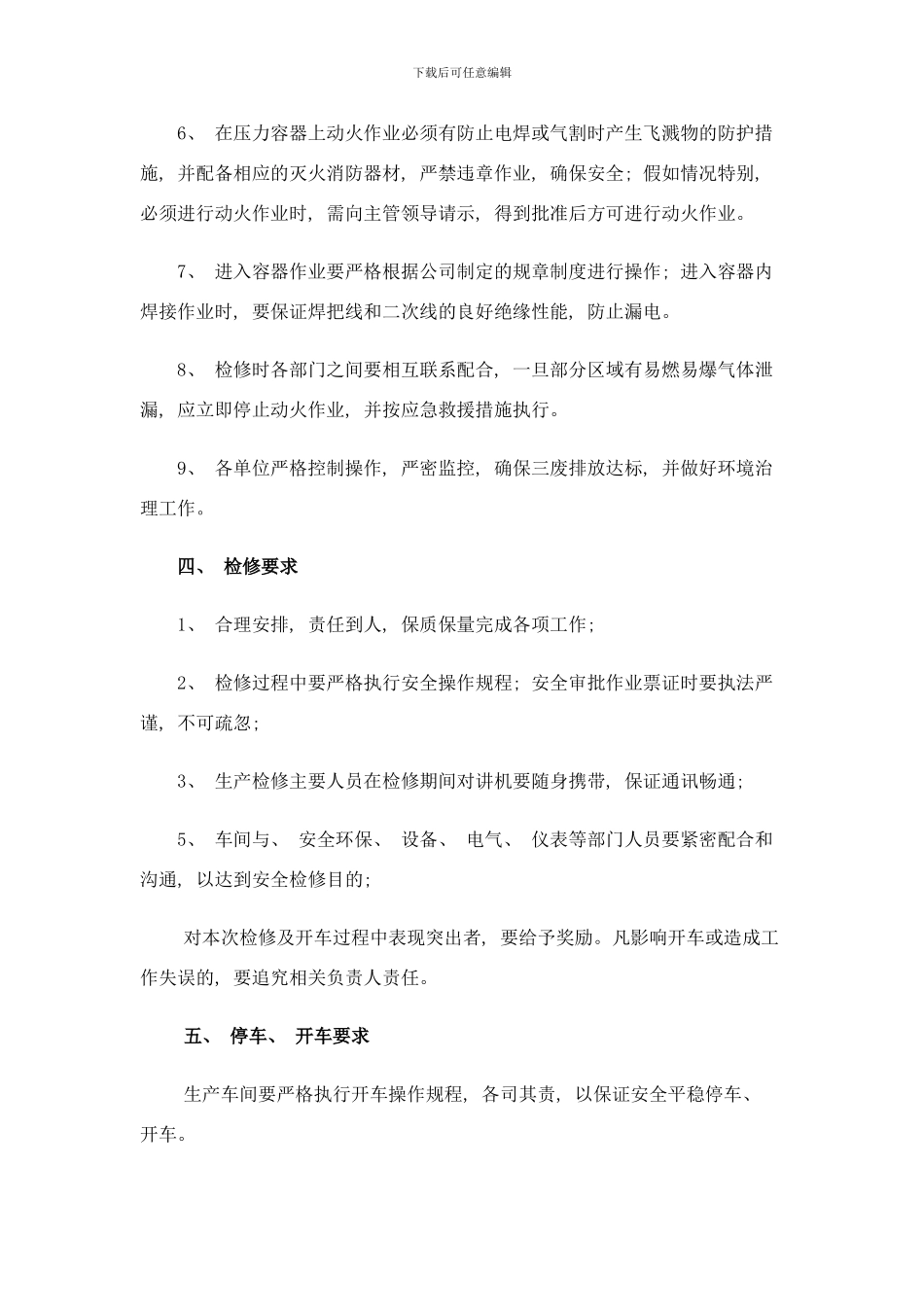

下载后可任意编辑6、 在压力容器上动火作业必须有防止电焊或气割时产生飞溅物的防护措施, 并配备相应的
