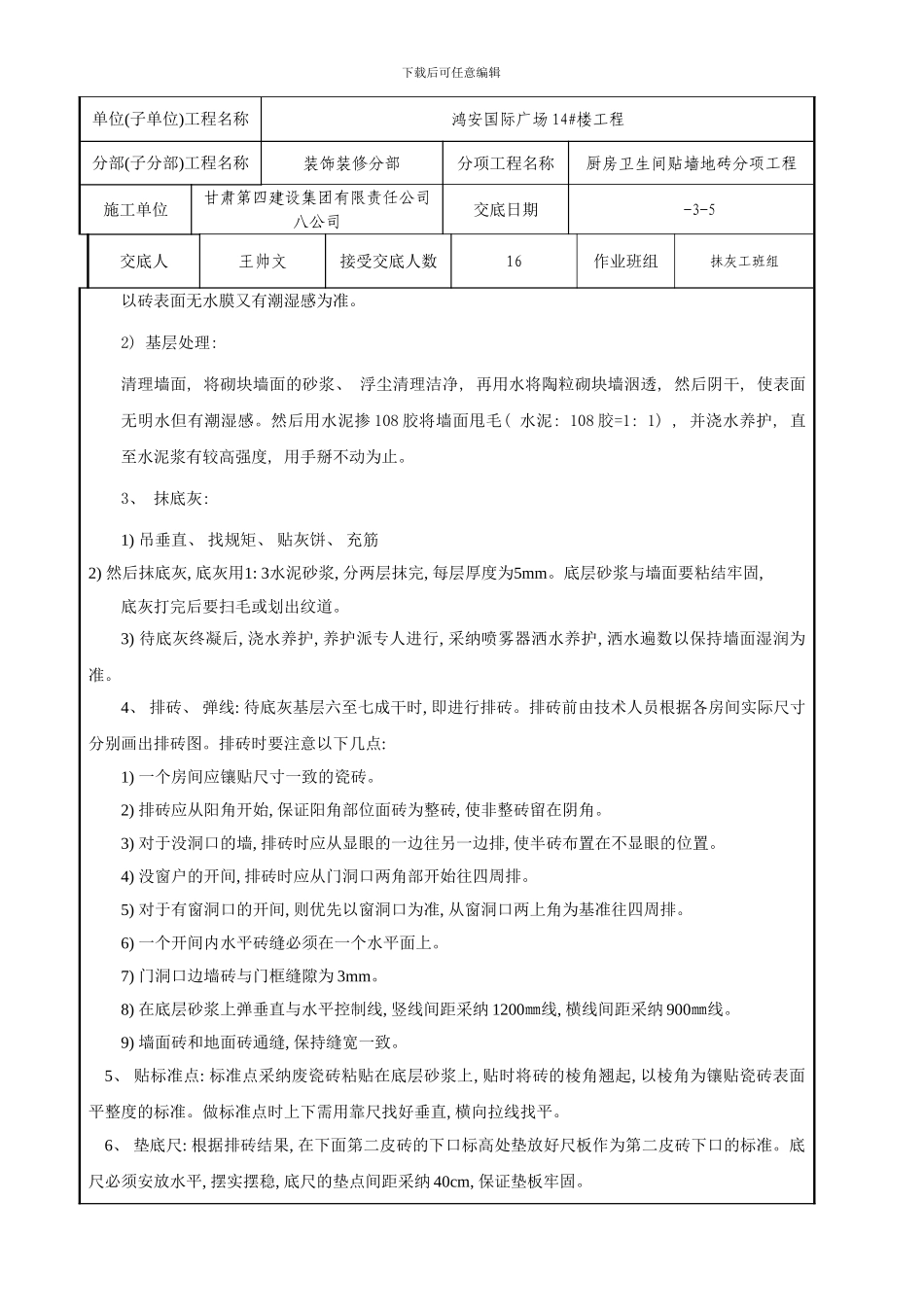

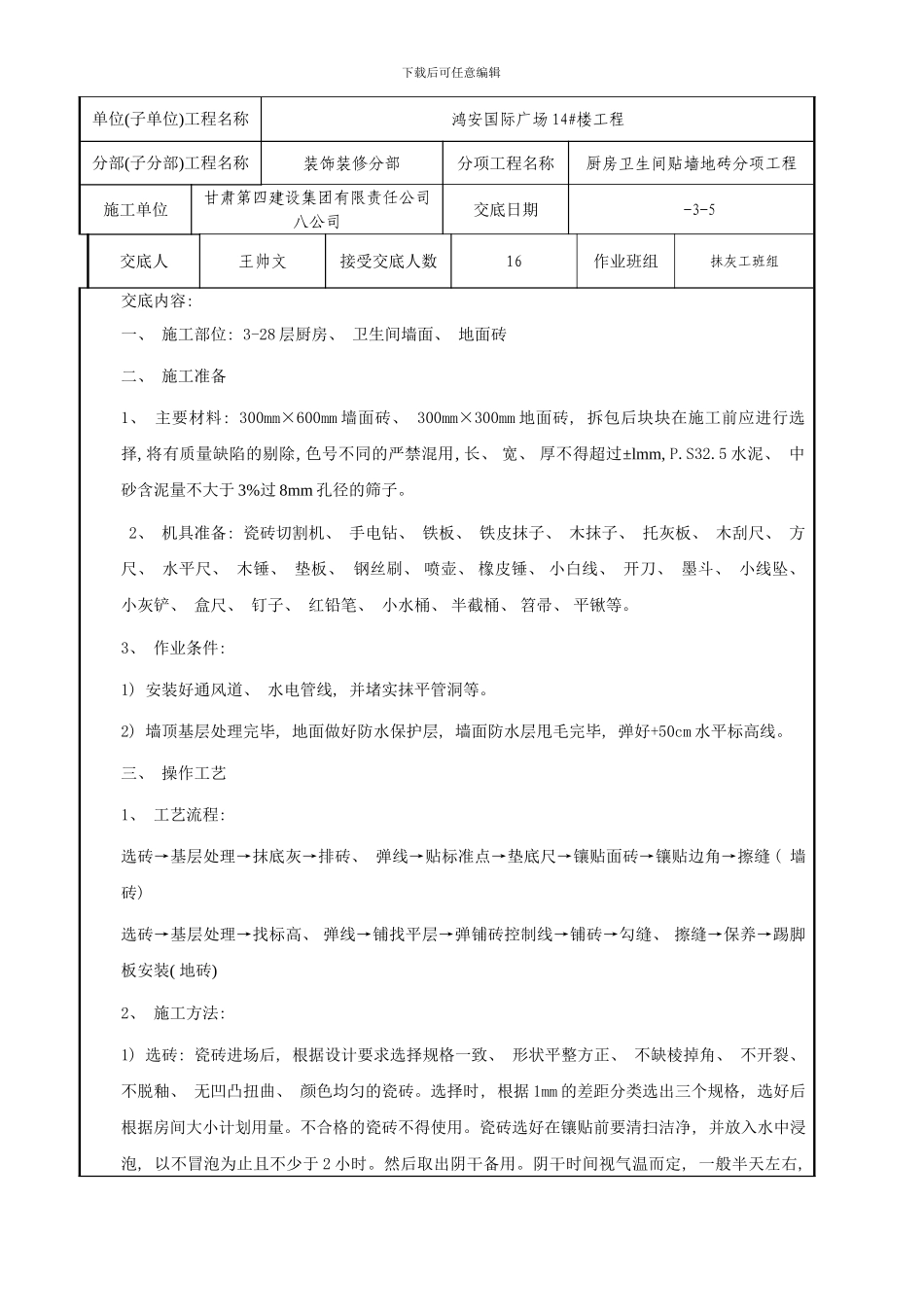

下载后可任意编辑单位(子单位)工程名称鸿安国际广场 14#楼工程分部(子分部)工程名称装饰装修分部 分项工程名称厨房卫生间贴墙地砖分项工程施工单位甘肃第四建设集团有限责任公司八公司交底日期 -3-5交底人王帅文接受交底人数16作业班组抹灰工班组交底内容: 一、 施工部位: 3-28 层厨房、 卫生间墙面、 地面砖二、 施工准备1、 主要材料: 300mm×600mm 墙面砖、 300mm×300mm 地面砖, 拆包后块块在施工前应进行选择, 将有质量缺陷的剔除, 色号不同的严禁混用, 长、 宽、 厚不得超过±lmm, P
5 水泥、 中砂含泥量不大于 3%过 8mm 孔径的筛子
2、 机具准备: 瓷砖切割机、 手电钻、 铁板、 铁皮抹子、 木抹子、 托灰板、 木刮尺、 方尺、 水平尺、 木锤、 垫板、 钢丝刷、 喷壶、 橡皮锤、 小白线、 开刀、 墨斗、 小线坠、 小灰铲、 盒尺、 钉子、 红铅笔、 小水桶、 半截桶、 笤帚、 平锹等
3、 作业条件: 1) 安装好通风道、 水电管线, 并堵实抹平管洞等
2) 墙顶基层处理完毕, 地面做好防水保护层, 墙面防水层甩毛完毕, 弹好+50cm 水平标高线
三、 操作工艺1、 工艺流程: 选砖→基层处理→抹底灰→排砖、 弹线→贴标准点→垫底尺→镶贴面砖→镶贴边角→擦缝 ( 墙砖) 选砖→基层处理→找标高、 弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、 擦缝→保养→踢脚板安装( 地砖) 2、 施工方法: 1) 选砖: 瓷砖进场后, 根据设计要求选择规格一致、 形状平整方正、 不缺棱掉角、 不开裂、 不脱釉、 无凹凸扭曲、 颜色均匀的瓷砖
选择时, 根据 1mm 的差距分类选出三个规格, 选好后根据房间大小计划用量
不合格的瓷砖不得使用
瓷砖选好在镶贴前要清扫洁净, 并放入水中浸泡, 以不冒泡为止且不少于 2 小时
