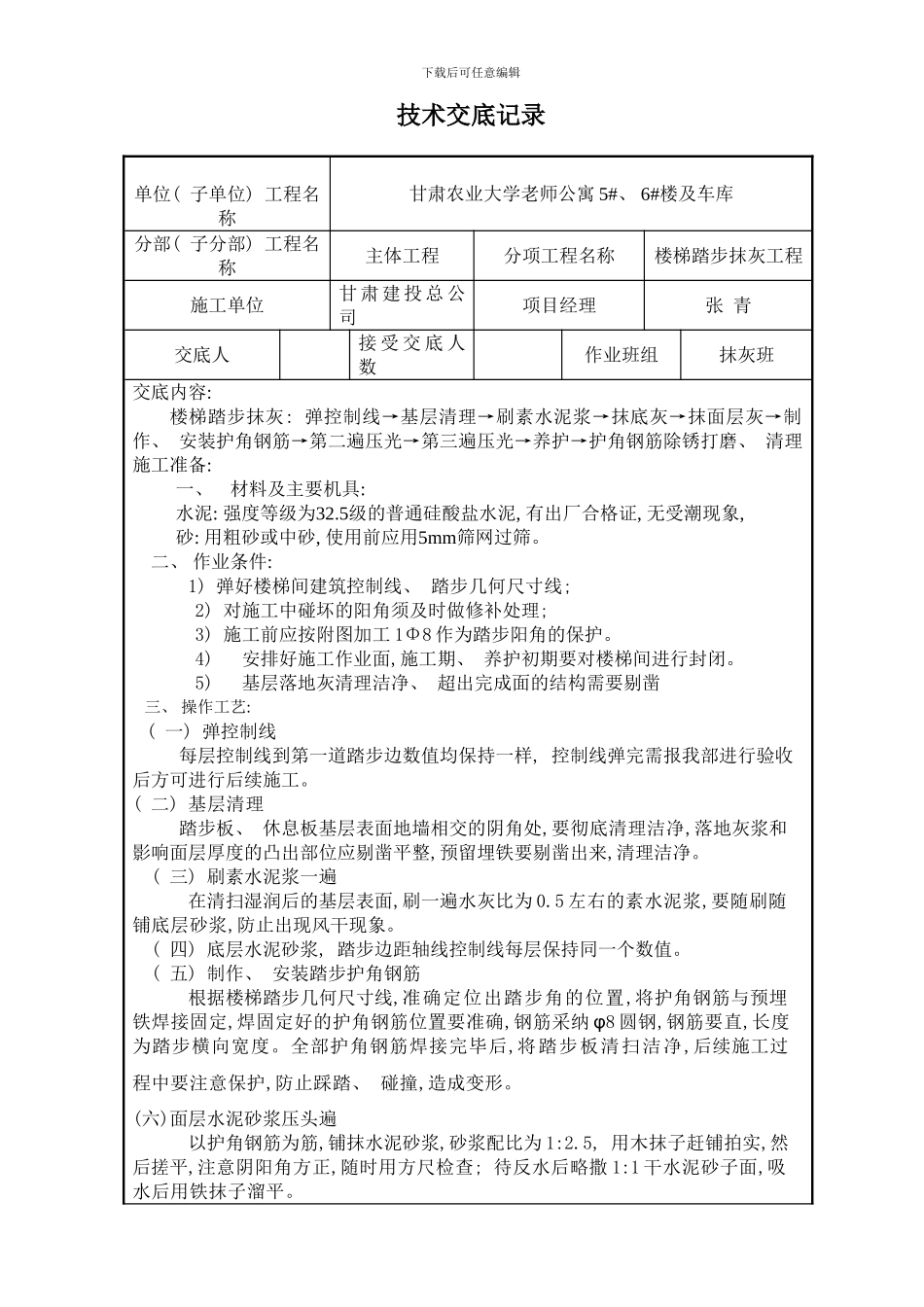

下载后可任意编辑技术交底记录 单位( 子单位) 工程名称甘肃农业大学老师公寓 5#、 6#楼及车库分部( 子分部) 工程名称主体工程分项工程名称楼梯踏步抹灰工程施工单位甘 肃 建 投 总 公司项目经理张 青交底人接 受 交 底 人数作业班组抹灰班交底内容: 楼梯踏步抹灰: 弹控制线→基层清理→刷素水泥浆→抹底灰→抹面层灰→制作、 安装护角钢筋→第二遍压光→第三遍压光→养护→护角钢筋除锈打磨、 清理施工准备: 一、材料及主要机具: 水泥: 强度等级为32
5级的普通硅酸盐水泥, 有出厂合格证, 无受潮现象, 砂: 用粗砂或中砂, 使用前应用5mm筛网过筛
二、 作业条件: 1) 弹好楼梯间建筑控制线、 踏步几何尺寸线; 2) 对施工中碰坏的阳角须及时做修补处理; 3) 施工前应按附图加工 1Φ8 作为踏步阳角的保护
4) 安排好施工作业面,施工期、 养护初期要对楼梯间进行封闭
5) 基层落地灰清理洁净、 超出完成面的结构需要剔凿 三、 操作工艺: ( 一) 弹控制线 每层控制线到第一道踏步边数值均保持一样, 控制线弹完需报我部进行验收后方可进行后续施工
( 二) 基层清理 踏步板、 休息板基层表面地墙相交的阴角处,要彻底清理洁净,落地灰浆和影响面层厚度的凸出部位应剔凿平整,预留埋铁要剔凿出来,清理洁净
( 三) 刷素水泥浆一遍 在清扫湿润后的基层表面,刷一遍水灰比为 0
5 左右的素水泥浆,要随刷随铺底层砂浆,防止出现风干现象
( 四) 底层水泥砂浆, 踏步边距轴线控制线每层保持同一个数值
( 五) 制作、 安装踏步护角钢筋 根据楼梯踏步几何尺寸线,准确定位出踏步角的位置,将护角钢筋与预埋铁焊接固定,焊固定好的护角钢筋位置要准确,钢筋采纳 φ8 圆钢,钢筋要直,长度为踏步横向宽度
全部护角钢筋焊接完毕后,将踏步板清扫洁净,后续施工过程中要注意保护,防止踩踏、 碰撞
