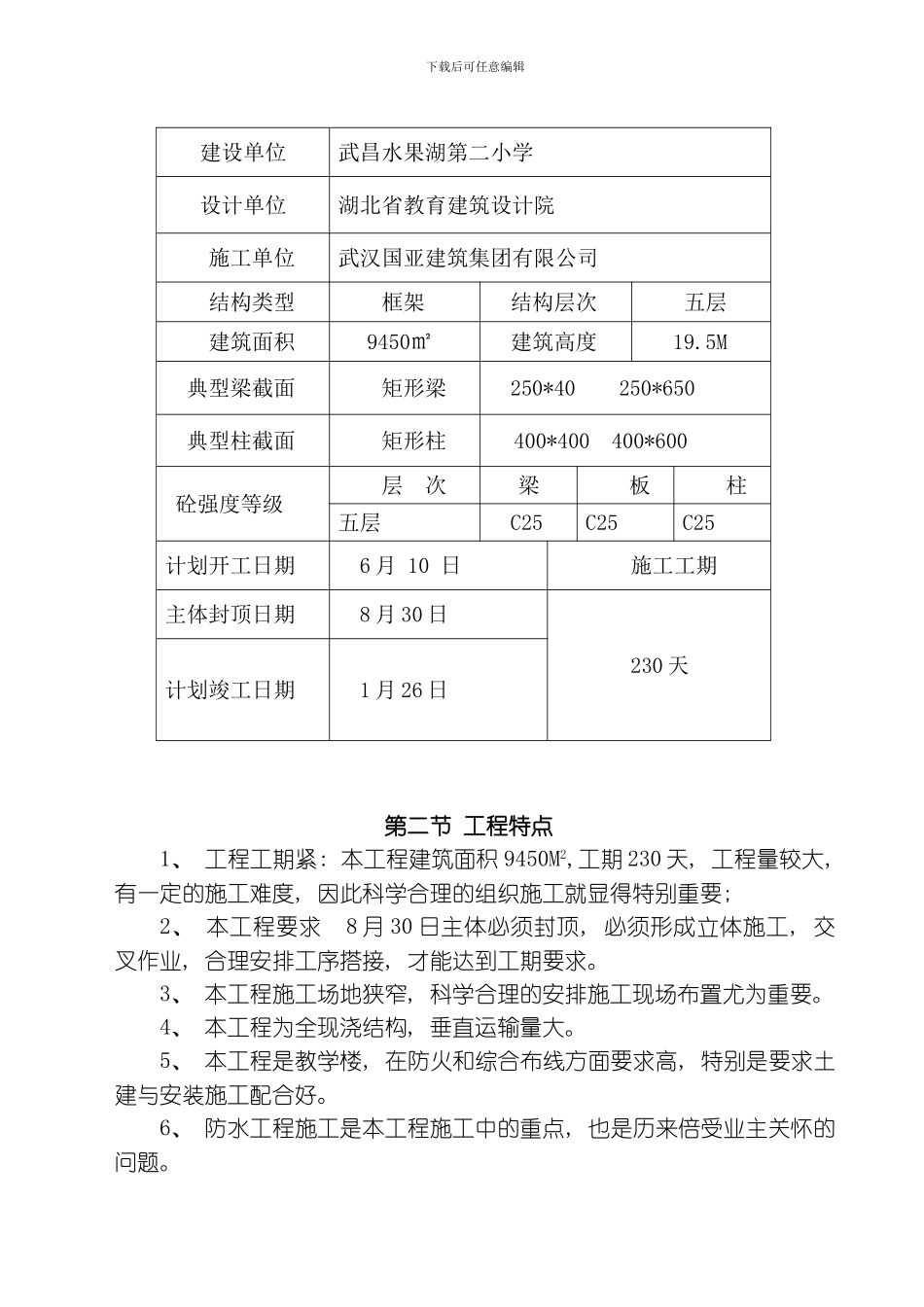

下载后可任意编辑前 言承蒙武昌水果湖第二小学邀请我公司参加武昌水果湖第二小学教学综合楼工程的投标, 我公司表示衷心地感谢。我公司热切期望与贵方携手合作, 共创美好未来。本施工组织设计系我公司对武昌水果湖第二小学教学综合楼的投标文件之一; 也是今后施工的指导文件。本施工组织设计体现我公司对该工程施工的总体构思和部署, 若我公司中标我们将遵照我公司各项管理程序, 根据本施工组织设计指导施工, 确保工程优质高速地建成。第一章、 工程概况及实施目标第一节、 工程概况一、 土建工程概况武昌水果湖第二小学教学综合楼位于武昌水果湖第二小学校园内, 教学综合楼建筑面积 9450M2 , 五层框架, 建筑物高 18.5 M。工程为现浇钢筋混凝土框架结构, 抗震设防烈度六度, 结构抗震等级为四级, 建筑物重要性为丙类。建筑场地类别为二类, 场地土类型为中软-中硬性场地土。墙体采纳新型灰砂砖墙, 粉煤灰加气砼块墙; 楼面采纳水泥砂浆楼面和复合地板; 外墙装修采纳外墙涂料; 内墙面采纳混合砂浆、 水泥砂浆、 乳胶漆; 天棚采纳混合砂浆、 水泥砂浆、 乳胶漆; 平屋面, 屋面防水采纳 SBS 及砼刚性防水屋面。二、 安装工程概况1. 给排水工程本给排水工程包括生活给水、 消防给水及排水系统。污废水排入化粪泥沙后排入市镇污水管。2. 电气工程本强电工程包括各层电力照明、 防雷与接地系统。本楼供电电源由学校配电站低压回路引入, 供电电压为 380/220 伏三相四线制。工程概况表(附图一)工程名称武昌水果湖第二小学教学综合楼下载后可任意编辑建设单位武昌水果湖第二小学设计单位湖北省教育建筑设计院施工单位武汉国亚建筑集团有限公司结构类型框架结构层次五层建筑面积9450㎡建筑高度 19.5M典型梁截面矩形梁250*40 250*650典型柱截面矩形柱400*400 400*600砼强度等级层 次梁板柱五层C25C25C25计划开工日期 6 月 10 日施工工期主体封顶日期 8 月 30 日230 天计划竣工日期 1 月 26 日第二节 工程特点1、 工程工期紧: 本工程建筑面积 9450M2,工期 230 天, 工程量较大, 有一定的施工难度, 因此科学合理的组织施工就显得特别重要; 2、 本工程要求 8 月 30 日主体必须封顶, 必须形成立体施工, 交叉作业, 合理安排工序搭接, 才能达到工期要求。3、 本工程施工场地狭窄, 科学合理的安排施工现场布置尤为重要。4、 本工程为全现浇结构, 垂直运输量大。5、 本工程是教学楼, ...
