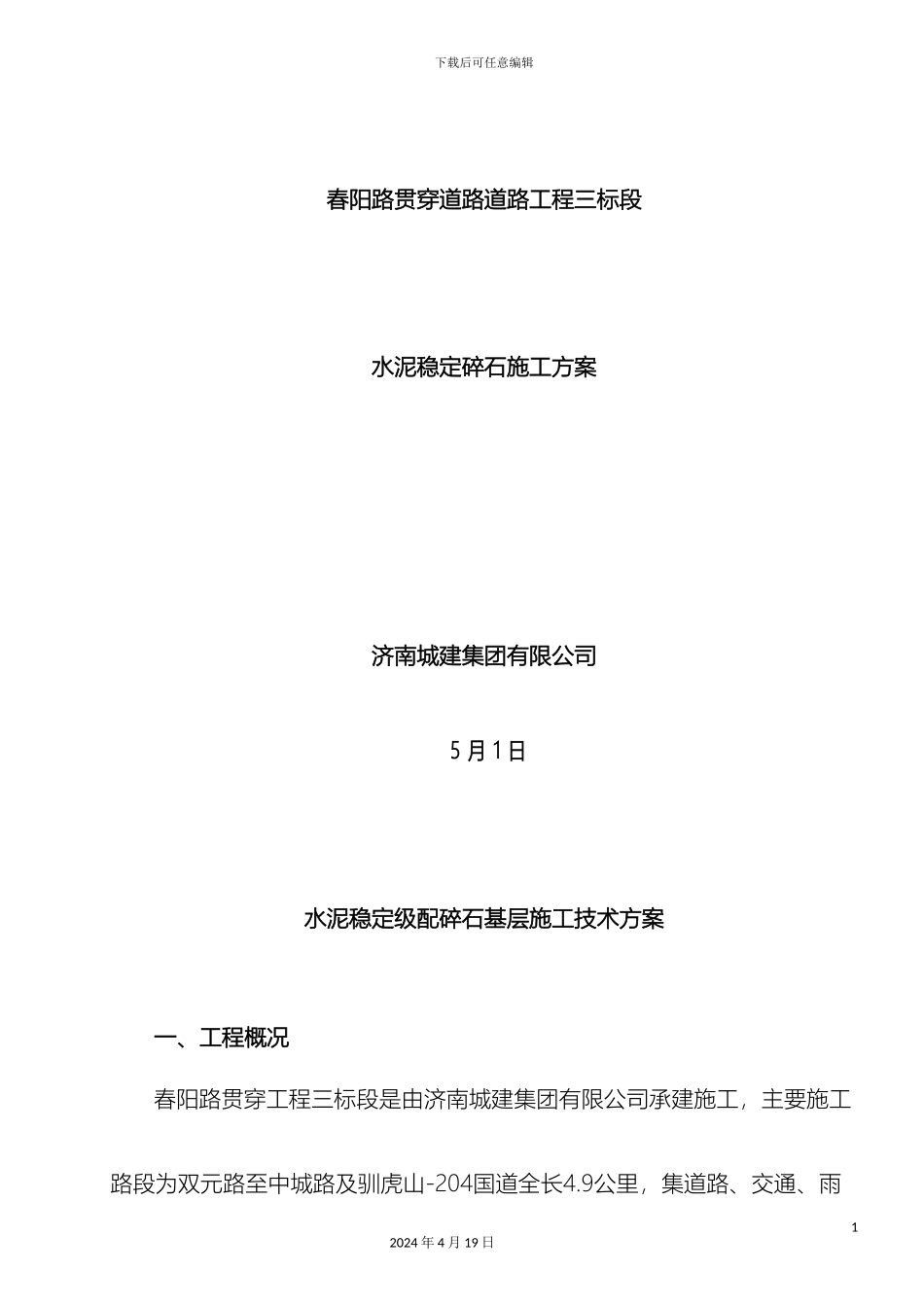

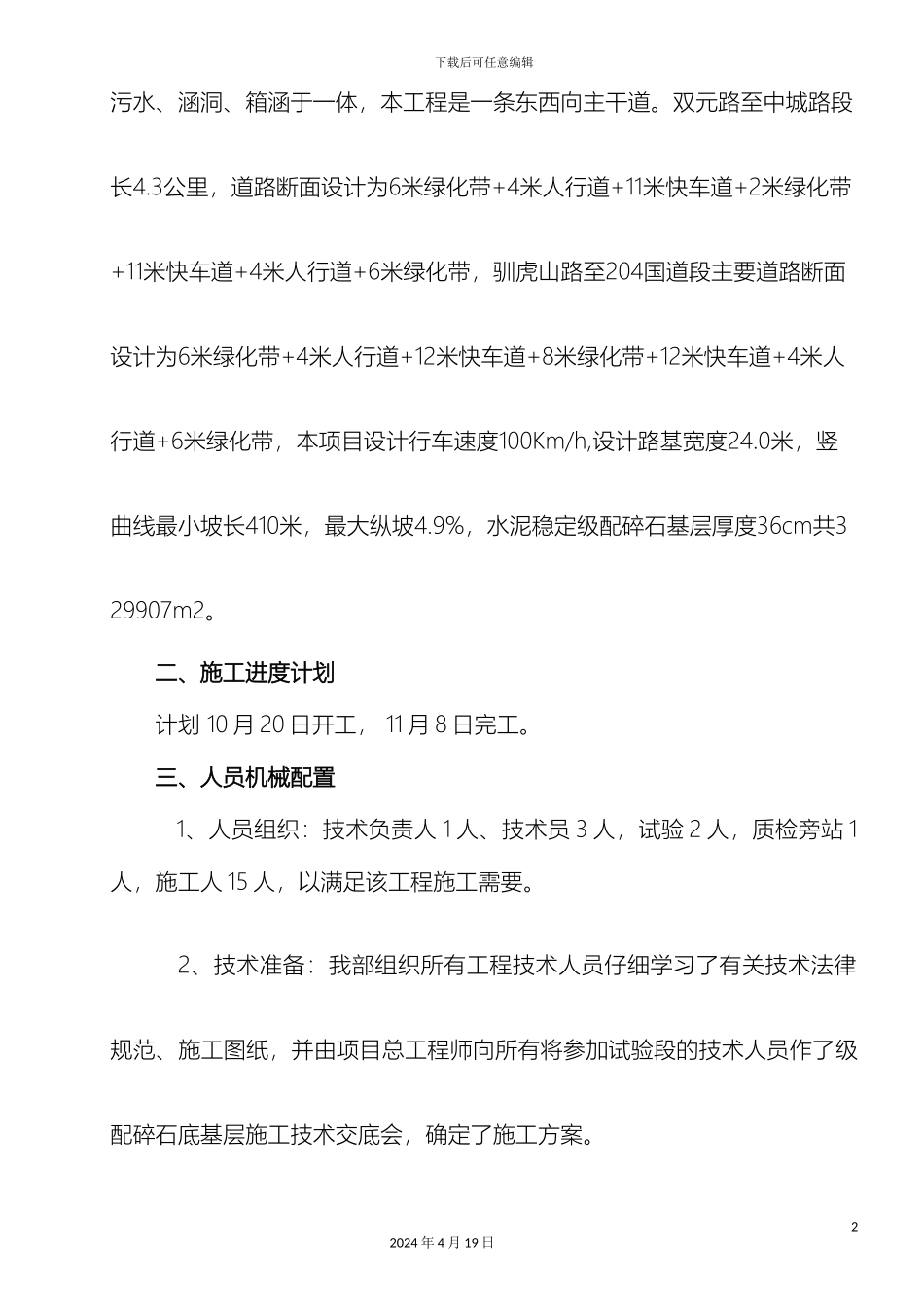

下载后可任意编辑水泥稳定级配碎石基层施工方案12024 年 4 月 19 日下载后可任意编辑春阳路贯穿道路道路工程三标段水泥稳定碎石施工方案济南城建集团有限公司 5 月 1 日水泥稳定级配碎石基层施工技术方案一、工程概况春阳路贯穿工程三标段是由济南城建集团有限公司承建施工,主要施工路段为双元路至中城路及驯虎山-204国道全长4.9公里,集道路、交通、雨12024 年 4 月 19 日下载后可任意编辑污水、涵洞、箱涵于一体,本工程是一条东西向主干道。双元路至中城路段长4.3公里,道路断面设计为6米绿化带+4米人行道+11米快车道+2米绿化带+11米快车道+4米人行道+6米绿化带,驯虎山路至204国道段主要道路断面设计为6米绿化带+4米人行道+12米快车道+8米绿化带+12米快车道+4米人行道+6米绿化带,本项目设计行车速度100Km/h,设计路基宽度24.0米,竖曲线最小坡长410米,最大纵坡4.9%,水泥稳定级配碎石基层厚度36cm共329907m2。二、施工进度计划计划 10 月 20 日开工, 11 月 8 日完工。三、人员机械配置 1、人员组织:技术负责人 1 人、技术员 3 人,试验 2 人,质检旁站 1人,施工人 15 人,以满足该工程施工需要。2、技术准备:我部组织所有工程技术人员仔细学习了有关技术法律规范、施工图纸,并由项目总工程师向所有将参加试验段的技术人员作了级配碎石底基层施工技术交底会,确定了施工方案。22024 年 4 月 19 日下载后可任意编辑3、机械配备:水稳拌和机 2 台、装载机 8 台,振动压路机 1 台,轮式单轮振动压路机 6 台,胶轮压路机 2 台,打夯机 2 台、自卸汽车 20 辆、洒水车 2 台、平地机 1 台摊铺机 3 台、等。于 3 月 13 日全部进场。4、我部施工场地试验室已申请了临时资质。现已对该试验路段水泥稳定碎石基层料作了级配筛分试验、含水量试验、击实试验、碎石的强度试验(CBR)、无侧限抗压强度等,试验结果已呈报高驻办中心试验室批复。四、水泥稳定级配碎石基层施工技术方案在正式开展水泥稳定级配碎石铺筑前,将由监理工程师在已铺筑且验收合格级配碎石底基层上指定 100 米进行试验段铺筑,以取得用于指导正式铺筑时的各项数据。为了保证达到设计要求压实度,我部将分两次摊铺水泥稳定碎石基层。其中第一层将用摊铺机联机铺筑,挂钢丝绳,压实厚度 18cm,第二层用摊铺机铺筑,走平衡梁,以保证最终平整度,压实厚度 18cm。1、集料、其它原材料技术要求合理的水泥稳定碎石组...
