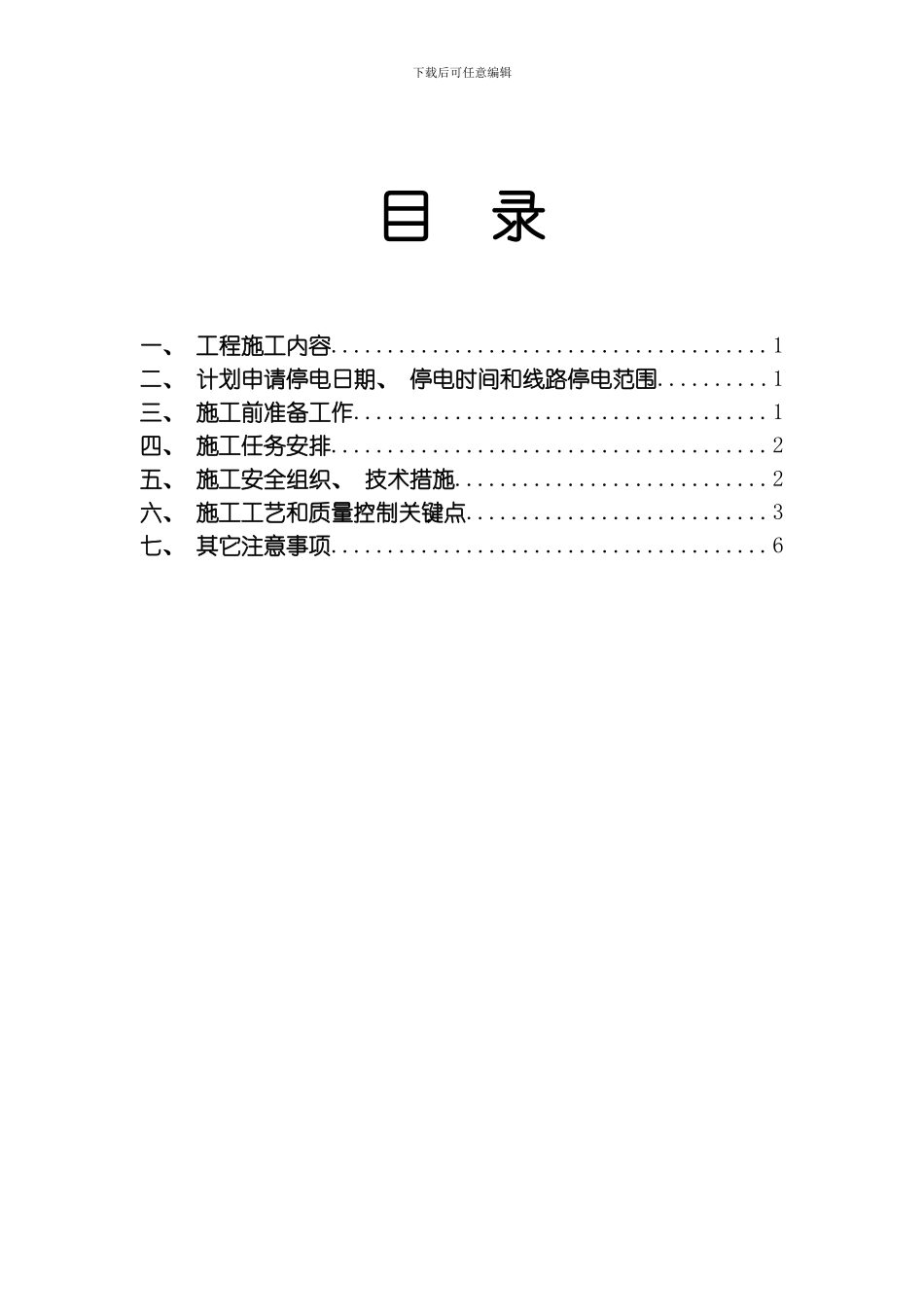

汕头市濠江区 10KV 滨西线开弟分支#1~#10 杆导线拆除及更换施 工 方 案批准: 核对: 编制: 广东万润工程股份有限公司二○一三年 月 日下载后可任意编辑目 录一、 工程施工内容
1二、 计划申请停电日期、 停电时间和线路停电范围
1三、 施工前准备工作
1四、 施工任务安排
2五、 施工安全组织、 技术措施
2六、 施工工艺和质量控制关键点
3七、 其它注意事项

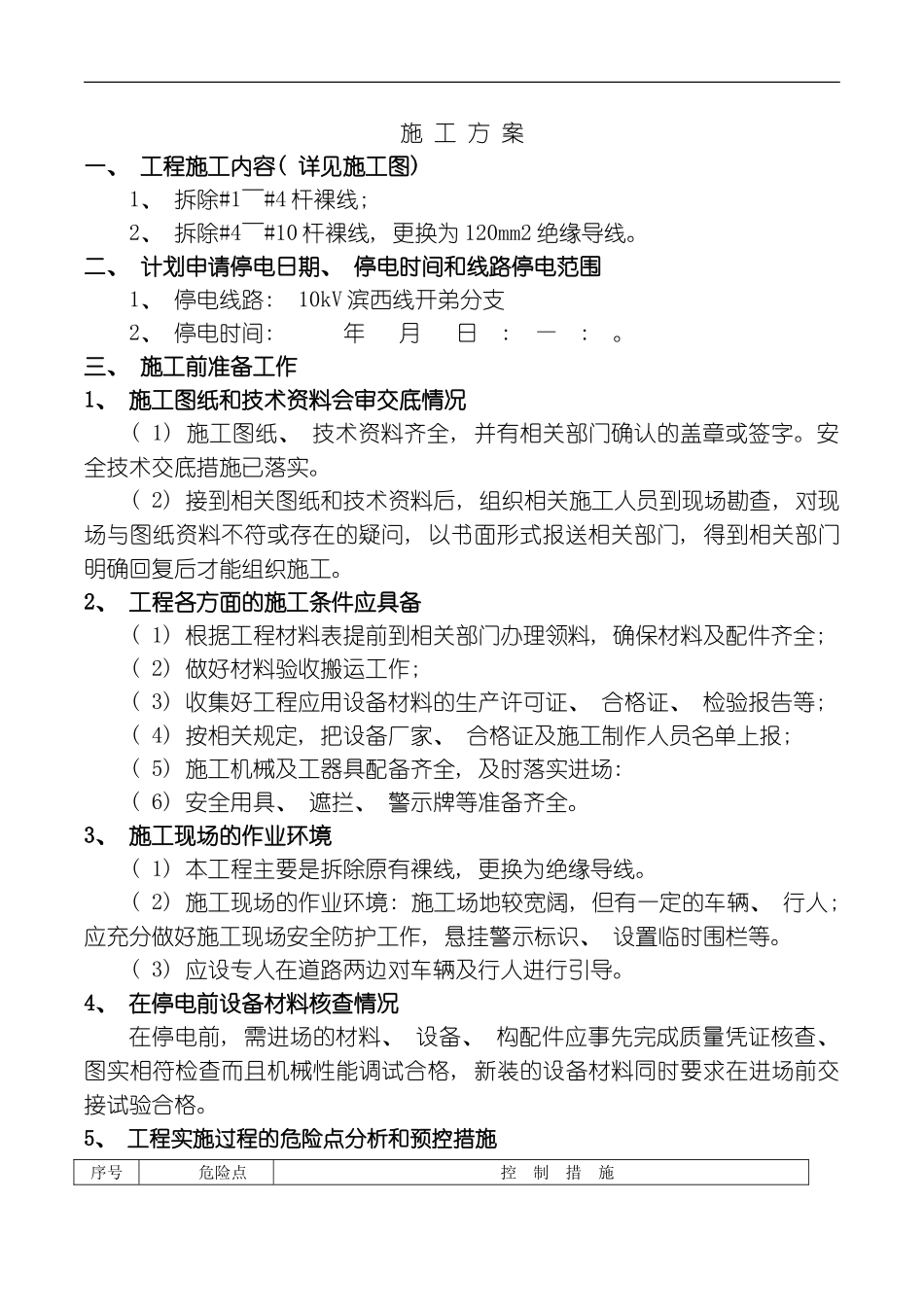

6施 工 方 案 一、 工程施工内容( 详见施工图) 1、 拆除#1~#4 杆裸线; 2、 拆除#4~#10 杆裸线, 更换为 120mm2 绝缘导线
二、 计划申请停电日期、 停电时间和线路停电范围1、 停电线路: 10kV 滨西线开弟分支2、 停电时间: 年 月 日 : — :
三、 施工前准备工作1、 施工图纸和技术资料会审交底情况( 1) 施工图纸、 技术资料齐全, 并有相关部门确认的盖章或签字
安全技术交底措施已落实
( 2) 接到相关图纸和技术资料后, 组织相关施工人员到现场勘查, 对现场与图纸资料不符或存在的疑问, 以书面形式报送相关部门, 得到相关部门明确回复后才能组织施工
2、 工程各方面的施工条件应具备( 1) 根据工程材料表提前到相关部门办理领料, 确保材料及配件齐全; ( 2) 做好材料验收搬运工作; ( 3) 收集好工程应用设备材料的生产许可证、 合格证、 检
