下载后可任意编辑一、 工程简介: XXXXXX 绿化景观工程, 位于学府路恒美嘉园一期东南侧, 占地面积 34206m , ²绿化率 41%, 绿化景观面积 14024m²
工程内容包括绿化种植及一年绿化养护

工程名称: XXXXXX 绿化景观工程建设地点: 建设单位: 设计单位: 下载后可任意编辑二、 工程承包范围及内容: XXXXXX 绿化景观工程范围内的: ⑴ 苗木、 地被等绿化种植
⑵ 土方造型、 地形整理等
⑶ 移交前养护

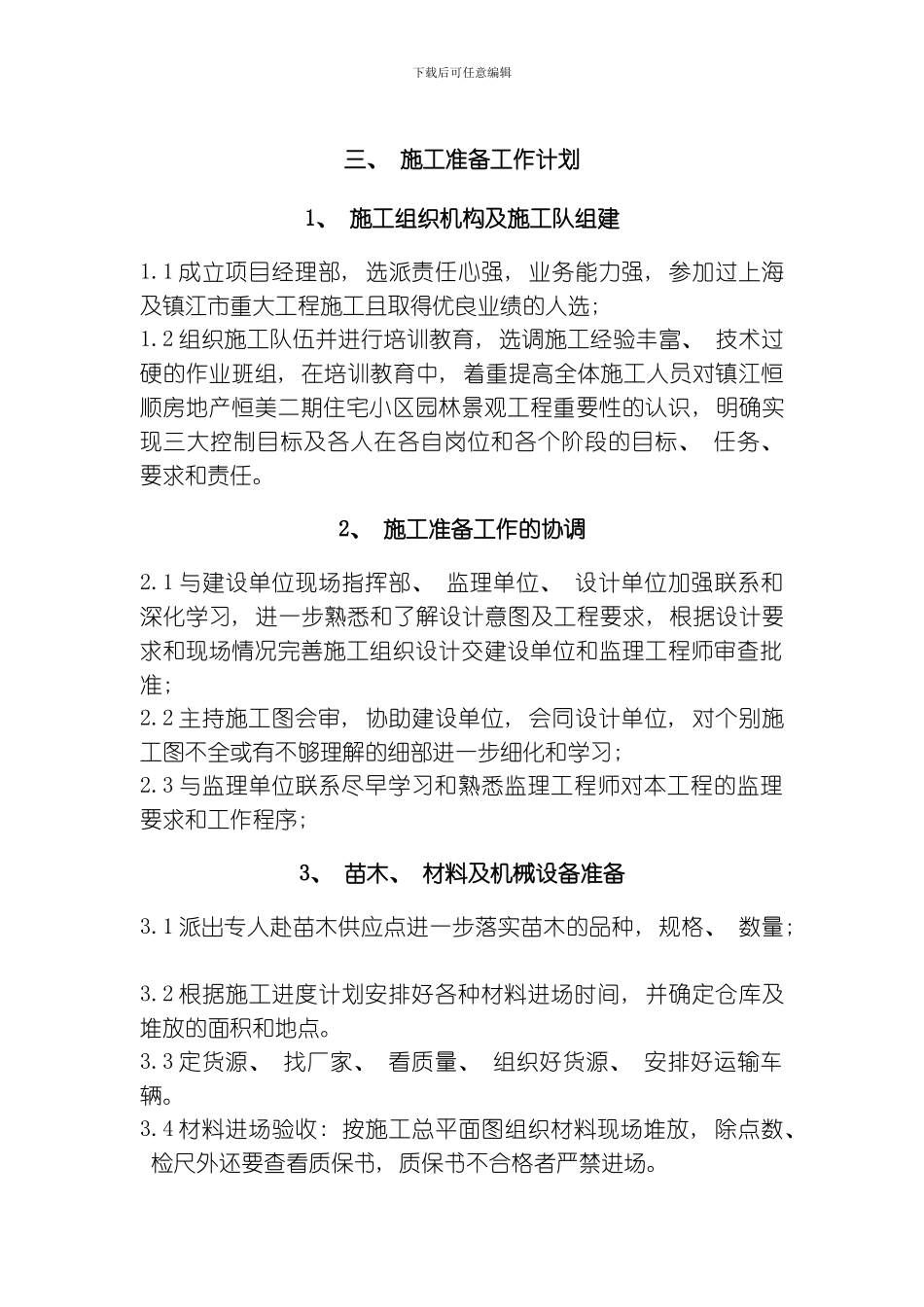

工 期: 计划开工日期为 12 月 25 日计划竣工日期为 3 月 25 日总 工 期: 90 日历日下载后可任意编辑三、 施工准备工作计划1、 施工组织机构及施工队组建1
1 成立项目经理部, 选派责任心强, 业务能力强, 参加过上海及镇江市重大工程施工且取得优良业绩的人选; 1
2 组织施工队伍并进行培训教育, 选调施工经验丰富、 技术过硬的作业班组, 在培训教育中, 着重提高全体施工人员对镇江恒顺房地产恒美二期住宅小区园林景观工程重要性的认识, 明确实现三大控制目标及各人在各自岗位和各个阶段的目标、 任务、 要求和责任
2、 施工准备工作的协调2
1 与建设单位现场指挥部、 监理单位、 设计单位加强联系和深化学习, 进一步熟悉和了解设计意图及工程要求, 根据设计要求和现场情况完善施工组织设计交建设单位和监理工程师审查批准; 2
2 主持施工图会审, 协助建设单位, 会同设计单位, 对个别施工图不全或有不够理解的细部进一步细化和学习; 2
3 与监理单位联系尽早学习和熟悉监理工程师对本工程的监理要求和工作程序; 3、 苗木、 材料及机械设备准备3
1 派出专人赴苗木供应点进一步落实苗木的品种, 规格、 数量; 3
2 根据施工进度计划安排好各种材料进场时间, 并确定仓库及堆放的面积和地点
3 定货源、 找厂家、 看质量、 组织好货源、
