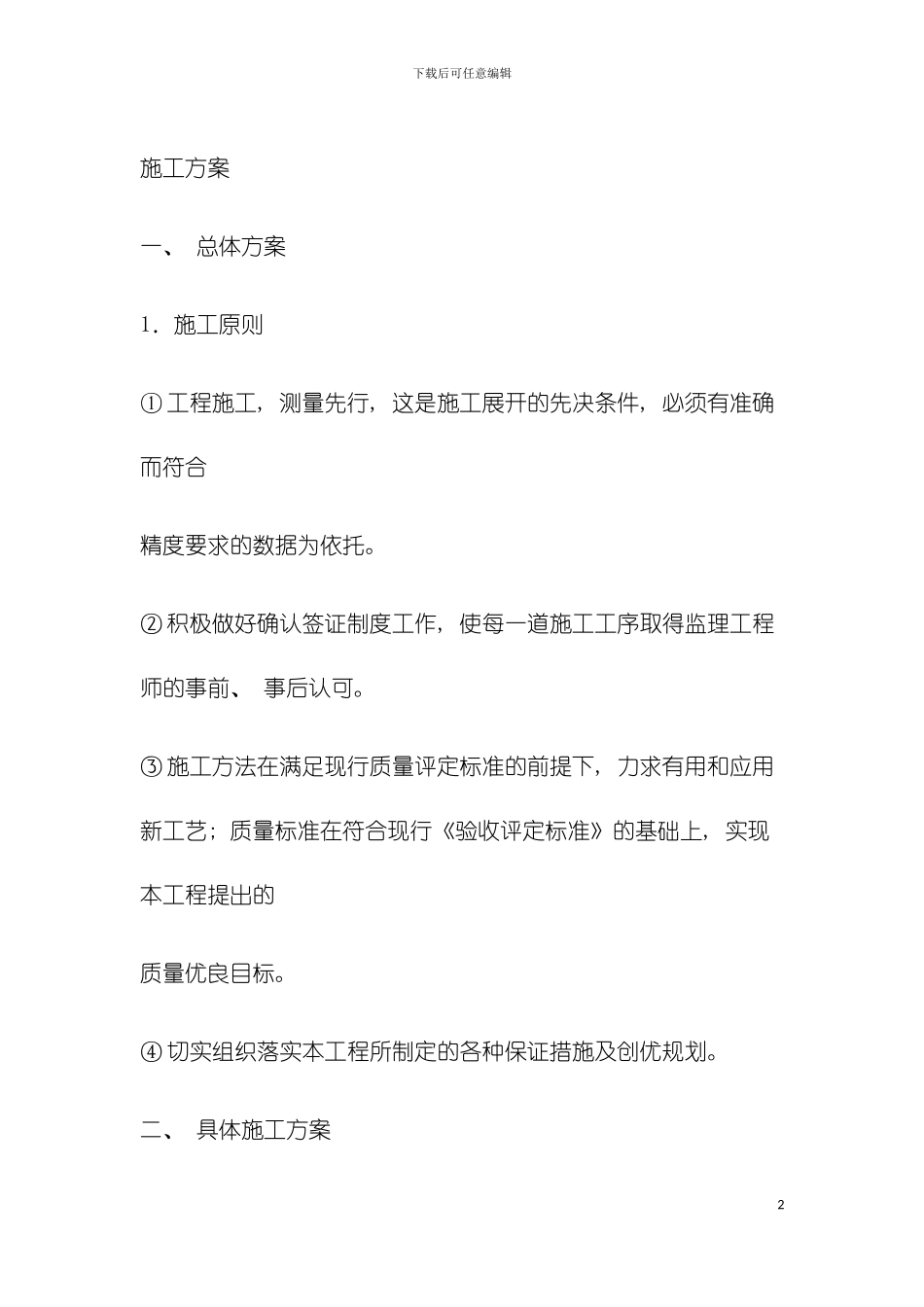

下载后可任意编辑沥青路施工方案1下载后可任意编辑施工方案一、 总体方案1.施工原则① 工程施工, 测量先行, 这是施工展开的先决条件, 必须有准确而符合精度要求的数据为依托
② 积极做好确认签证制度工作, 使每一道施工工序取得监理工程师的事前、 事后认可
③ 施工方法在满足现行质量评定标准的前提下, 力求有用和应用新工艺; 质量标准在符合现行《验收评定标准》的基础上, 实现本工程提出的质量优良目标
④ 切实组织落实本工程所制定的各种保证措施及创优规划
二、 具体施工方案2下载后可任意编辑(一)雨、 污水管道施工本合同段的雨、 污水管道的施工, 为不影响路基施工和减少雨水影响, 优先安排施工
1.管沟开挖清场后根据设计标高位置, 撒灰线示出开挖宽度, 采纳挖掘机开挖, 垂直开挖至基底设计上 15cm 后, 改由人工修坡及开挖至设计标高, 避开对基底的扰动, 采纳木撑加固沟壁
基底采纳蛙式打夯机夯实使密实度达到设计要求, 当土质不能满足要求时, 视实际情况, 用加灰或换填处理来保证基底达到规定密实度, 施工开挖时予留 5cm 左右的夯实沉落量, 并在基底夯实后及时做垫层, 以免暴露过长时间, 引起地基承载力下降
2.3: 7 灰土垫层施工管沟基底施工处理完成后及时报检, 取得监理单位的签认后, 按设计要求做 3: 7 灰土垫层, 采纳人工在管沟摊铺及整平, 打夯机3下载后可任意编辑夯实
灰土摊铺时, 按标定于沟壁上的标高控制桩进行摊铺, 及时检测密实度, 保证垫层质量
3: 7 灰土的拌合采纳机械场内集中拌合, 以确保匀质及含灰量符合图纸要求
3.管道安装及闭水试验我单位管道的安装, 由具有经验的专业队伍施工, 施工完成后按监理工程师的要求及时作闭水试验, 合格后进行下一道工序施工
4.回填土人工分段两侧对称水平打夯机回填, 管下部机具不能施工的楔形部分, 手锤夯实, 每层虚铺
