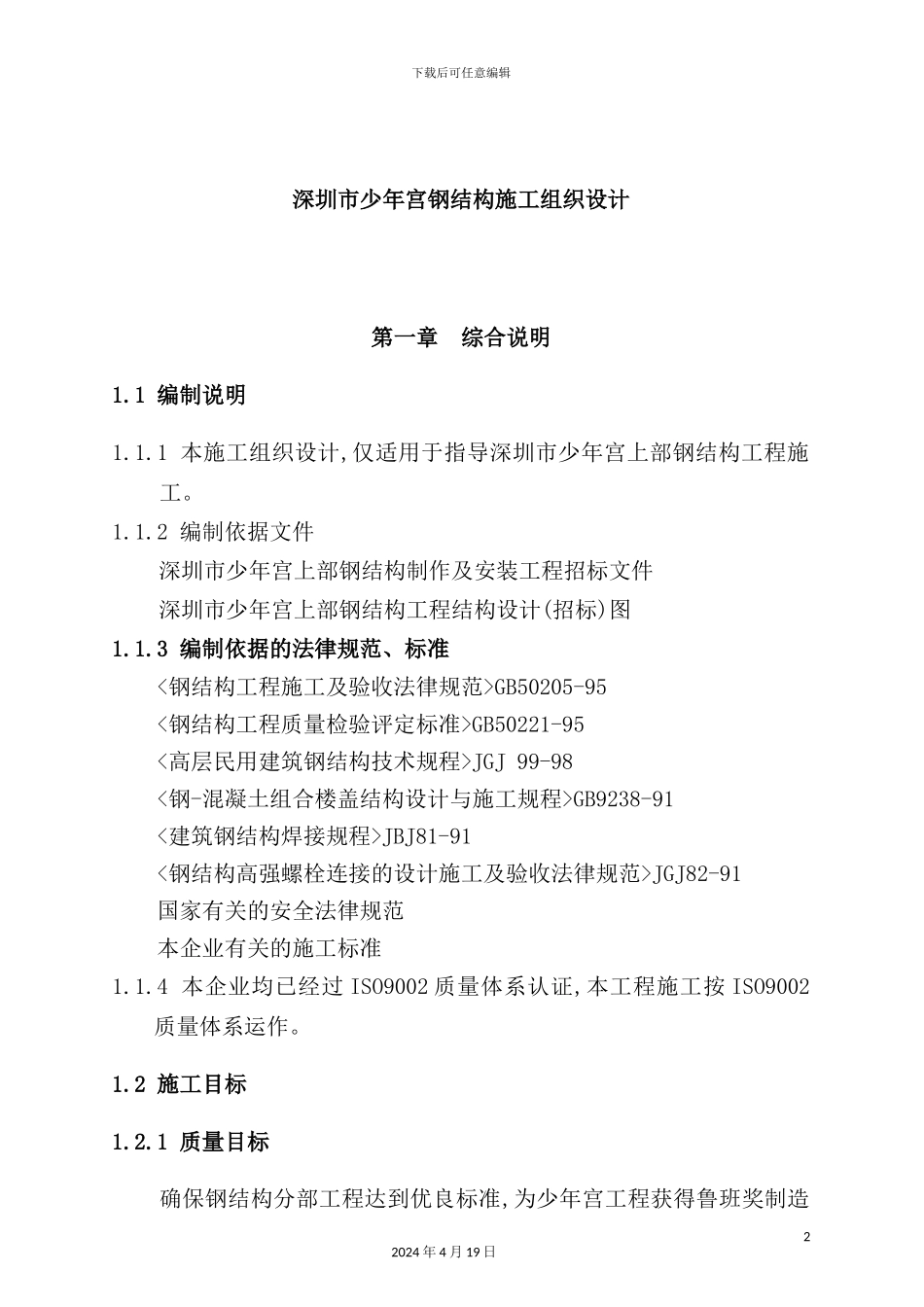

下载后可任意编辑深圳少年宫钢结构施工组织设计方案12024 年 4 月 19 日下载后可任意编辑深圳市少年宫钢结构施工组织设计第一章 综合说明1
1 编制说明1
1 本施工组织设计,仅适用于指导深圳市少年宫上部钢结构工程施工
2 编制依据文件深圳市少年宫上部钢结构制作及安装工程招标文件深圳市少年宫上部钢结构工程结构设计(招标)图1
3 编制依据的法律规范、标准GB50205-95GB50221-95JGJ 99-98GB9238-91JBJ81-91JGJ82-91国家有关的安全法律规范本企业有关的施工标准1
4 本企业均已经过 ISO9002 质量体系认证,本工程施工按 ISO9002质量体系运作
2 施工目标1
1 质量目标确保钢结构分部工程达到优良标准,为少年宫工程获得鲁班奖制造22024 年 4 月 19 日下载后可任意编辑必要的条件

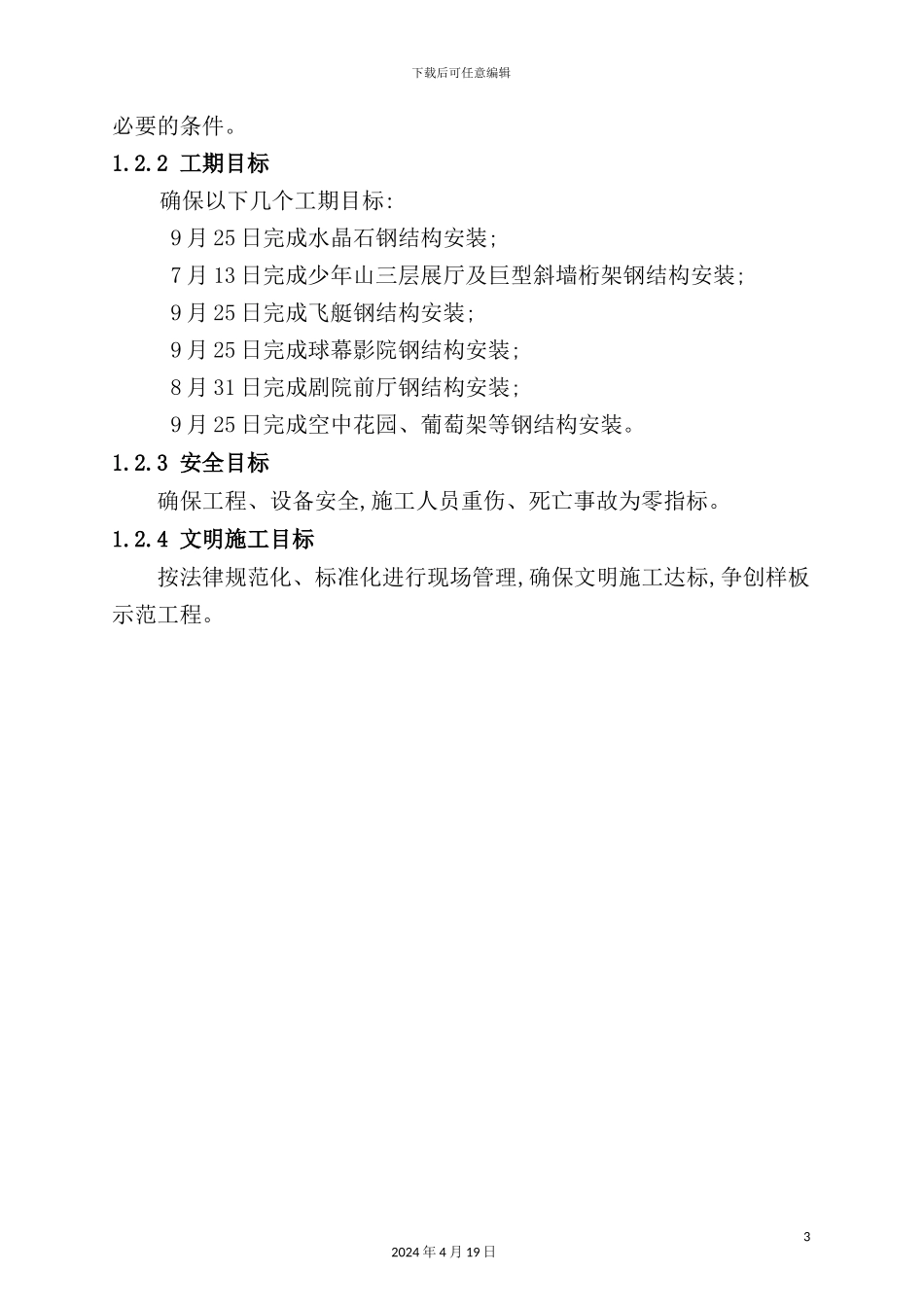

2 工期目标确保以下几个工期目标: 9 月 25 日完成水晶石钢结构安装; 7 月 13 日完成少年山三层展厅及巨型斜墙桁架钢结构安装; 9 月 25 日完成飞艇钢结构安装; 9 月 25 日完成球幕影院钢结构安装; 8 月 31 日完成剧院前厅钢结构安装; 9 月 25 日完成空中花园、葡萄架等钢结构安装
3 安全目标确保工程、设备安全,施工人员重伤、死亡事故为零指标
4 文明施工目标按法律规范化、标准化进行现场管理,确保文明施工达标,争创样板示范工程
32024 年 4 月 19 日下载后可任意编辑第二章 工程概况2
1 钢结构工程简介深圳市少年宫是深圳市新的四大重点文化工程之一,位于深圳市福田中心区,基地以南为福中一路,东临金田路,北临红荔路,西为鹏程一路
少年宫北与莲花山公园隔红荔路相望,西隔市政绿化带与文化艺术中心相对,南侧为市民广场,地理位置十分优越
深圳市少年宫是面对全
