下载后可任意编辑7
2 土方工程7
1、 基坑的土方挖运设计土方开挖设计依据为招标单位提供的”远洋天地五区地下建筑施工图纸及地勘报告”等招投标用资料
1、 土方施工工程量统计根据设计图纸计算总土方量约 27
7 万 m3, 地下障碍物清除体积待定
2、 土方开挖机械选型由于挖掘对象为杂填土、 素填土、 粘质粉土、 粉质粘土、 粉细砂及中砂、 圆砾、 卵石等, 从易用、 环保、 高效的角度考虑, 选用日立 300 或小松300、 400 液压反铲挖土机, 直接进行铲挖和装载作业
运土车为斯太尔或太拖拉
设计挖土机 5-7 台, 运土车 100~120 辆

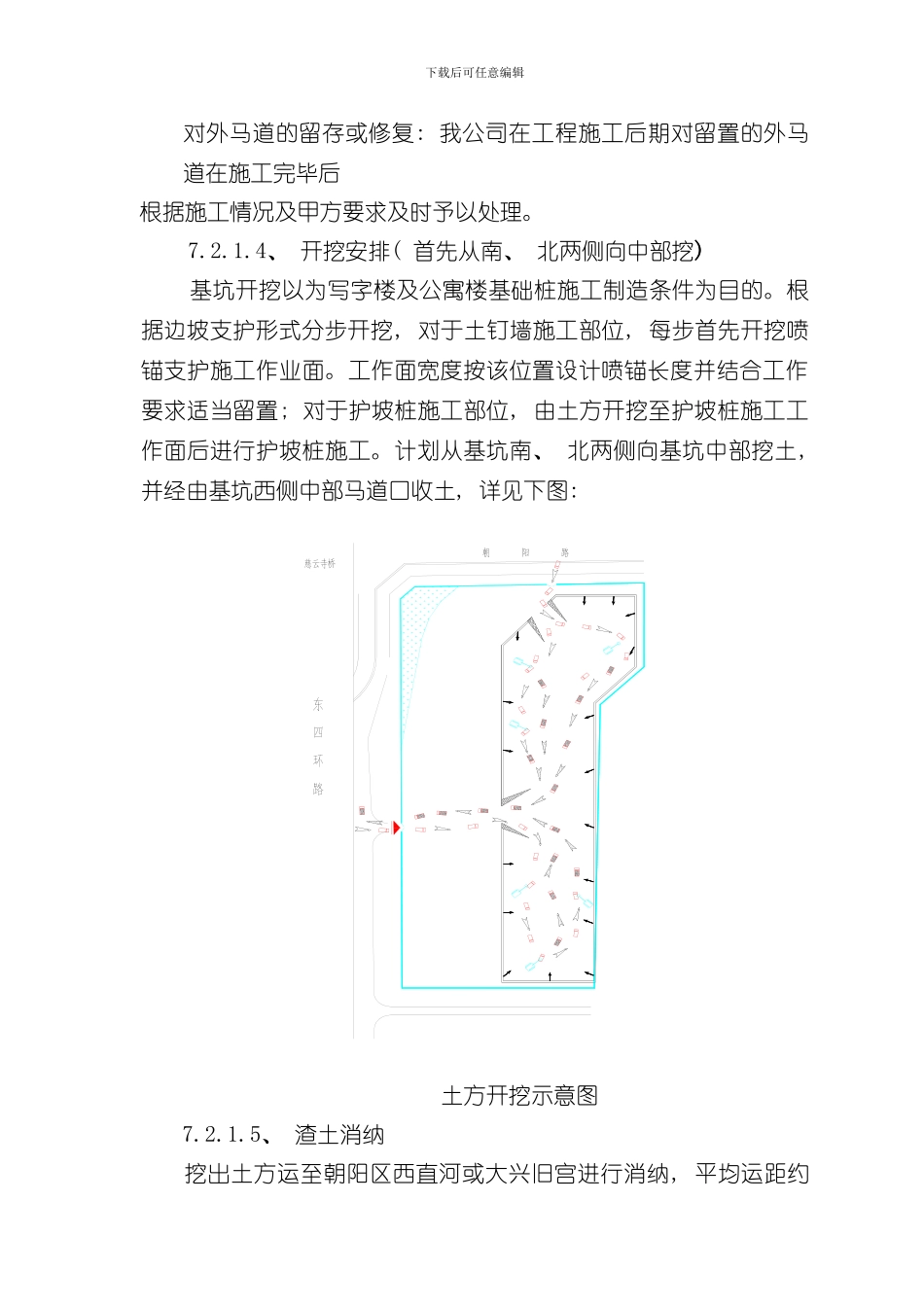

3、 土方车进出车道及马道口设计( 1) 临时进出口道路由于现场东侧没有施工场地, 故此在基坑西北角及西侧中部各设一土方车进口坡道, 进口坡道宽度为 15m, 为内外结合马道, 待土方开挖至基础桩施工预留标高附近后, 将基坑西北角马道挖除, 这时改为西侧中部进出; 基坑西侧中部马道同时作为土方车出口坡道及现场留存土运土坡道, 该坡道宽度为 15m
( 2) 马道口安排马道口拟采纳内外结合马道, 在基坑西侧北部及中部沿东西斜向设置, 由西进车向东下行至基坑
设计马道宽度为 15
0m, 坡比为 1: 5, 马道两侧坡面根据 1: 0
5 进行放坡
土方开挖的同时进行外马道开挖
下载后可任意编辑对外马道的留存或修复: 我公司在工程施工后期对留置的外马道在施工完毕后根据施工情况及甲方要求及时予以处理
4、 开挖安排( 首先从南、 北两侧向中部挖) 基坑开挖以为写字楼及公寓楼基础桩施工制造条件为目的
根据边坡支护形式分步开挖, 对于土钉墙施工部位, 每步首先开挖喷锚支护施工作业面
工作面宽度按该位置设计喷锚长度并结合工作要求适当留置; 对于护坡桩施工部位, 由土方开挖至护坡桩施工
