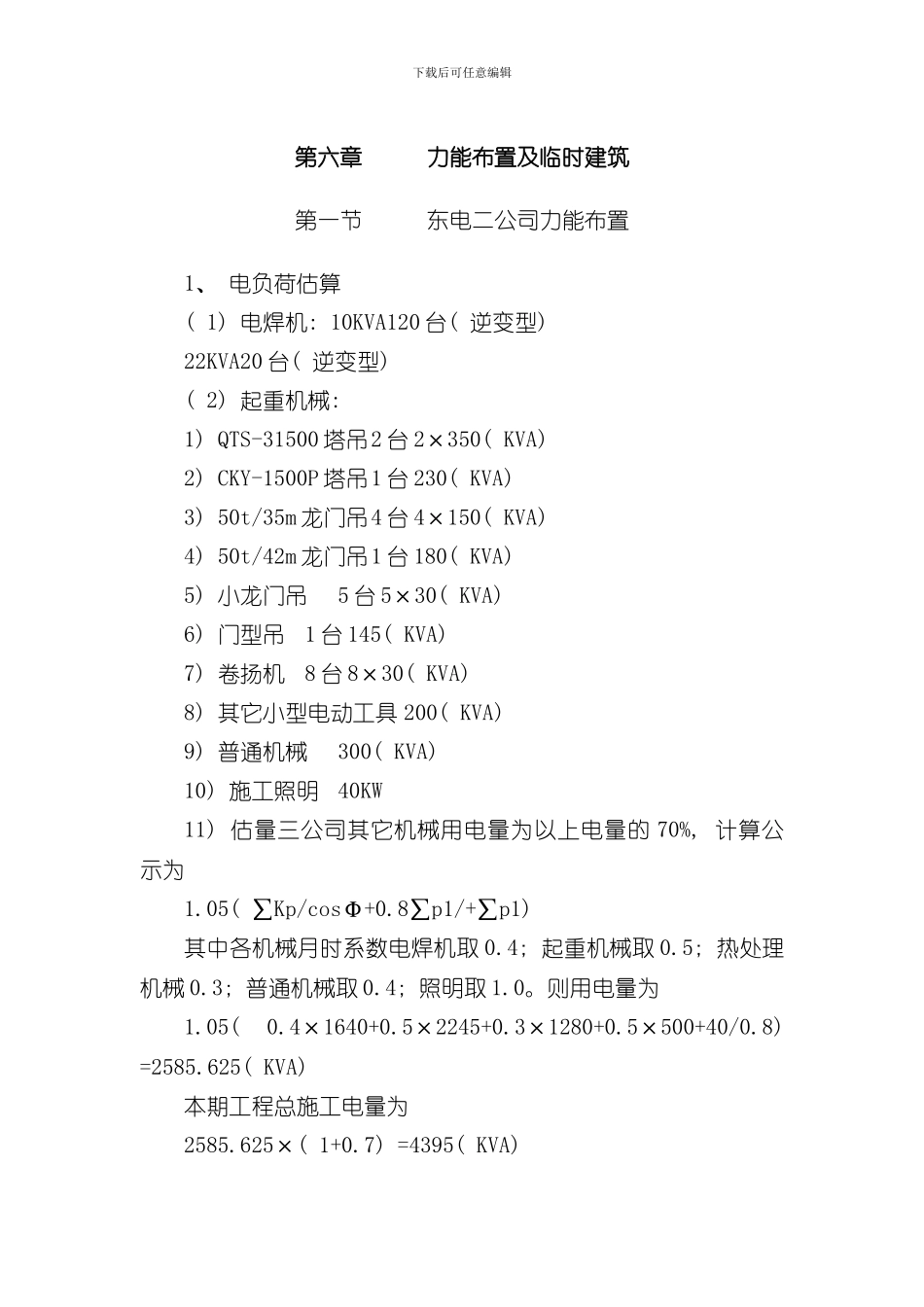

下载后可任意编辑第六章力能布置及临时建筑第一节东电二公司力能布置1、 电负荷估算( 1) 电焊机: 10KVA120 台( 逆变型) 22KVA20 台( 逆变型) ( 2) 起重机械: 1) QTS-31500 塔吊2 台 2×350( KVA) 2) CKY-1500P 塔吊1 台 230( KVA) 3) 50t/35m 龙门吊4 台 4×150( KVA) 4) 50t/42m 龙门吊1 台 180( KVA) 5) 小龙门吊5 台 5×30( KVA) 6) 门型吊1 台 145( KVA) 7) 卷扬机8 台 8×30( KVA) 8) 其它小型电动工具 200( KVA) 9) 普通机械300( KVA) 10) 施工照明40KW11) 估量三公司其它机械用电量为以上电量的 70%, 计算公示为1
05( ∑Kp/cosΦ+0
8∑p1/+∑p1) 其中各机械月时系数电焊机取 0
4; 起重机械取 0
5; 热处理机械 0
3; 普通机械取 0
4; 照明取 1
则用电量为1
4×1640+0
5×2245+0
3×1280+0
5×500+40/0
8) =2585
625( KVA) 本期工程总施工电量为2585
625×( 1+0
7) =4395( KVA) 下载后可任意编辑2、 供电设施本期工程 10KV 线路已由一期工程时建成, 并在现场布置有二处 10/0
4KV 临时变电所, 每处设有 630KVA 变压器二台, 并已形成供电能力, 可供本期工程使用
这样, 为了满足施工用电, 可再增加若干台 10/0
4KV 变压器, 其总供电能力不少于 1800KVA, 其中东电二公司拟在厂外北侧的临时变电所再增加一台 630KVA 变压器; 在厂区东侧安装休息室, 增设一台 500KVA 变压器; 再加上混凝土搅拌站室, 增设一台 630
