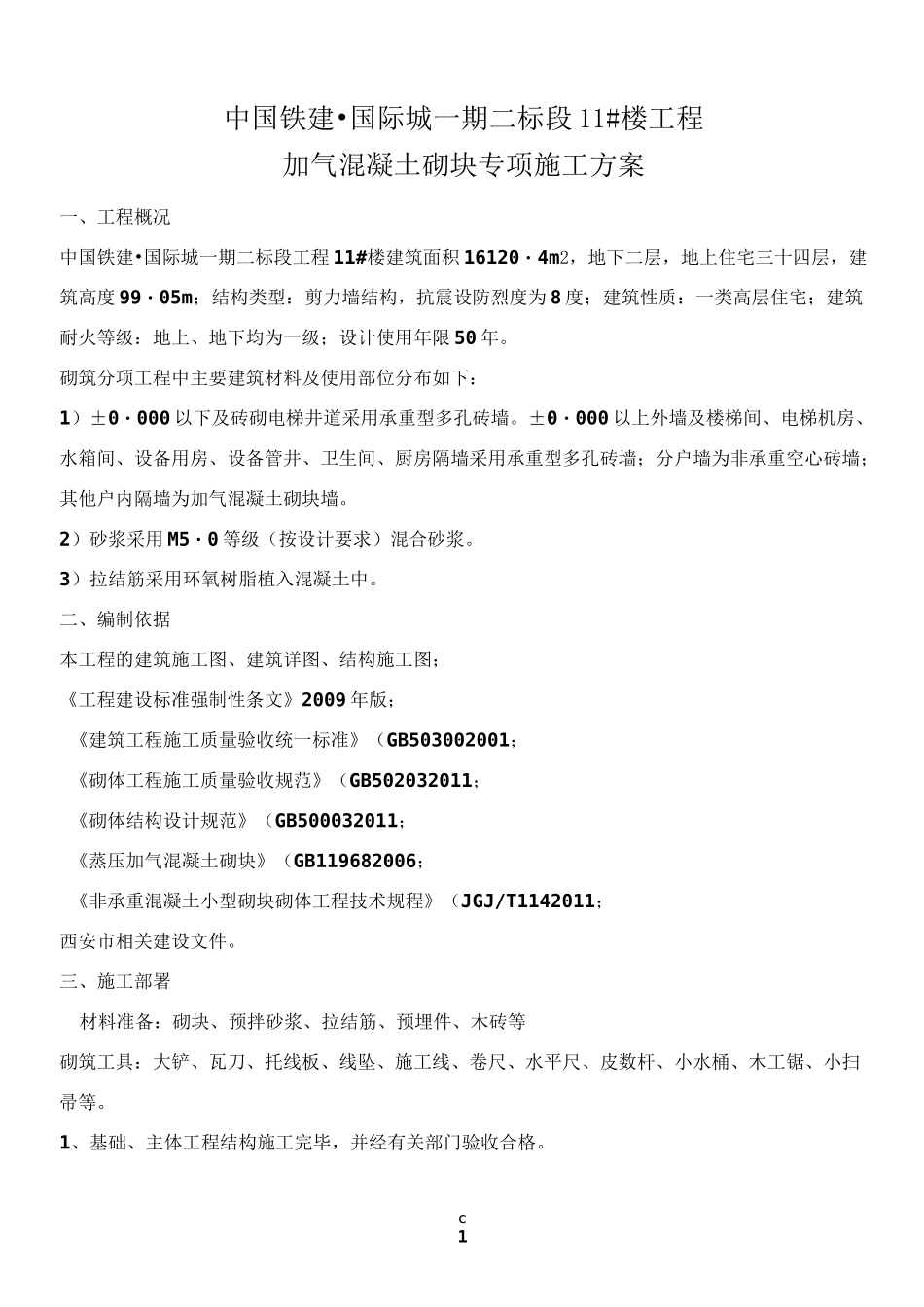

c1中国铁建•国际城一期二标段 11#楼工程加气混凝土砌块专项施工方案一、工程概况中国铁建•国际城一期二标段工程 11#楼建筑面积 16120・4m2,地下二层,地上住宅三十四层,建筑高度 99・05m;结构类型:剪力墙结构,抗震设防烈度为 8 度;建筑性质:一类高层住宅;建筑耐火等级:地上、地下均为一级;设计使用年限 50 年。砌筑分项工程中主要建筑材料及使用部位分布如下:1)±0・000 以下及砖砌电梯井道采用承重型多孔砖墙。±0・000 以上外墙及楼梯间、电梯机房、水箱间、设备用房、设备管井、卫生间、厨房隔墙采用承重型多孔砖墙;分户墙为非承重空心砖墙;其他户内隔墙为加气混凝土砌块墙。2)砂浆采用 M5・0 等级(按设计要求)混合砂浆。3)拉结筋采用环氧树脂植入混凝土中。二、编制依据本工程的建筑施工图、建筑详图、结构施工图;《工程建设标准强制性条文》2009 年版;《建筑工程施工质量验收统一标准》(GB503002001;《砌体工程施工质量验收规范》(GB502032011;《砌体结构设计规范》(GB500032011;《蒸压加气混凝土砌块》(GB119682006;《非承重混凝土小型砌块砌体工程技术规程》(JGJ/T1142011;西安市相关建设文件。三、施工部署材料准备:砌块、预拌砂浆、拉结筋、预埋件、木砖等砌筑工具:大铲、瓦刀、托线板、线坠、施工线、卷尺、水平尺、皮数杆、小水桶、木工锯、小扫帚等。1、基础、主体工程结构施工完毕,并经有关部门验收合格。c22、弹好墙身线、轴线、根据现场加气混凝土砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。3、立皮数杆:用 30*40 木料制作,皮数杆上门窗洞口、木砖、拉结筋、过梁的尺寸标高。按标高立好皮数杆,皮数杆的间距不大于 15 米,转角处距墙皮或墙角 50mm 设置皮数杆,皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。4、根据最下面第一皮砖的标高,拉通线检查,如水平缝厚度超过 20mm,砌体下面必须砌筑200mm—300mm 的烧结普通砖找平。5、砂浆由试验室做配合比试配。四、加气混凝土砌块的材料指数1、材料指标:加气混凝土砌块:强度等级为 A3.5(立方体抗压强度三 3・5Mpa),体积密度等级为 B06(干体积密度 W650kg/m3)。用 MU5 混合砂浆砌筑。砌体材料应符合 GB119682006《蒸压加气混凝土砌块》中的规定。2、烧结普通砖:材料强度 MU10,用 M5.0 水泥砂浆砌筑,砌体容重不大于 17・5KN/m2镀锌钢丝网:实测...
