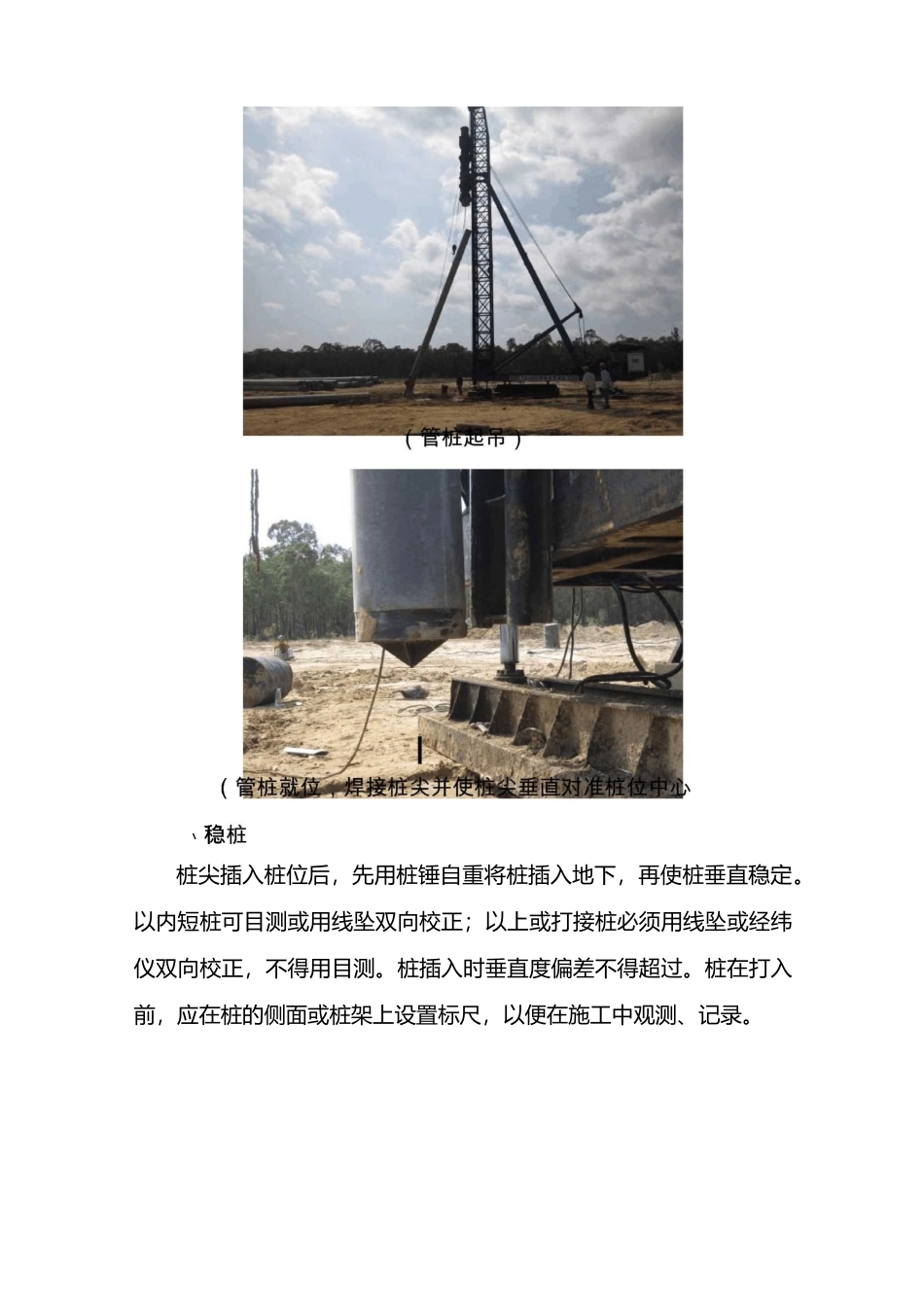

接头验预应力管桩施工工艺及质量标准锤击预应力管桩、适用范围锤击预应力管桩适用于各种粘性土、粉土,当需要穿透较厚砂性土中间夹层或含砾卵石较多的硬夹层时,采用锤击管桩效果更佳,但因噪音大,在城市建设中应限制使用。、工艺流程桩预制复核测量控制网桩运输桩讲场验收桩位复核桩身检查及标识桩机就位*TJ打下节第二节桩起桩身垂直度检——桩起—吊——►稳桩桩身垂向度检杳、施工工艺⑴ 放线定桩位)根据设计图纸编制桩测量定位图,并保证轴线控制点不受打桩时振动和挤土的影响。)根据实际打桩线路图,按施工区域划分测量定位控制网,一般一个区域内根据每天施工进度放样根桩位,在桩位中心点地面上打入一支申长的钢筋,并用红油漆标示。)桩机移位后,应进行第二次复核,保证桩位偏差小于。)桩施工前,应根据施工桩长在匹配的工程桩身上划出以米为单位的长度标记,并按从下至上的顺序标明桩的长度,以便观察桩入土深度及记录每米沉桩的锤击数。⑵ 桩机就位打桩机就位时,应对准桩位,保证垂直稳定,在施工中不发生倾斜、移动。⑶ 起吊预制管桩先拴好吊桩用的钢丝绳及索具,管桩在施工中起吊,可采用一点法(位置距桩头处),启动吊车吊桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确;再在桩顶扣好桩帽或桩箍,即可除去索具。桩尖插入桩位后,先用桩锤自重将桩插入地下,再使桩垂直稳定。以内短桩可目测或用线坠双向校正;以上或打接桩必须用线坠或经纬仪双向校正,不得用目测。桩插入时垂直度偏差不得超过。桩在打入前,应在桩的侧面或桩架上设置标尺,以便在施工中观测、记录。\(用线坠控制管桩垂直度)两台正交经纬仪双向控制管桩垂直度)⑸ 打桩)打桩宜重锤低击,锤重的选择应根据工程地质条件、桩的类型、结构、密集程度及施工条件来选用。)打桩顺序一般按先深后浅、先长桩后短桩、先大径后小径、先施工大承台桩后施工小承台桩的原则,由于桩的密集程度不同,可自中间分两向对称前进,或自中间向四周进行;当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打。)管桩表面应每米划线标记,以便做好打桩记录,打桩记录应包括入土深度、送桩深度、桩顶标高、最后贯入度、桩锤落距等施工参数。)当遇到贯入度剧变,桩身突然发生倾斜、位移或有严重回弹、桩顶或桩身出现严重裂缝、破碎等情况时,应暂停打桩,并分析原因,采取相应措施。锤击预应力管桩打桩)⑹ 接桩)在桩长不够的情况下,应进行接桩,接桩前用钢丝刷...
