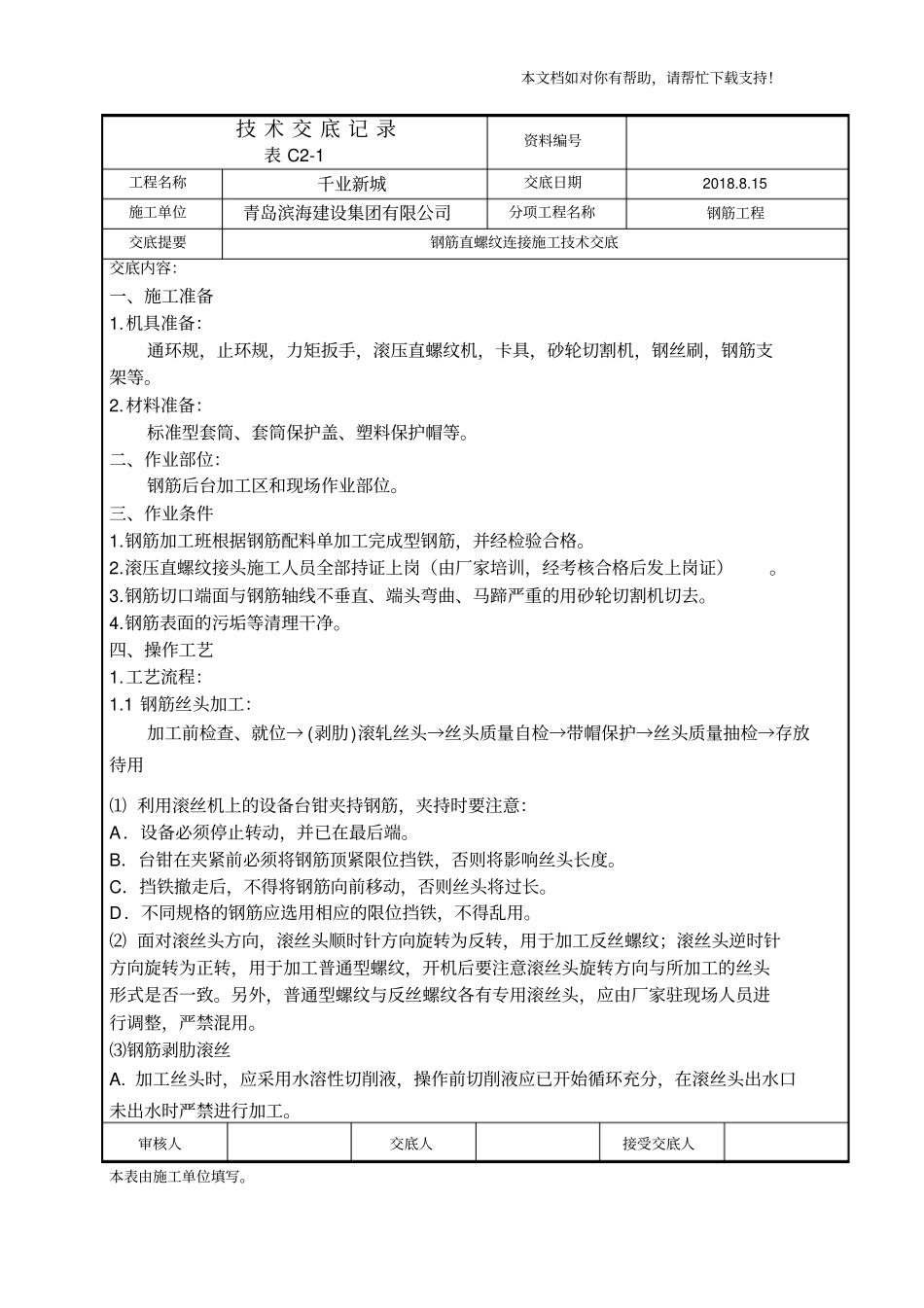

技 术 交 底 记 录表 C2-1资料编号工程名称千业新城交底日期2018
15 施工单位青岛滨海建设集团有限公司分项工程名称钢筋工程交底提要钢筋直螺纹连接施工技术交底交底内容:一、施工准备1
机具准备:通环规,止环规,力矩扳手,滚压直螺纹机,卡具,砂轮切割机,钢丝刷,钢筋支架等
材料准备:标准型套筒、套筒保护盖、塑料保护帽等
二、作业部位:钢筋后台加工区和现场作业部位
三、作业条件1
钢筋加工班根据钢筋配料单加工完成型钢筋,并经检验合格
滚压直螺纹接头施工人员全部持证上岗(由厂家培训,经考核合格后发上岗证)
钢筋切口端面与钢筋轴线不垂直、端头弯曲、马蹄严重的用砂轮切割机切去
钢筋表面的污垢等清理干净
四、操作工艺1
工艺流程:1
1 钢筋丝头加工:加工前检查、就位→ (剥肋)滚轧丝头→丝头质量自检→带帽保护→丝头质量抽检→存放待用⑴ 利用滚丝机上的设备台钳夹持钢筋,夹持时要注意:A.设备必须停止转动,并已在最后端
B.台钳在夹紧前必须将钢筋顶紧限位挡铁,否则将影响丝头长度
C.挡铁撤走后,不得将钢筋向前移动,否则丝头将过长
D.不同规格的钢筋应选用相应的限位挡铁,不得乱用
⑵ 面对滚丝头方向,滚丝头顺时针方向旋转为反转,用于加工反丝螺纹;滚丝头逆时针方向旋转为正转,用于加工普通型螺纹,开机后要注意滚丝头旋转方向与所加工的丝头形式是否一致
另外,普通型螺纹与反丝螺纹各有专用滚丝头,应由厂家驻现场人员进行调整,严禁混用
⑶钢筋剥肋滚丝A
加工丝头时,应采用水溶性切削液,操作前切削液应已开始循环充分,在滚丝头出水口未出水时严禁进行加工
审核人交底人接受交底人本表由施工单位填写
