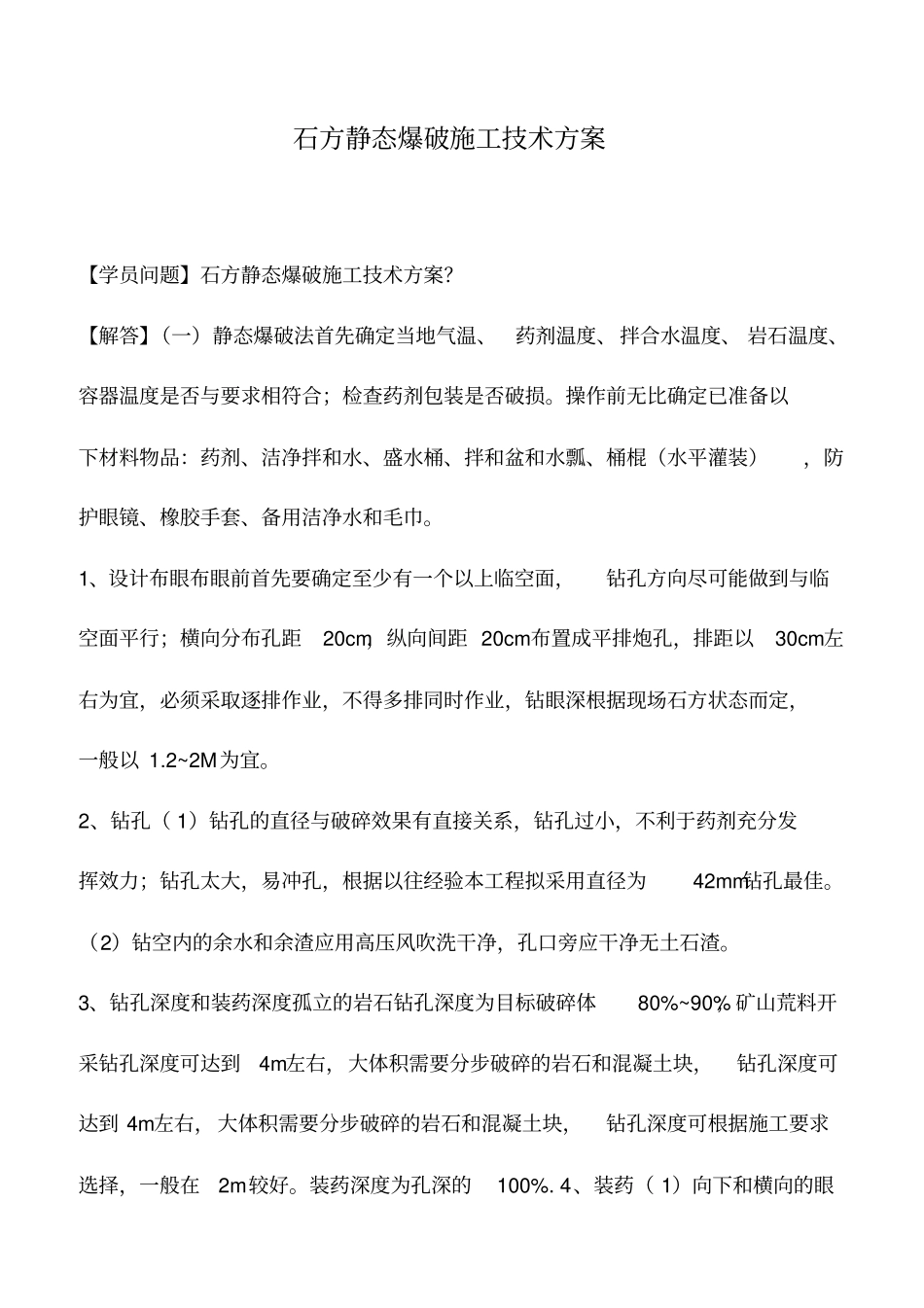

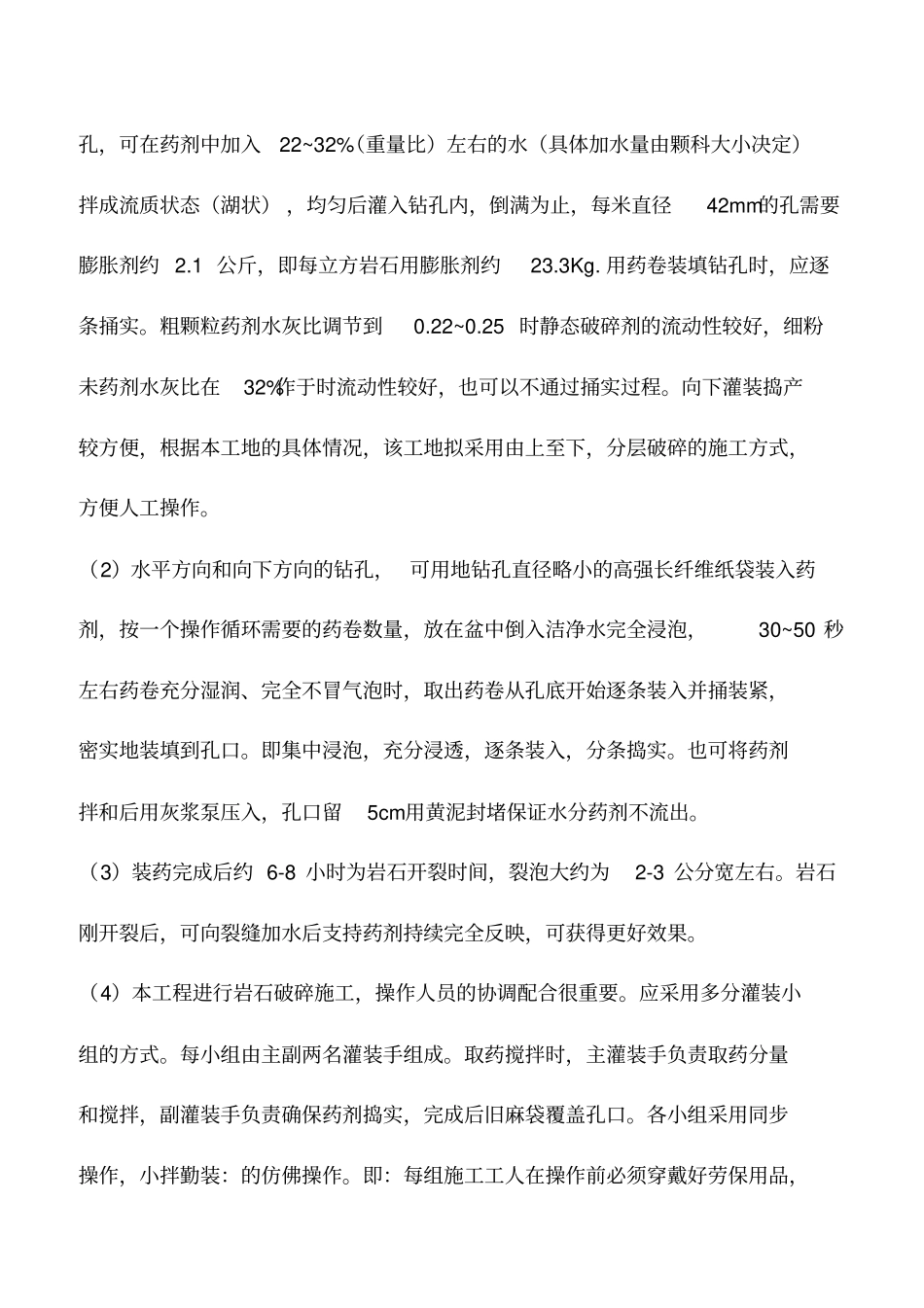

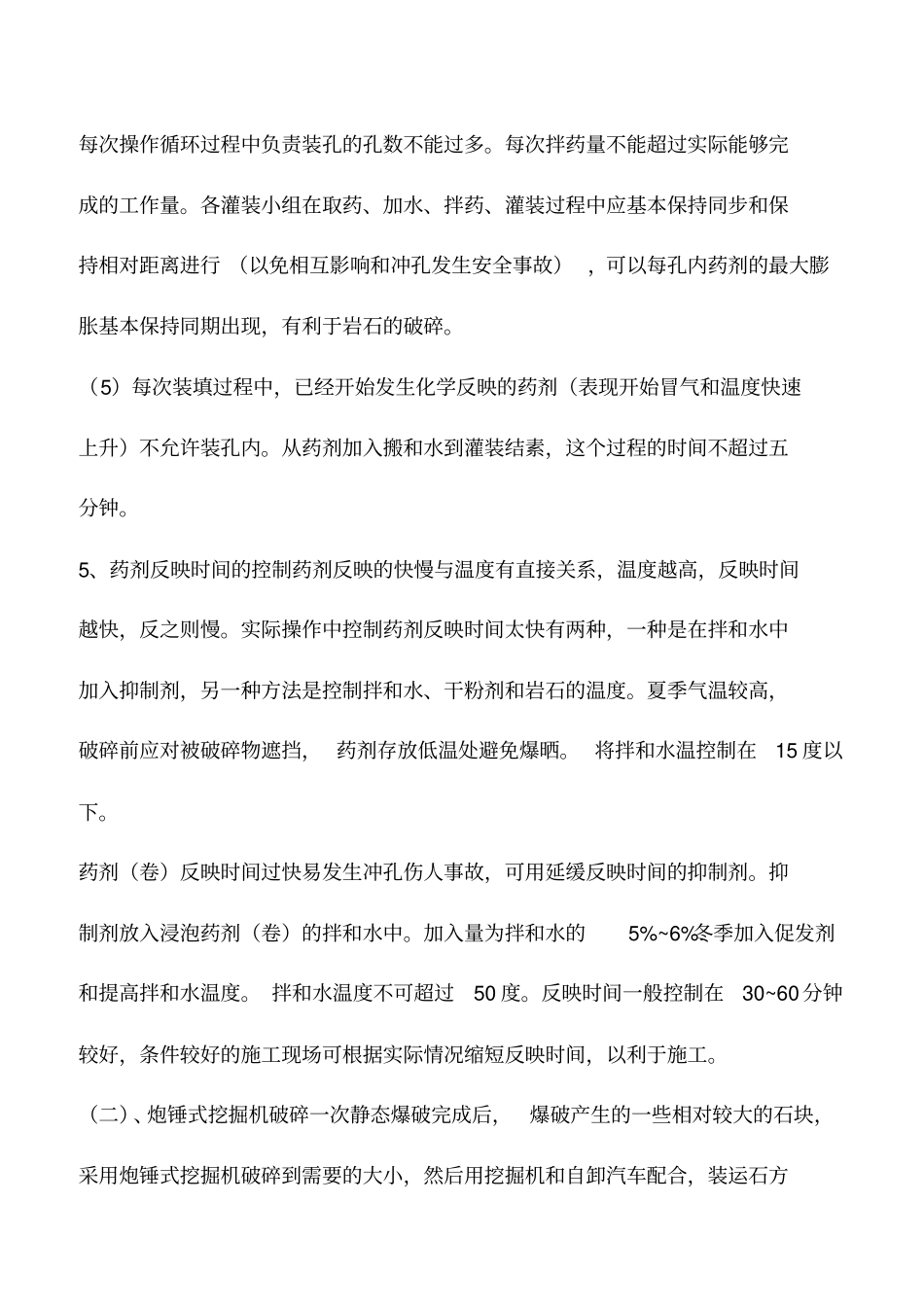

石方静态爆破施工技术方案【学员问题】石方静态爆破施工技术方案?【解答】(一)静态爆破法首先确定当地气温、药剂温度、拌合水温度、 岩石温度、容器温度是否与要求相符合;检查药剂包装是否破损。操作前无比确定已准备以下材料物品:药剂、洁净拌和水、盛水桶、拌和盆和水瓢、桶棍(水平灌装),防护眼镜、橡胶手套、备用洁净水和毛巾。1、设计布眼布眼前首先要确定至少有一个以上临空面,钻孔方向尽可能做到与临空面平行;横向分布孔距20cm,纵向间距 20cm布置成平排炮孔,排距以30cm左右为宜,必须采取逐排作业,不得多排同时作业,钻眼深根据现场石方状态而定,一般以 1.2~2M为宜。2、钻孔( 1)钻孔的直径与破碎效果有直接关系,钻孔过小,不利于药剂充分发挥效力;钻孔太大,易冲孔,根据以往经验本工程拟采用直径为42mm钻孔最佳。(2)钻空内的余水和余渣应用高压风吹洗干净,孔口旁应干净无土石渣。3、钻孔深度和装药深度孤立的岩石钻孔深度为目标破碎体80%~90%;矿山荒料开采钻孔深度可达到4m左右,大体积需要分步破碎的岩石和混凝土块,钻孔深度可达到 4m左右,大体积需要分步破碎的岩石和混凝土块,钻孔深度可根据施工要求选择,一般在2m较好。装药深度为孔深的100%. 4、装药( 1)向下和横向的眼孔,可在药剂中加入22~32%(重量比)左右的水(具体加水量由颗科大小决定)拌成流质状态(湖状) ,均匀后灌入钻孔内,倒满为止,每米直径42mm的孔需要膨胀剂约 2.1 公斤,即每立方岩石用膨胀剂约23.3Kg. 用药卷装填钻孔时,应逐条捅实。粗颗粒药剂水灰比调节到0.22~0.25 时静态破碎剂的流动性较好,细粉未药剂水灰比在32%作于时流动性较好,也可以不通过捅实过程。向下灌装捣产较方便,根据本工地的具体情况,该工地拟采用由上至下,分层破碎的施工方式,方便人工操作。(2)水平方向和向下方向的钻孔, 可用地钻孔直径略小的高强长纤维纸袋装入药剂,按一个操作循环需要的药卷数量,放在盆中倒入洁净水完全浸泡,30~50 秒左右药卷充分湿润、完全不冒气泡时,取出药卷从孔底开始逐条装入并捅装紧,密实地装填到孔口。即集中浸泡,充分浸透,逐条装入,分条捣实。也可将药剂拌和后用灰浆泵压入,孔口留5cm用黄泥封堵保证水分药剂不流出。(3)装药完成后约 6-8 小时为岩石开裂时间,裂泡大约为2-3 公分宽左右。岩石刚开裂后,可向裂缝加水后支持药剂持续完全反映,可获得更好效果。(4)本工程进行岩石破碎施工,操作人...
