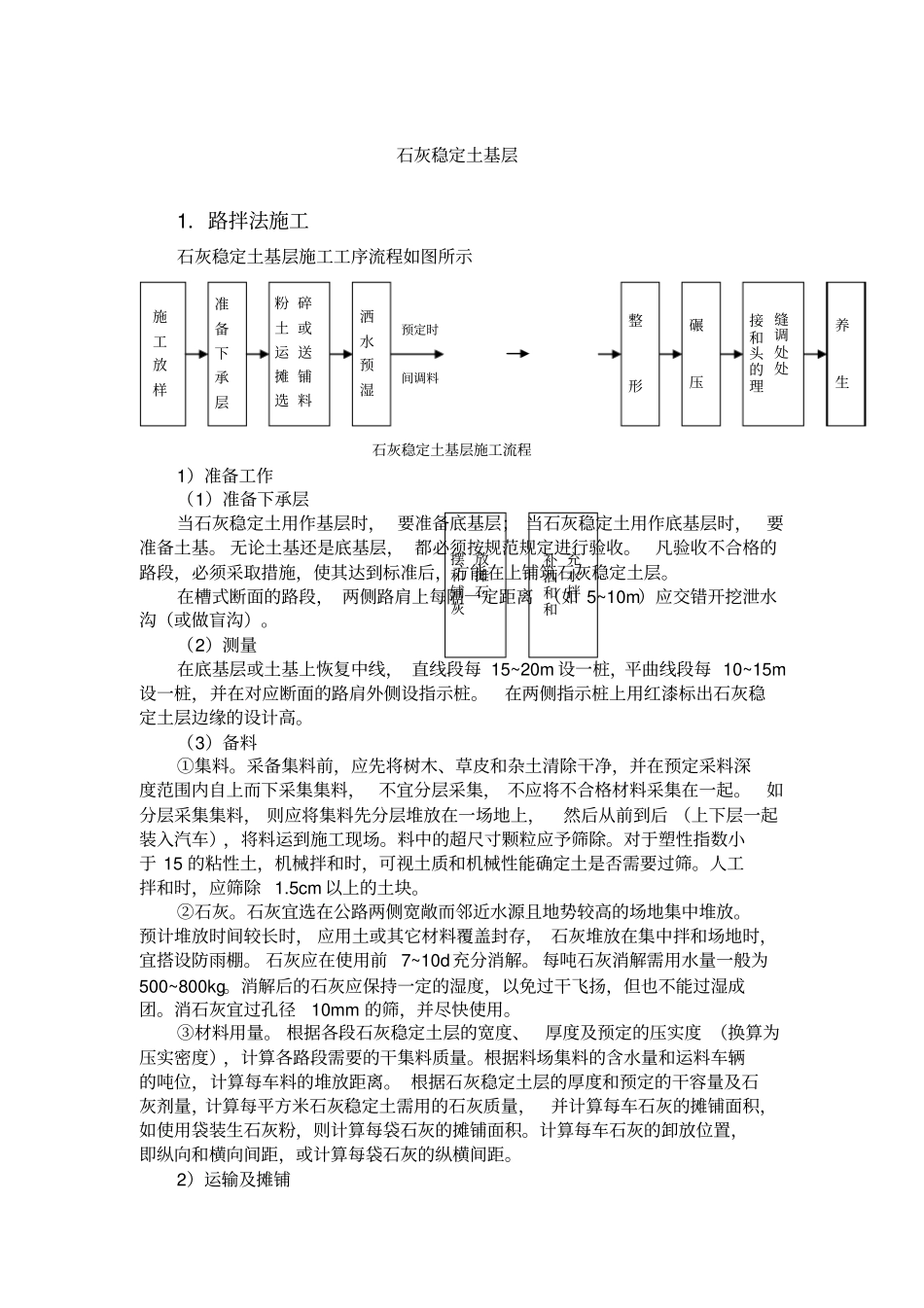

石灰稳定土基层1.路拌法施工石灰稳定土基层施工工序流程如图所示预定时间调料石灰稳定土基层施工流程1)准备工作(1)准备下承层当石灰稳定土用作基层时, 要准备底基层; 当石灰稳定土用作底基层时,要准备土基
无论土基还是底基层, 都必须按规范规定进行验收
凡验收不合格的路段,必须采取措施,使其达到标准后,方能在上铺筑石灰稳定土层
在槽式断面的路段, 两侧路肩上每隔一定距离 (如 5~10m)应交错开挖泄水沟(或做盲沟)
(2)测量在底基层或土基上恢复中线, 直线段每 15~20m 设一桩,平曲线段每 10~15m设一桩,并在对应断面的路肩外侧设指示桩
在两侧指示桩上用红漆标出石灰稳定土层边缘的设计高
(3)备料①集料
采备集料前,应先将树木、草皮和杂土清除干净,并在预定采料深度范围内自上而下采集集料, 不宜分层采集, 不应将不合格材料采集在一起
如分层采集集料, 则应将集料先分层堆放在一场地上,然后从前到后 (上下层一起装入汽车),将料运到施工现场
料中的超尺寸颗粒应予筛除
对于塑性指数小于 15 的粘性土,机械拌和时,可视土质和机械性能确定土是否需要过筛
人工拌和时,应筛除 1
5cm 以上的土块
石灰宜选在公路两侧宽敞而邻近水源且地势较高的场地集中堆放
预计堆放时间较长时, 应用土或其它材料覆盖封存, 石灰堆放在集中拌和场地时,宜搭设防雨棚
石灰应在使用前 7~10d充分消解
每吨石灰消解需用水量一般为500~800kg
消解后的石灰应保持一定的湿度,以免过干飞扬,但也不能过湿成团
消石灰宜过孔径10mm 的筛,并尽快使用
根据各段石灰稳定土层的宽度、厚度及预定的压实度 (换算为压实密度),计算各路段需要的干集料质量
根据料场集料的含水量和运料车辆的吨位,计算每车料的堆放距离

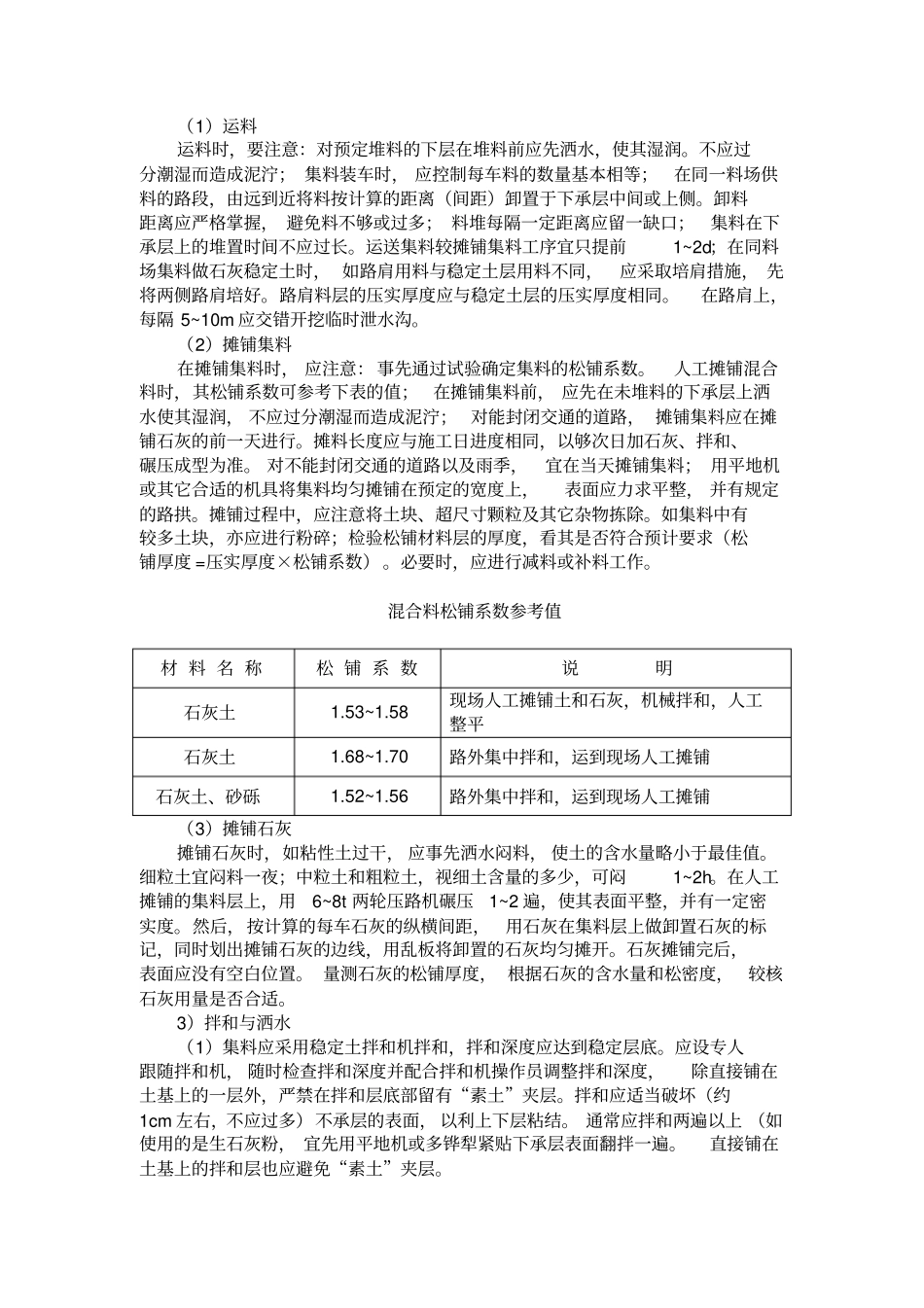

根据石灰稳定土层的厚度和预定的干容量及石灰剂量,计算每平方米石灰稳定
