矿井水处理厂更换瓷砂灌石头安全技术措施一、编制说明:根据《煤矿安全规程》 121 条规定:矿井主通风机必须每月检查一次
检查时设备应处于停止运行状态,为了确保轮换操作时主通风机安全可靠启动、运行,特制定安全技术措施
二、成立主扇轮换操作小组组长:杨健副组长:海旭峰技术负责:张海武成员:韩连东、韩大鹏、李晓明(维修工)及杨小红(主扇操作工)等

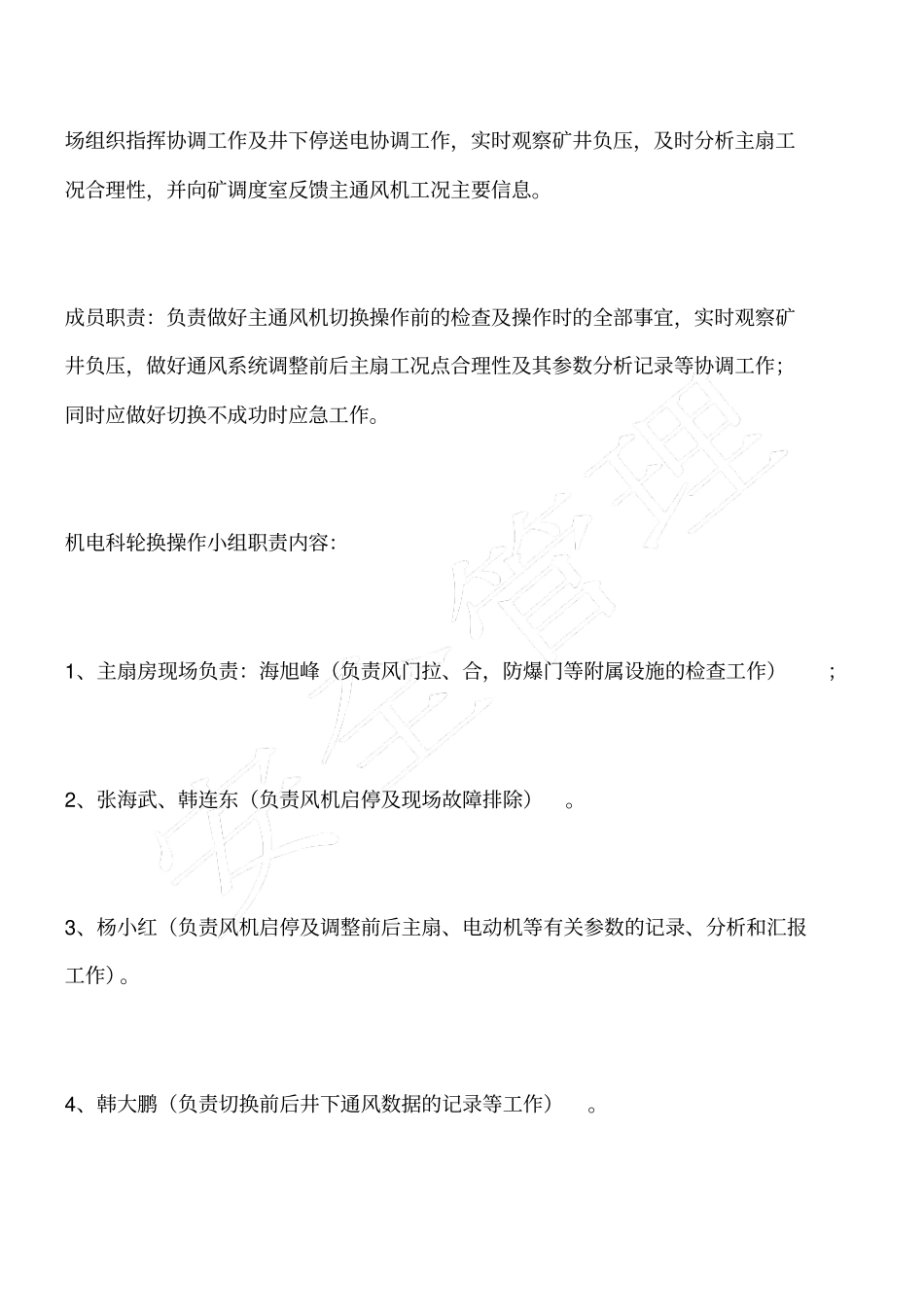

组长、副组长职责:根据主通风机轮换操作申请单通知,负责主通风机切换时的现场组织指挥协调工作及井下停送电协调工作,实时观察矿井负压,及时分析主扇工况合理性,并向矿调度室反馈主通风机工况主要信息
成员职责:负责做好主通风机切换操作前的检查及操作时的全部事宜,实时观察矿井负压,做好通风系统调整前后主扇工况点合理性及其参数分析记录等协调工作;同时应做好切换不成功时应急工作
机电科轮换操作小组职责内容:1、主扇房现场负责:海旭峰(负责风门拉、合,防爆门等附属设施的检查工作);2、张海武、韩连东(负责风机启停及现场故障排除)
3、杨小红(负责风机启停及调整前后主扇、电动机等有关参数的记录、分析和汇报工作)
4、韩大鹏(负责切换前后井下通风数据的记录等工作)
三、主扇切换实施步骤1、停止运行 1#风机变频装置,放下风门闸板
2、升起 2#风机风门闸板
3、检查所有变频器柜门关闭
4、合上变频器主控制电源,并确认正常
5、打开 UPS电源开关,并确认正常
6、变频器柜转换开关转到“远方”
7、合上切换柜 QS2隔离开关,并确认正常
8、合上切换柜 QS2隔离开关,并确认正常
9、切换柜转换开关转到“远方”
10、进入电脑运行界面
11、进入变频控制界面 ( 输入密码 ) ,并确认正常(三项指示灯“绿色”)
12、合上切换柜 KM1、KM2断路器,并确认正常
13、给定“频率”
14、进入供电系统界面 ( 输入密码 ) ,并确认正常
15、合上 10K
