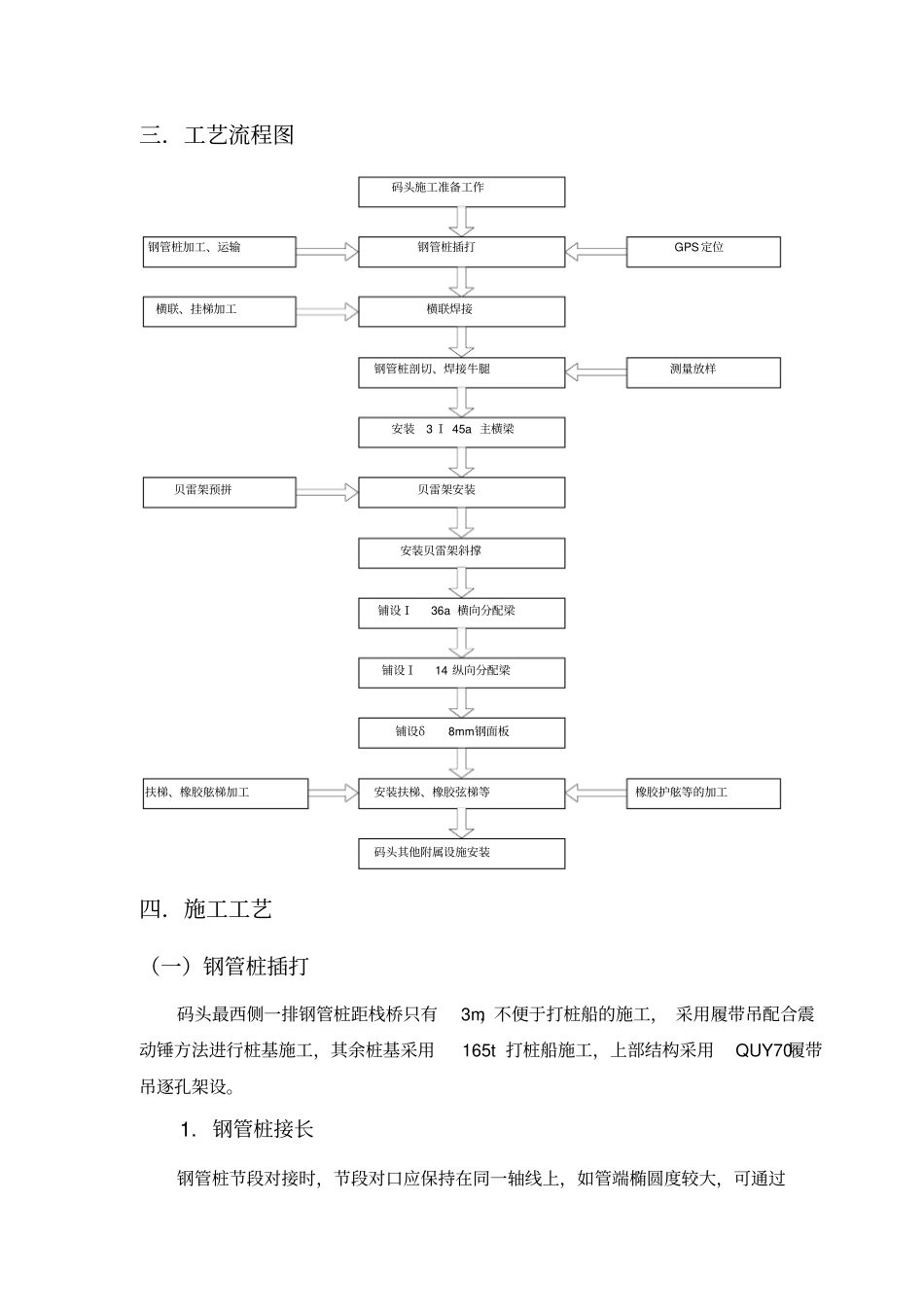

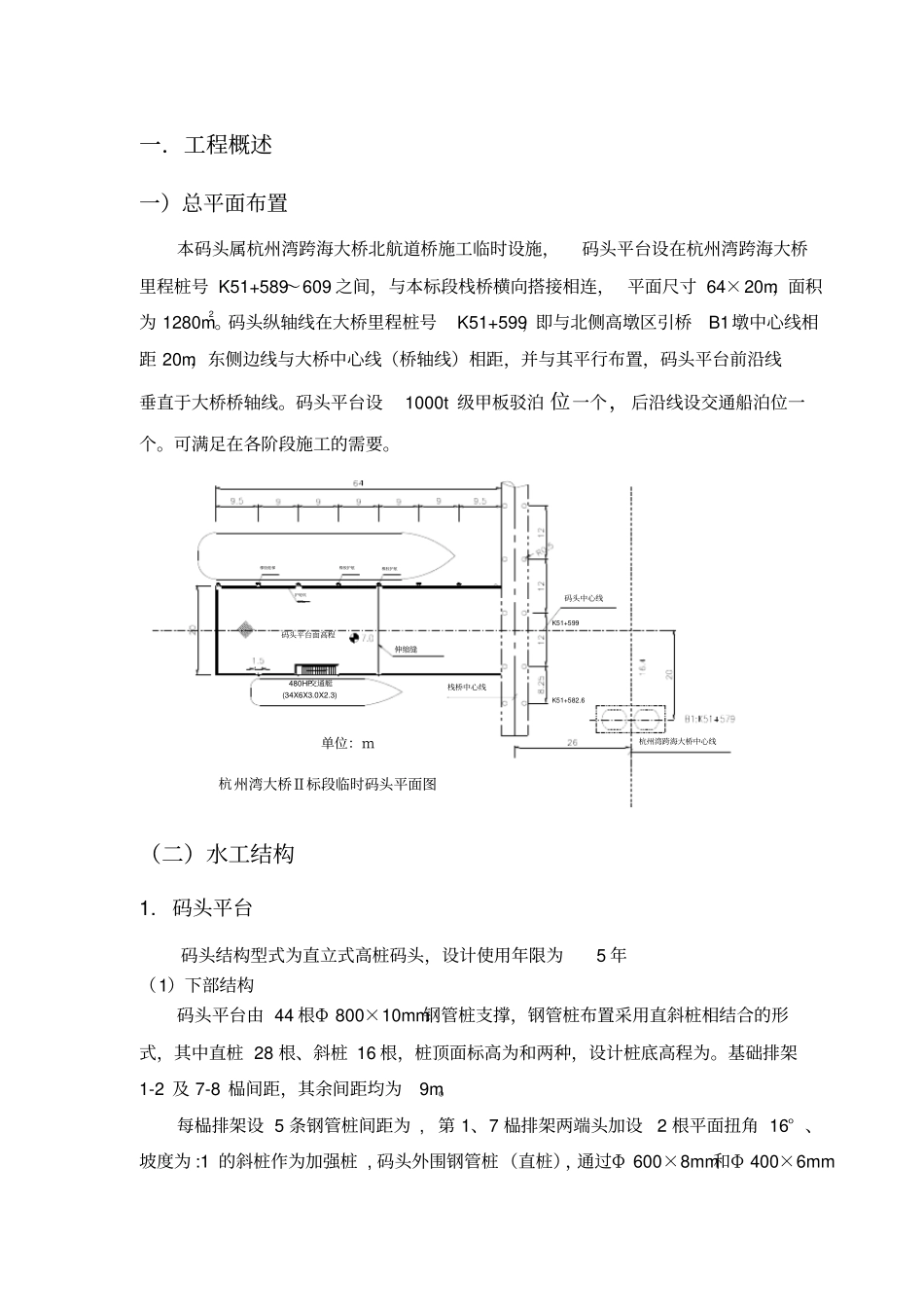

一.工程概述一)总平面布置本码头属杭州湾跨海大桥北航道桥施工临时设施,码头平台设在杭州湾跨海大桥里程桩号 K51+589~609 之间,与本标段栈桥横向搭接相连, 平面尺寸 64×20m,面积为 1280m2。码头纵轴线在大桥里程桩号K51+599,即与北侧高墩区引桥B1墩中心线相距 20m,东侧边线与大桥中心线(桥轴线)相距,并与其平行布置,码头平台前沿线垂直于大桥桥轴线。码头平台设1000t 级甲板驳泊 位一个,后沿线设交通船泊位一个。可满足在各阶段施工的需要。伸缩缝护轮坎I25a栈桥中心线杭州湾跨海大桥中心线480HP交通艇(34X6X3.0X2.3)单位:m橡胶护舷橡胶舷梯橡胶护舷K51+582.6码头中心线K51+599杭州湾大桥Ⅱ标段临时码头平面图码头平台面高程(二)水工结构1. 码头平台码头结构型式为直立式高桩码头,设计使用年限为5 年(1)下部结构码头平台由 44 根Φ 800×10mm钢管桩支撑,钢管桩布置采用直斜桩相结合的形式,其中直桩 28 根、斜桩 16 根,桩顶面标高为和两种,设计桩底高程为。基础排架1-2 及 7-8 榀间距,其余间距均为9m。每榀排架设 5 条钢管桩间距为 , 第 1、7 榀排架两端头加设2 根平面扭角 16° 、坡度为 :1 的斜桩作为加强桩 , 码头外围钢管桩(直桩),通过Φ 600×8mm和Φ 400×6mm的钢管联系撑将平台连成整体,形成一个受力合理、结构稳定的下部结构。(2)上部结构上部结构为梁板组合结构,主要采用型钢结构,材料主要有钢管、贝雷架、工字钢、钢板等。码头平台主横梁选用3 拼 45a 工字钢,主纵梁选用贝雷梁架, 横向分配梁选用Ⅰ36a 工字钢、纵向分配梁选用Ⅰ14 工字钢,面板铺设δ8mm钢板。2.附属设施为兼顾高低水位船舶均能系靠码头,方便人员在不同水位上下,在码头前、后沿设系船柱、系船环及护轮坎;在码头前沿设置橡胶弦梯,后沿设置扶梯,平台外围设置栏杆、等附属设施。二.使用功能及标准( 一) 使用功能临时码头平台主要功能是为北航道桥B11、12、13 墩施工提供材料、 设备及施工人员的上、下船。码头平台使用期限为5 年。(二)使用标准1)靠泊船型:≤1000t 级驳船,船舶停靠时,应减速缓行,靠船速度V≤s。2)作业标准:风力六级及六级以上大风时码头停止作业。3)停泊标准:允许风力≤ 9 级。4)荷载限量:均布荷载码头平台 20KN/m2流动荷载挂车 120,限速 5Km/h起重设备 25t汽车式起重机,履带吊70。三.工艺流程图码头施工准备工作钢管桩剖切、焊接牛腿横联...
