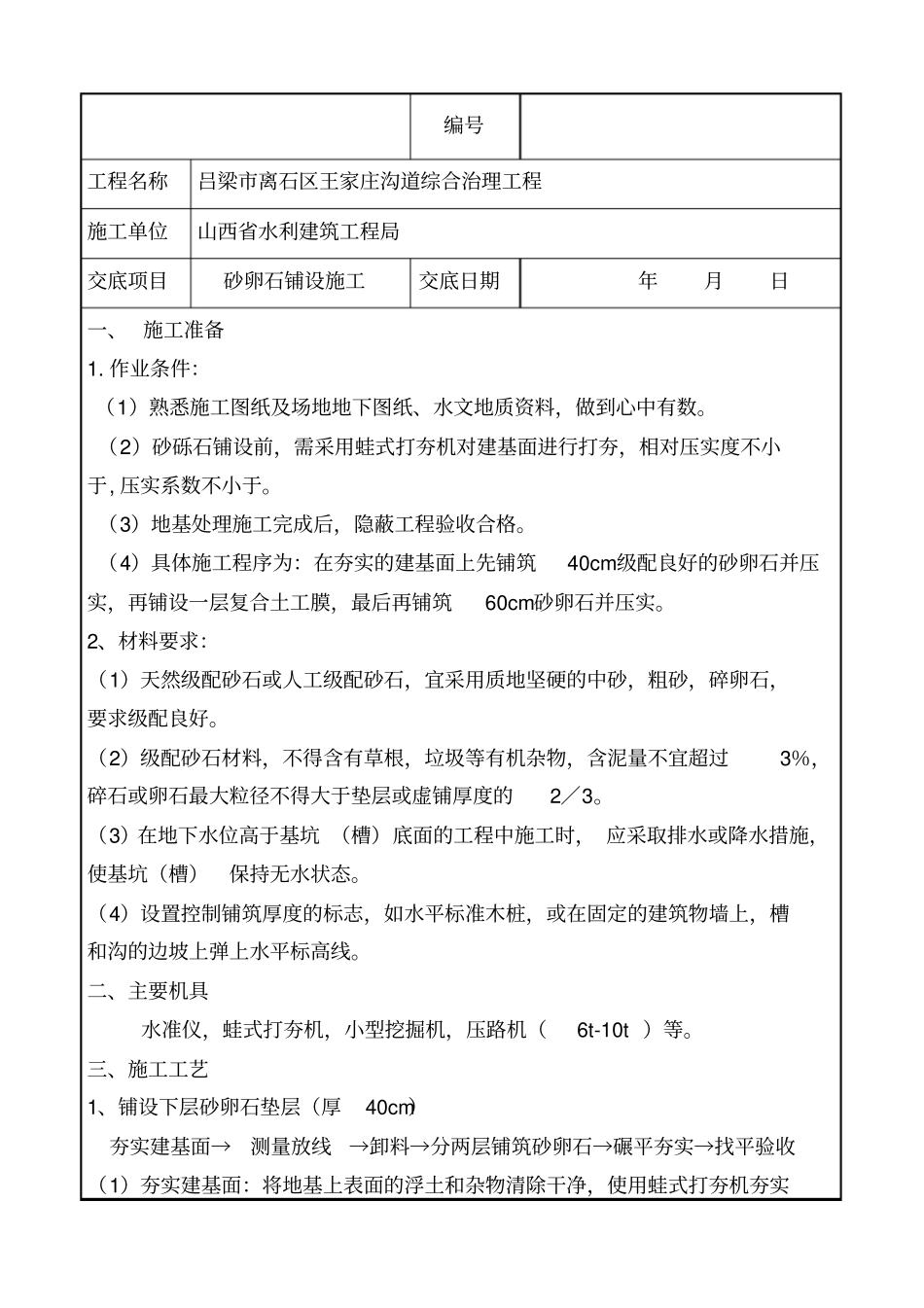

编号工程名称吕梁市离石区王家庄沟道综合治理工程施工单位山西省水利建筑工程局交底项目砂卵石铺设施工交底日期年月日一、 施工准备1
作业条件:(1)熟悉施工图纸及场地地下图纸、水文地质资料,做到心中有数
(2)砂砾石铺设前,需采用蛙式打夯机对建基面进行打夯,相对压实度不小于, 压实系数不小于
(3)地基处理施工完成后,隐蔽工程验收合格
(4)具体施工程序为:在夯实的建基面上先铺筑40cm级配良好的砂卵石并压实,再铺设一层复合土工膜,最后再铺筑60cm砂卵石并压实
2、材料要求:(1)天然级配砂石或人工级配砂石,宜采用质地坚硬的中砂,粗砂,碎卵石,要求级配良好
(2)级配砂石材料,不得含有草根,垃圾等有机杂物,含泥量不宜超过3%,碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3
(3)在地下水位高于基坑 (槽)底面的工程中施工时, 应采取排水或降水措施,使基坑(槽)保持无水状态
(4)设置控制铺筑厚度的标志,如水平标准木桩,或在固定的建筑物墙上,槽和沟的边坡上弹上水平标高线
二、主要机具水准仪,蛙式打夯机,小型挖掘机,压路机(6t-10t )等

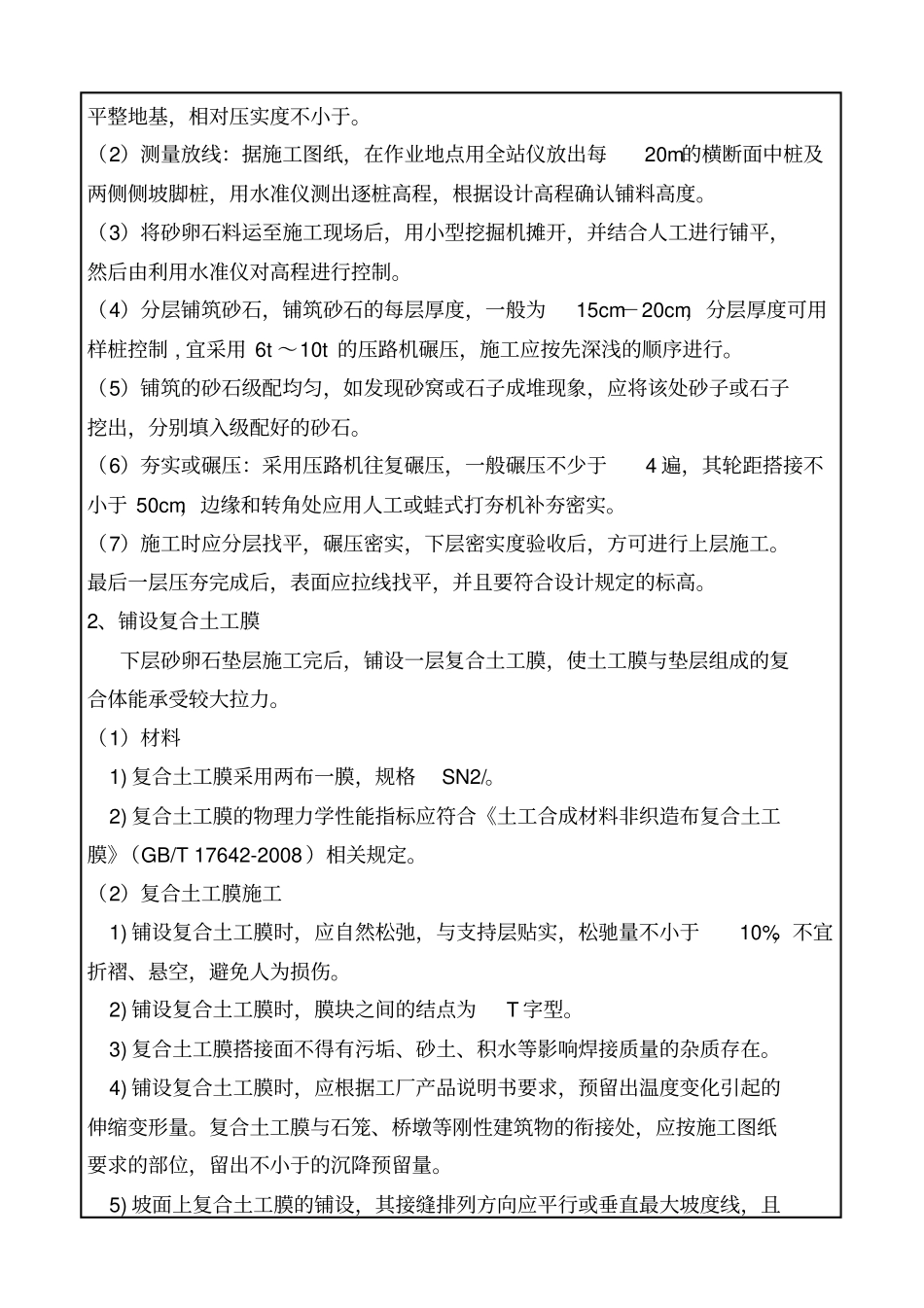

三、施工工艺1、铺设下层砂卵石垫层(厚40cm)夯实建基面→测量放线→卸料→分两层铺筑砂卵石→碾平夯实→找平验收(1)夯实建基面:将地基上表面的浮土和杂物清除干净,使用蛙式打夯机夯实平整地基,相对压实度不小于
(2)测量放线:据施工图纸,在作业地点用全站仪放出每20m的横断面中桩及两侧侧坡脚桩,用水准仪测出逐桩高程,根据设计高程确认铺料高度
(3)将砂卵石料运至施工现场后,用小型挖掘机摊开,并结合人工进行铺平,然后由利用水准仪对高程进行控制
(4)分层铺筑砂石,铺筑砂石的每层厚度,一般为15cm-20cm,分层厚度可用样桩控制 , 宜采用 6t ~10t 的压路机碾压,施工应按先深浅的顺序进行

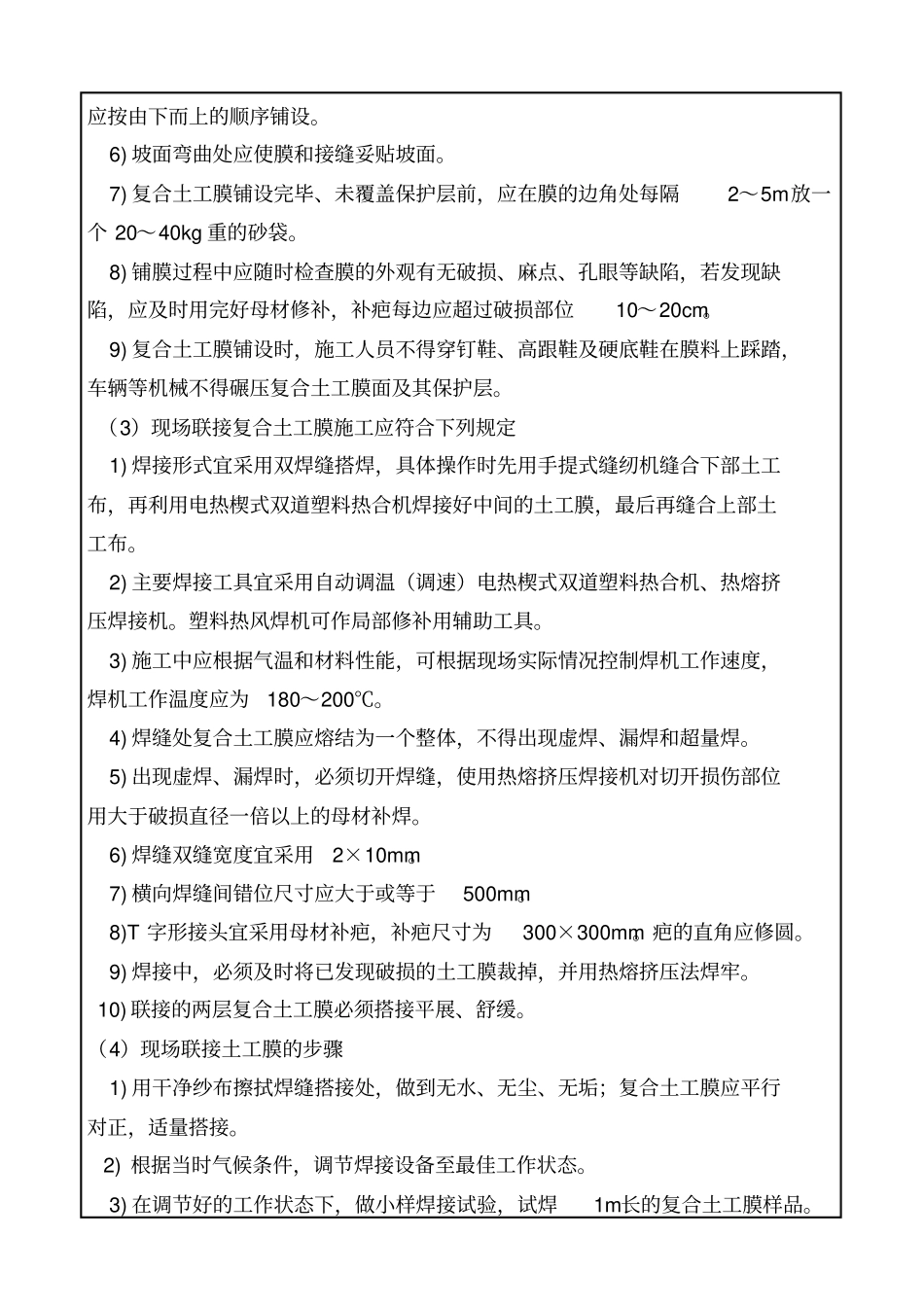

(5)铺筑的砂石级配均匀,如发现砂窝或石子
