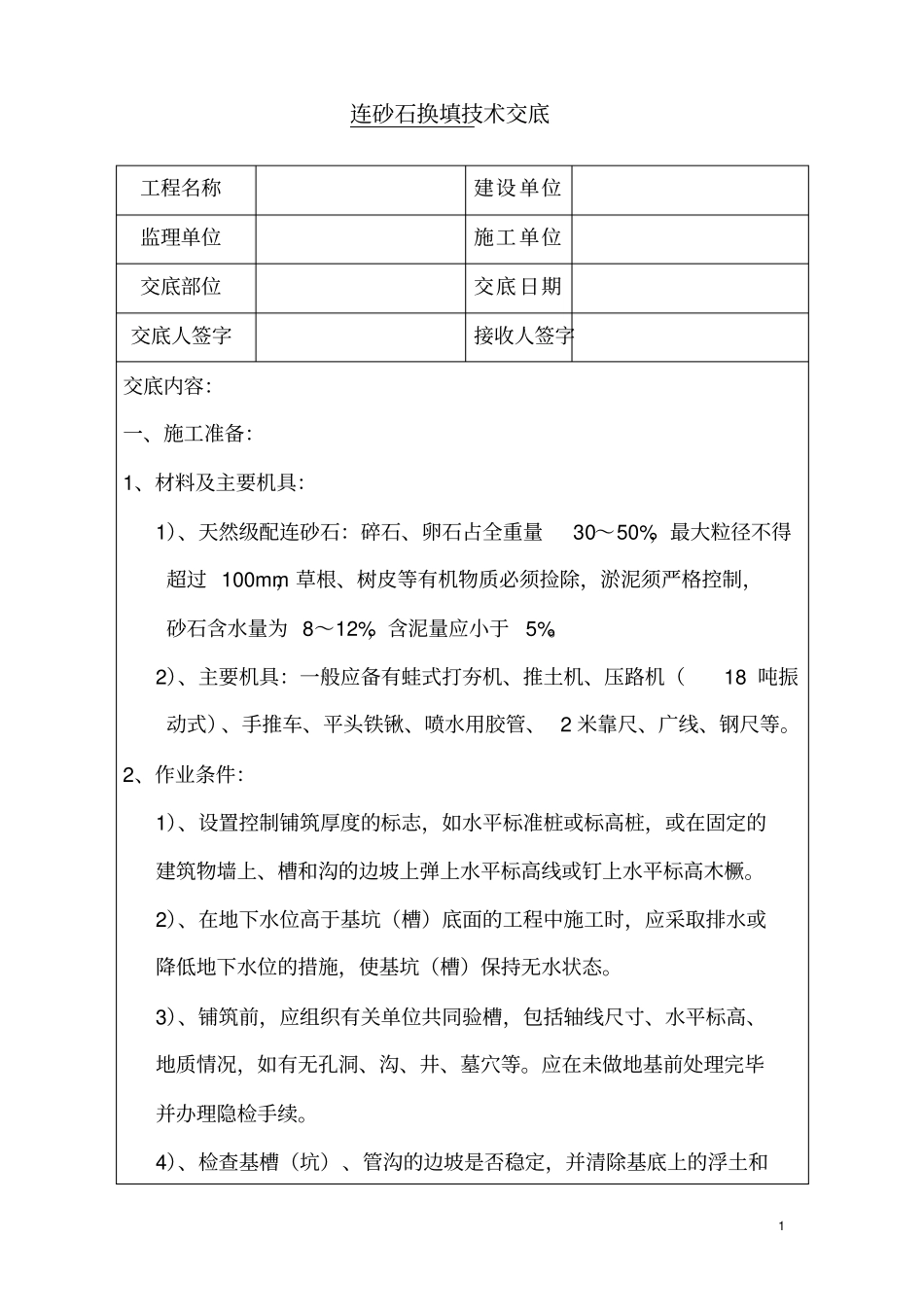

1 连砂石换填技术交底工程名称建设单位监理单位施工单位交底部位交底日期交底人签字接收人签字交底内容:一、施工准备:1、材料及主要机具:1)、天然级配连砂石:碎石、卵石占全重量30~50%,最大粒径不得超过 100mm,草根、树皮等有机物质必须捡除,淤泥须严格控制,砂石含水量为 8~12%,含泥量应小于5%
2)、主要机具:一般应备有蛙式打夯机、推土机、压路机(18 吨振动式)、手推车、平头铁锹、喷水用胶管、 2 米靠尺、广线、钢尺等
2、作业条件:1)、设置控制铺筑厚度的标志,如水平标准桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛
2)、在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水位的措施,使基坑(槽)保持无水状态
3)、铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等
应在未做地基前处理完毕并办理隐检手续

4)、检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和2 积水
二、操作工艺:1、工艺流程:检验砂石质量分层铺筑砂石洒水夯实或碾压找平验收2、对级配砂石进行技术签定,保证连砂石均匀性,其质量均应达到设计要求或规范的规定
3、分层铺筑砂石1)、铺筑砂石的每层厚度,第一层松铺厚度50 ㎝,第一层铺填、碾压要逐步推进,避免土层扰动,第二层及以上各层松铺30 ㎝厚,分层厚度可用样桩控制,采用18 吨的压路机分层碾压
2)、分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0
0 米,并充分压(夯)实
3)、铺筑的砂石应级配均匀
如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石
4)、洒水:铺筑的砂石应级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%-12%

5)、夯实或碾压;夯实或碾压的遍
