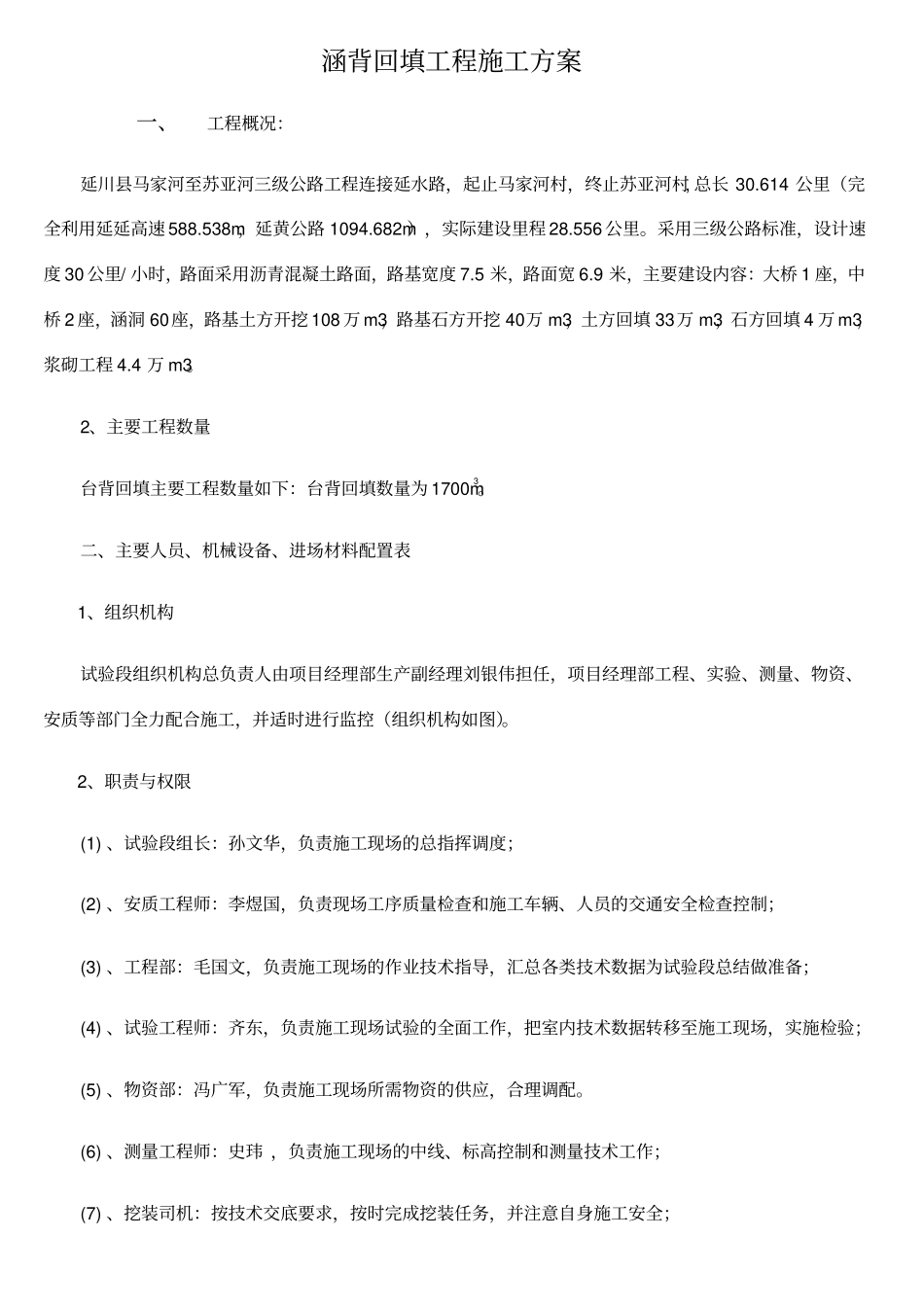

涵背回填工程施工方案一、工程概况:延川县马家河至苏亚河三级公路工程连接延水路,起止马家河村,终止苏亚河村, 总长 30.614 公里(完全利用延延高速 588.538m,延黄公路 1094.682m),实际建设里程 28.556 公里。采用三级公路标准,设计速度 30 公里/ 小时,路面采用沥青混凝土路面,路基宽度 7.5 米,路面宽 6.9 米,主要建设内容:大桥 1 座,中桥 2 座,涵洞 60座,路基土方开挖 108 万 m3,路基石方开挖 40万 m3,土方回填 33万 m3,石方回填 4 万 m3,浆砌工程 4.4 万 m3。2、主要工程数量台背回填主要工程数量如下:台背回填数量为 1700m3。二、主要人员、机械设备、进场材料配置表1、组织机构试验段组织机构总负责人由项目经理部生产副经理刘银伟担任,项目经理部工程、实验、测量、物资、安质等部门全力配合施工,并适时进行监控(组织机构如图)。2、职责与权限(1) 、试验段组长:孙文华,负责施工现场的总指挥调度;(2) 、安质工程师:李煜国,负责现场工序质量检查和施工车辆、人员的交通安全检查控制;(3) 、工程部:毛国文,负责施工现场的作业技术指导,汇总各类技术数据为试验段总结做准备;(4) 、试验工程师:齐东,负责施工现场试验的全面工作,把室内技术数据转移至施工现场,实施检验;(5) 、物资部:冯广军,负责施工现场所需物资的供应,合理调配。(6) 、测量工程师:史玮 ,负责施工现场的中线、标高控制和测量技术工作;(7) 、挖装司机:按技术交底要求,按时完成挖装任务,并注意自身施工安全;(8) 、推土机司机:按施工技术人员提供的作业指导书标准数据要求,平整填土厚度,并注意自身施工安全;(9) 、压路机司机:根据施工技术人员提供的碾压技术标准工作,听从现场指挥,确保碾压质量合格,并注意自身施工安全;组织机构图(12) 、汽车运输司机:按施工技术人员制定的位置卸方,听从现场指挥,为确保工程质量创造条件,谨慎驾驶车辆,注意交通安全。3、人员组织(1)、主要管理人员配置表序号姓名工作岗位职称1 刘银伟生产经理经理工程师2 毛国文技术负责人工程师3 吴文新质检负责人工程师4 孙文华试验负责人工程师5 史玮测量工程师工程师组长:刘银伟副组长:高兵工程部:毛国文安质部:吴文新实验室:齐东测量组:史玮路基负责人:王强挖掘机司机推土机司机旋耕机司机平地机司机压路机司机运输汽车司机物资部:冯广军6 冯广军物资负责人工程师7 李煜国安环负责...
