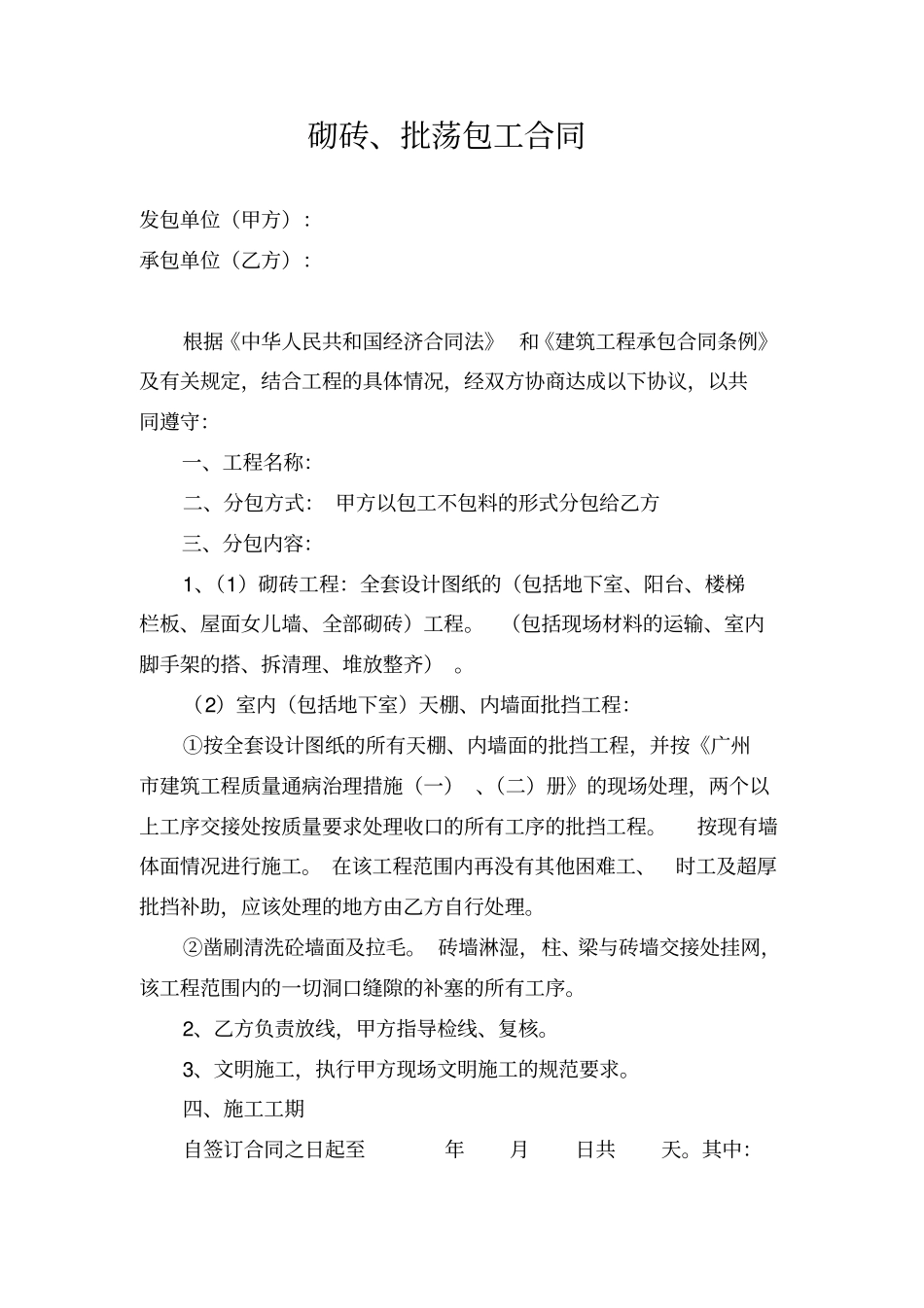

砌砖、批荡包工合同发包单位(甲方):承包单位(乙方):根据《中华人民共和国经济合同法》 和《建筑工程承包合同条例》及有关规定,结合工程的具体情况,经双方协商达成以下协议,以共同遵守:一、工程名称:二、分包方式: 甲方以包工不包料的形式分包给乙方三、分包内容:1、(1)砌砖工程:全套设计图纸的(包括地下室、阳台、楼梯栏板、屋面女儿墙、全部砌砖)工程
(包括现场材料的运输、室内脚手架的搭、拆清理、堆放整齐)
(2)室内(包括地下室)天棚、内墙面批挡工程:①按全套设计图纸的所有天棚、内墙面的批挡工程,并按《广州市建筑工程质量通病治理措施(一) 、(二)册》的现场处理,两个以上工序交接处按质量要求处理收口的所有工序的批挡工程
按现有墙体面情况进行施工
在该工程范围内再没有其他困难工、时工及超厚批挡补助,应该处理的地方由乙方自行处理
②凿刷清洗砼墙面及拉毛
砖墙淋湿,柱、梁与砖墙交接处挂网,该工程范围内的一切洞口缝隙的补塞的所有工序
2、乙方负责放线,甲方指导检线、复核
3、文明施工,执行甲方现场文明施工的规范要求

四、施工工期自签订合同之日起至年月日共天
其中:1、砌砖,首层()天,二、三层()天/层,四层以上每层()天
2、批荡:首层()天,二、三层()天/层,四层以上每层()天
3、乙方不按期完成,每天超期一天罚款伍佰元正(500
4、因天气影响无法开工,按现场施工日志记录为准,或甲方原因造成工期延误不予罚款
5、乙方中途自动退场,不予结算
五、质量要求乙方必须严格按设计图纸的要求精心施工、保证工程质量
工程质量按现行国家施工验收规范进行验收,达到国家验收规范优良标准,并提出以下重点要求及标准:( 一) 红砖砌筑1、红砖砂浆必须严格按甲方提供的砂浆配合比进行下料搅拌,在砌筑前砖必须淋湿水,饱和度不小于80%
2、砖砌体的灰缝要横平、竖直,竖直缝不能重缝,砌体
