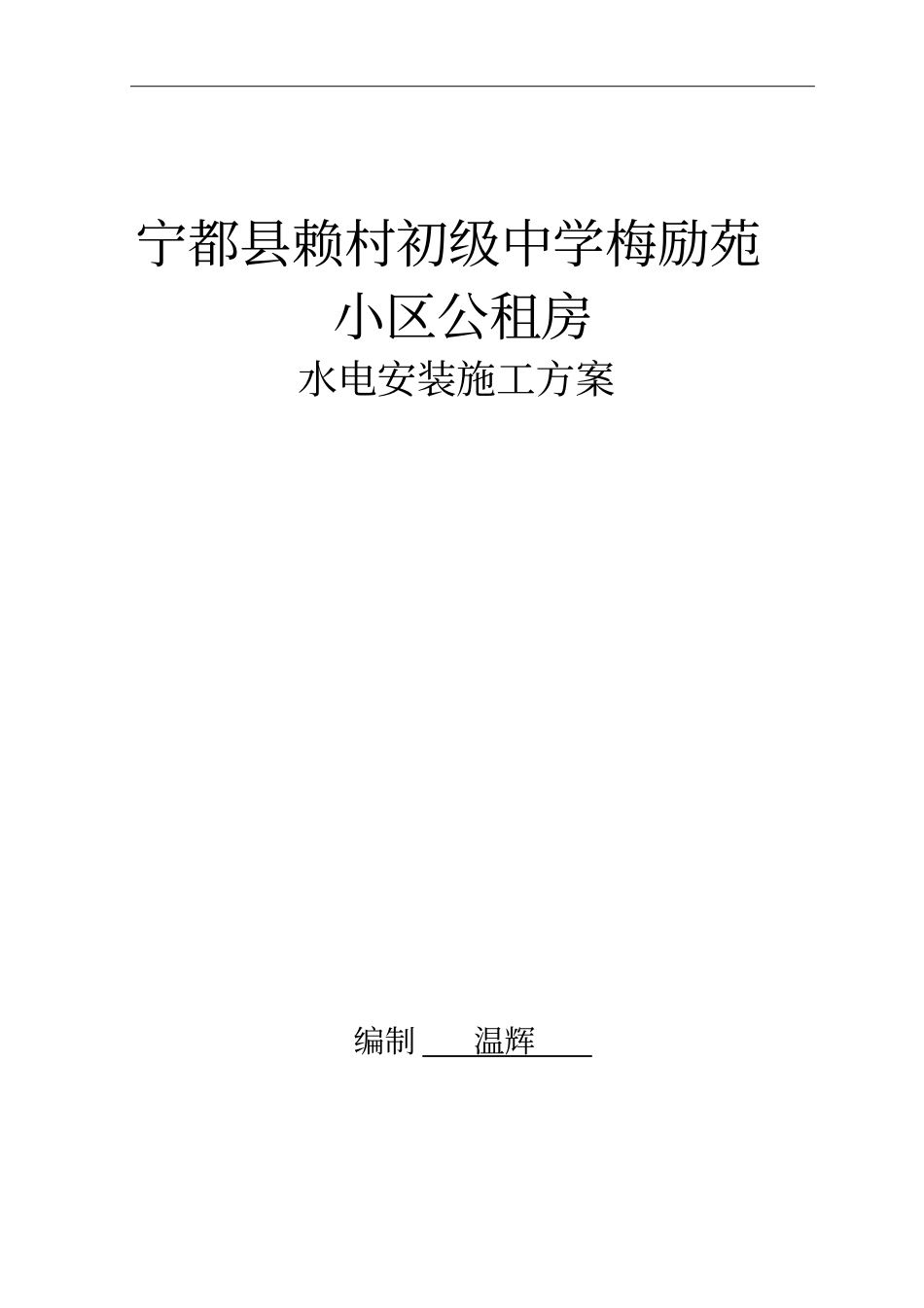

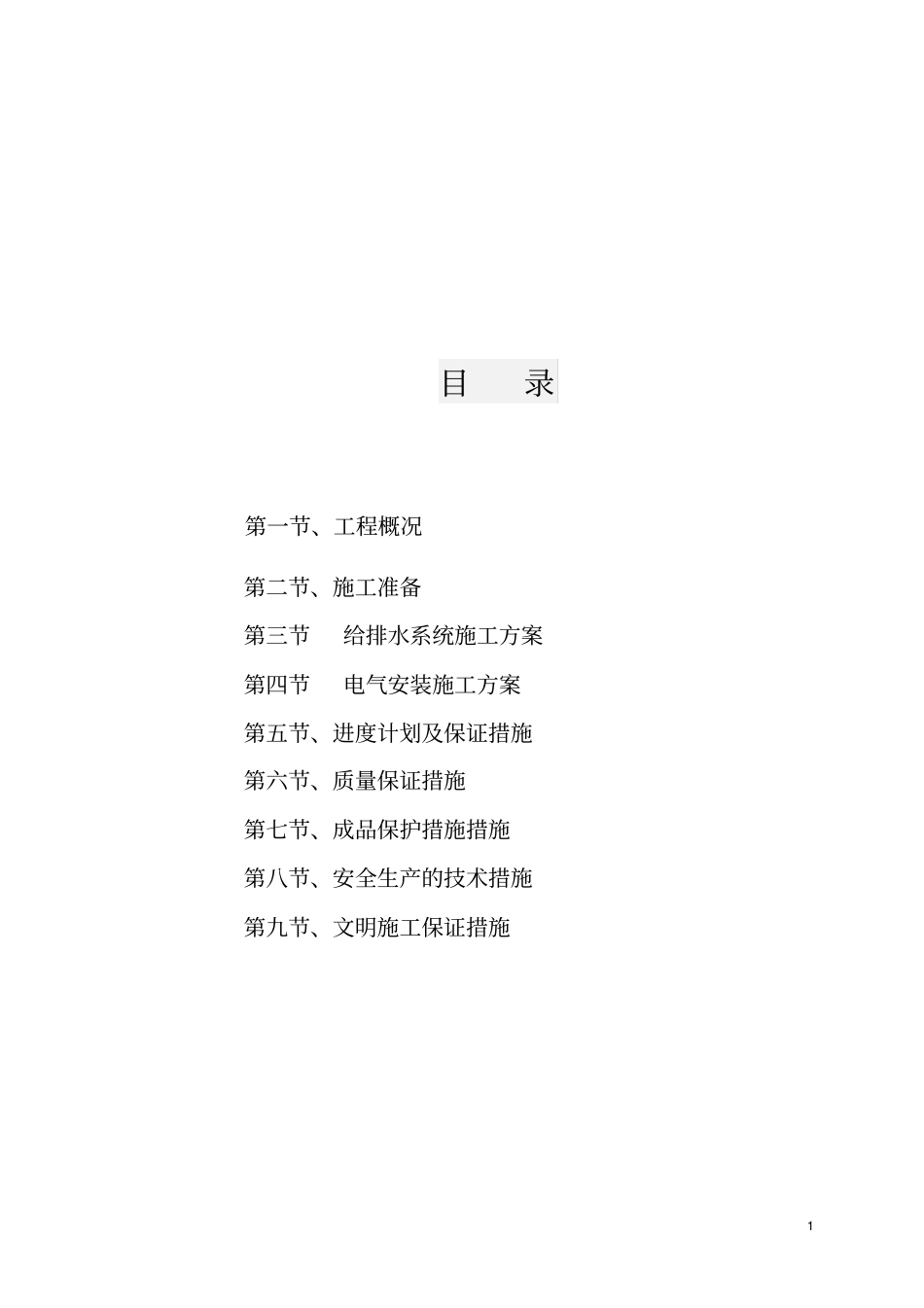

宁都县赖村初级中学梅励苑小区公租房水电安装施工方案编制温辉1 目录第一节、工程概况第二节、施工准备第三节给排水系统施工方案第四节电气安装施工方案第五节、进度计划及保证措施第六节、质量保证措施第七节、成品保护措施措施第八节、安全生产的技术措施第九节、文明施工保证措施2 第一节、工程概况本工程位于宁都县赖村镇赖村中学,六层砖混结构,高度21 米建筑面积
鼎盛科技(电气)施工

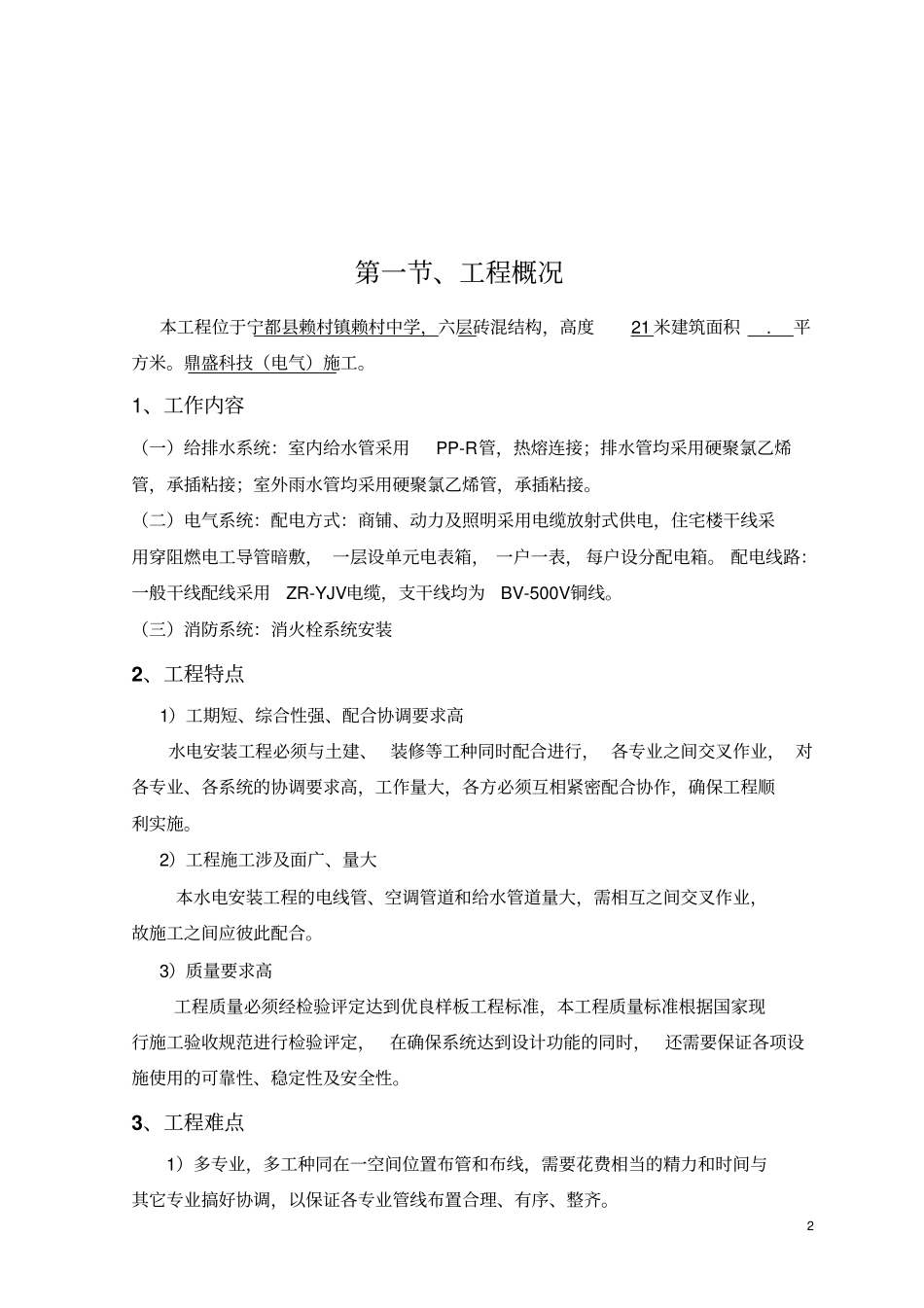

1、工作内容(一)给排水系统:室内给水管采用PP-R管,热熔连接;排水管均采用硬聚氯乙烯管,承插粘接;室外雨水管均采用硬聚氯乙烯管,承插粘接
(二)电气系统:配电方式:商铺、动力及照明采用电缆放射式供电,住宅楼干线采用穿阻燃电工导管暗敷, 一层设单元电表箱, 一户一表, 每户设分配电箱
配电线路:一般干线配线采用ZR-YJV电缆,支干线均为BV-500V铜线
(三)消防系统:消火栓系统安装2、工程特点1)工期短、综合性强、配合协调要求高水电安装工程必须与土建、 装修等工种同时配合进行, 各专业之间交叉作业, 对各专业、各系统的协调要求高,工作量大,各方必须互相紧密配合协作,确保工程顺利实施
2)工程施工涉及面广、量大本水电安装工程的电线管、空调管道和给水管道量大,需相互之间交叉作业,故施工之间应彼此配合
3)质量要求高工程质量必须经检验评定达到优良样板工程标准,本工程质量标准根据国家现行施工验收规范进行检验评定,在确保系统达到设计功能的同时,还需要保证各项设施使用的可靠性、稳定性及安全性
3、工程难点1)多专业,多工种同在一空间位置布管和布线,需要花费相当的精力和时间与其它专业搞好协调,以保证各专业管线布置合理、有序、整齐
3 2)各系统的联动调试技术要求高,竣工资料和文件严格按照科学技术档案案卷中构成的要求执行
3)工期非常紧张,而且要在保证工期的前提下,提高文明施工和工程质量的管理,确保工程
