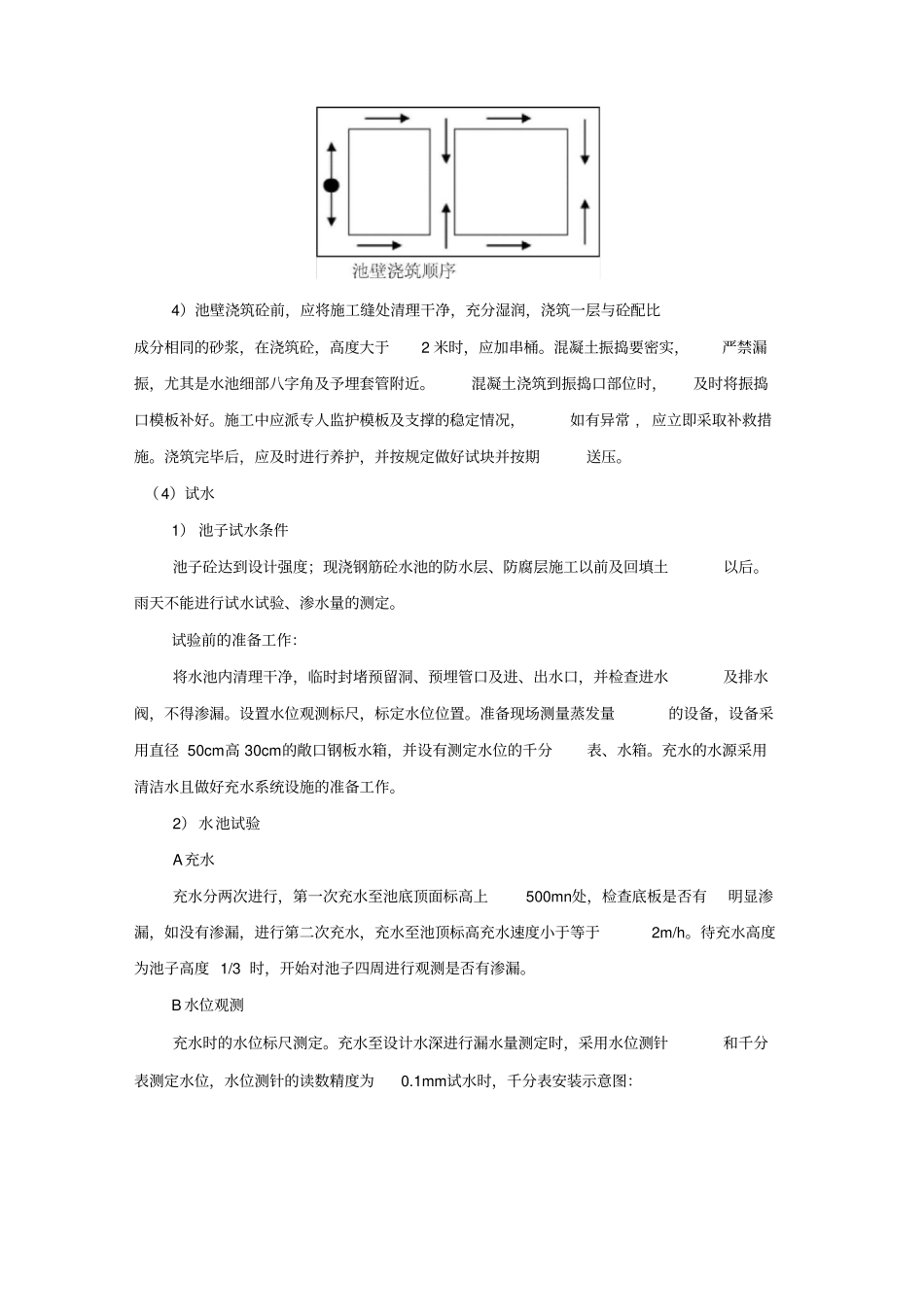

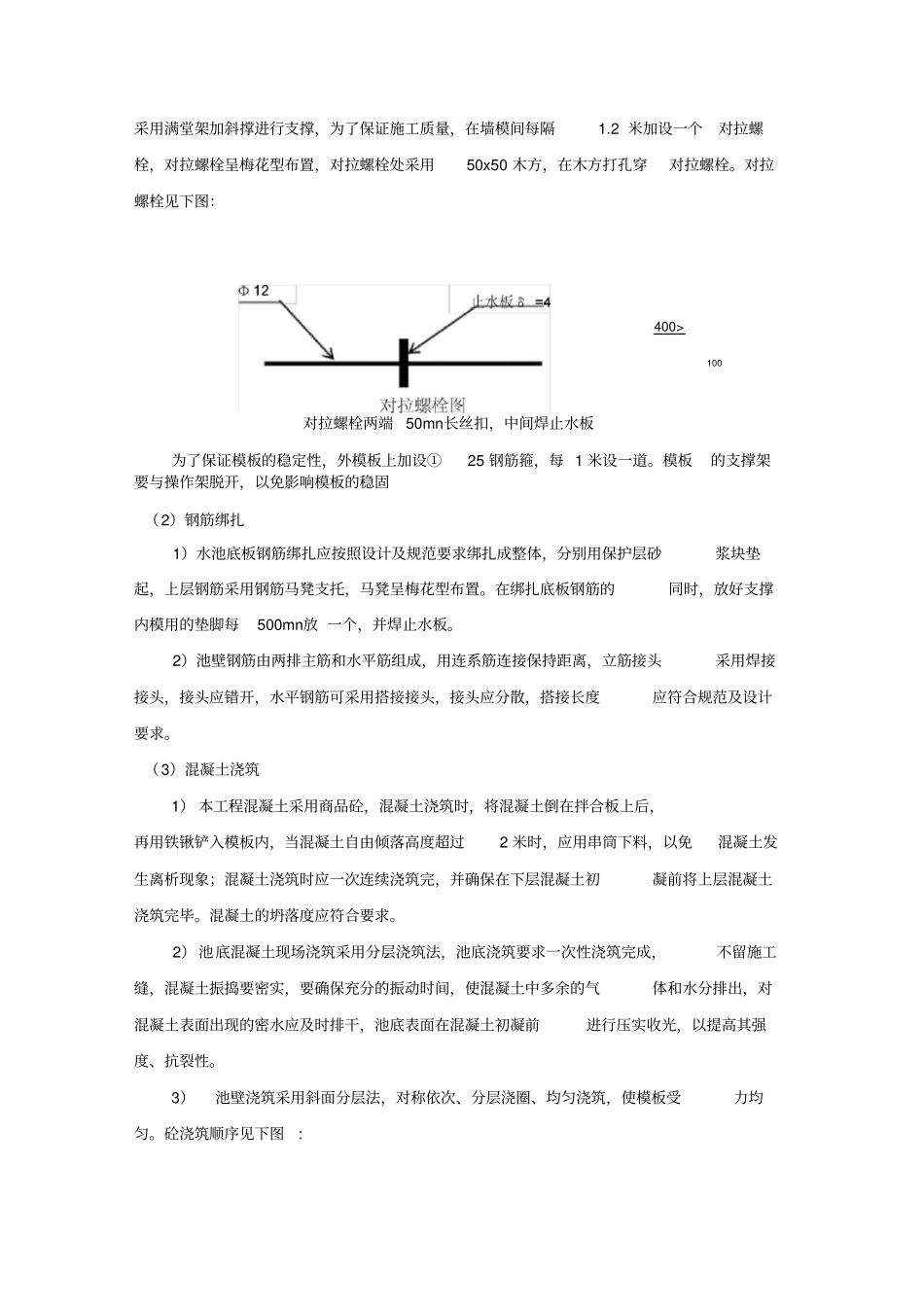

1、土方工程:(1) 土方开挖:基础土方使用挖掘机整体大开挖,为防止土层扰动在基底预留200mm厚采用人工开挖。挖出的土方使用5.0t自卸汽车运至业主指定地点堆放。(2) 土方回填:土方回填安排在基础混凝土施工完成后进行。也可根据现场需要安排在 10.78 米板施工完成后进行。土方回填采用机械并配合以人工分层夯填。回填时采用环刀取样送检做干密度试验的办法控制回填质量。1 施工顺序基础土方开挖—垫层—池底板—池壁板—试水—抹灰2.1.3.2施工方法(1)模板支设1)水池模板采用组合钢模板,支设分池底、池壁两部分进行,为池壁支模及处理施工缝方便,同时防止施工缝设在底板土压力弯矩最大处,易引起渗漏,底板与池壁施工缝设在离底板上表面350— 450mn处,施工缝形式如下图所示:2) 池底模板应一次支好,包括与池壁连接施工缝以下部分,悬空部位模板采用铁脚支承,铁脚中部焊止水板。3) 池壁、池顶模板在底板混凝土浇筑后一次支设成型。池壁模板支设采用有支撑模板体系,在池内底板上搭设钢管脚手架,内外模板用组合式钢模板做成弧形,先支内模,用铁脚支在垫层上支承,用钢筋环或扁铁撑固,用短木撑支顶在钢脚手架上固定,然后绑扎钢筋,支外模,并设临时撑木固定在模板上,以保扌寺壁厚一致和模板稳定,临时撑木在浇筑混凝土至该处时再取掉。为便于混凝土浇筑、振捣,外模在底部1.2m 高处开0.6mx0.9m 门子板,间距 1.5m。池壁模板R2R2 S =2mm 钢板采用满堂架加斜撑进行支撑,为了保证施工质量,在墙模间每隔1.2 米加设一个对拉螺栓,对拉螺栓呈梅花型布置,对拉螺栓处采用50x50 木方,在木方打孔穿对拉螺栓。对拉螺栓见下图:对拉螺栓两端50mn长丝扣,中间焊止水板为了保证模板的稳定性,外模板上加设①25 钢筋箍,每 1 米设一道。模板的支撑架要与操作架脱开,以免影响模板的稳固(2)钢筋绑扎1)水池底板钢筋绑扎应按照设计及规范要求绑扎成整体,分别用保护层砂浆块垫起,上层钢筋采用钢筋马凳支托,马凳呈梅花型布置。在绑扎底板钢筋的同时,放好支撑内模用的垫脚每500mn放 一个,并焊止水板。2)池壁钢筋由两排主筋和水平筋组成,用连系筋连接保持距离,立筋接头采用焊接接头,接头应错开,水平钢筋可采用搭接接头,接头应分散,搭接长度应符合规范及设计要求。(3)混凝土浇筑1) 本工程混凝土采用商品砼,混凝土浇筑时,将混凝土倒在拌合板上后,再用铁锹铲入模板内,当混凝土自由倾落高度超过2 米时,应用...
