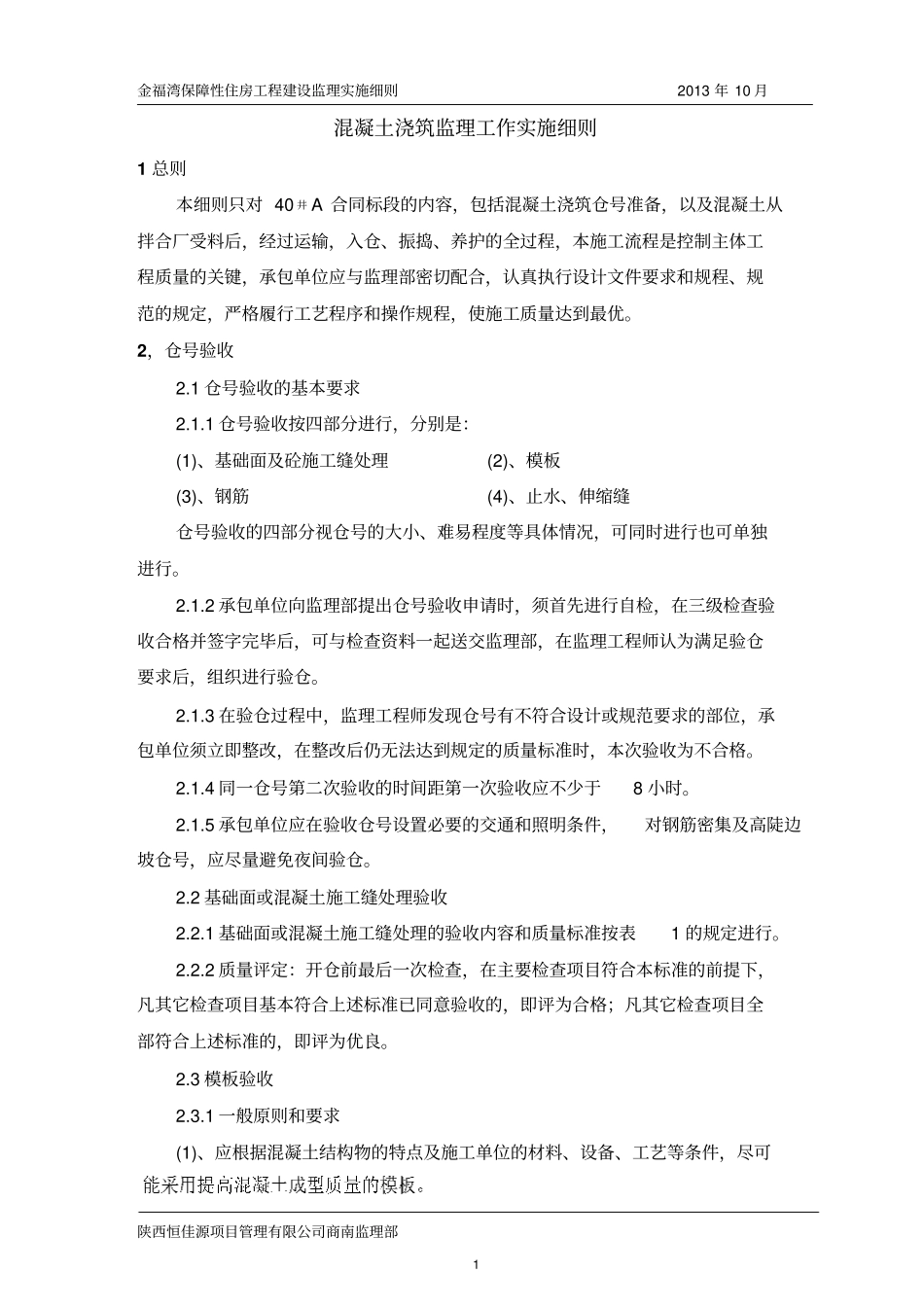

金福湾保障性住房工程建设监理实施细则2013 年 10 月陕西恒佳源项目管理有限公司商南监理部1 混凝土浇筑监理工作实施细则1 总则本细则只对 40 井 A 合同标段的内容,包括混凝土浇筑仓号准备,以及混凝土从拌合厂受料后,经过运输,入仓、振捣、养护的全过程,本施工流程是控制主体工程质量的关键,承包单位应与监理部密切配合,认真执行设计文件要求和规程、规范的规定,严格履行工艺程序和操作规程,使施工质量达到最优
2,仓号验收2
1 仓号验收的基本要求2
1 仓号验收按四部分进行,分别是:(1)、基础面及砼施工缝处理(2)、模板(3)、钢筋(4)、止水、伸缩缝仓号验收的四部分视仓号的大小、难易程度等具体情况,可同时进行也可单独进行
2 承包单位向监理部提出仓号验收申请时,须首先进行自检,在三级检查验收合格并签字完毕后,可与检查资料一起送交监理部,在监理工程师认为满足验仓要求后,组织进行验仓
3 在验仓过程中,监理工程师发现仓号有不符合设计或规范要求的部位,承包单位须立即整改,在整改后仍无法达到规定的质量标准时,本次验收为不合格
4 同一仓号第二次验收的时间距第一次验收应不少于8 小时
5 承包单位应在验收仓号设置必要的交通和照明条件,对钢筋密集及高陡边坡仓号,应尽量避免夜间验仓
2 基础面或混凝土施工缝处理验收2
1 基础面或混凝土施工缝处理的验收内容和质量标准按表1 的规定进行
2 质量评定:开仓前最后一次检查,在主要检查项目符合本标准的前提下,凡其它检查项目基本符合上述标准已同意验收的,即评为合格;凡其它检查项目全部符合上述标准的,即评为优良
3 模板验收2
1 一般原则和要求(1)、应根据混凝土结构物的特点及施工单位的材料、设备、工艺等条件,尽可金福湾保障性住房工程建设监理实施细则2013 年 10 月陕西恒佳源项
