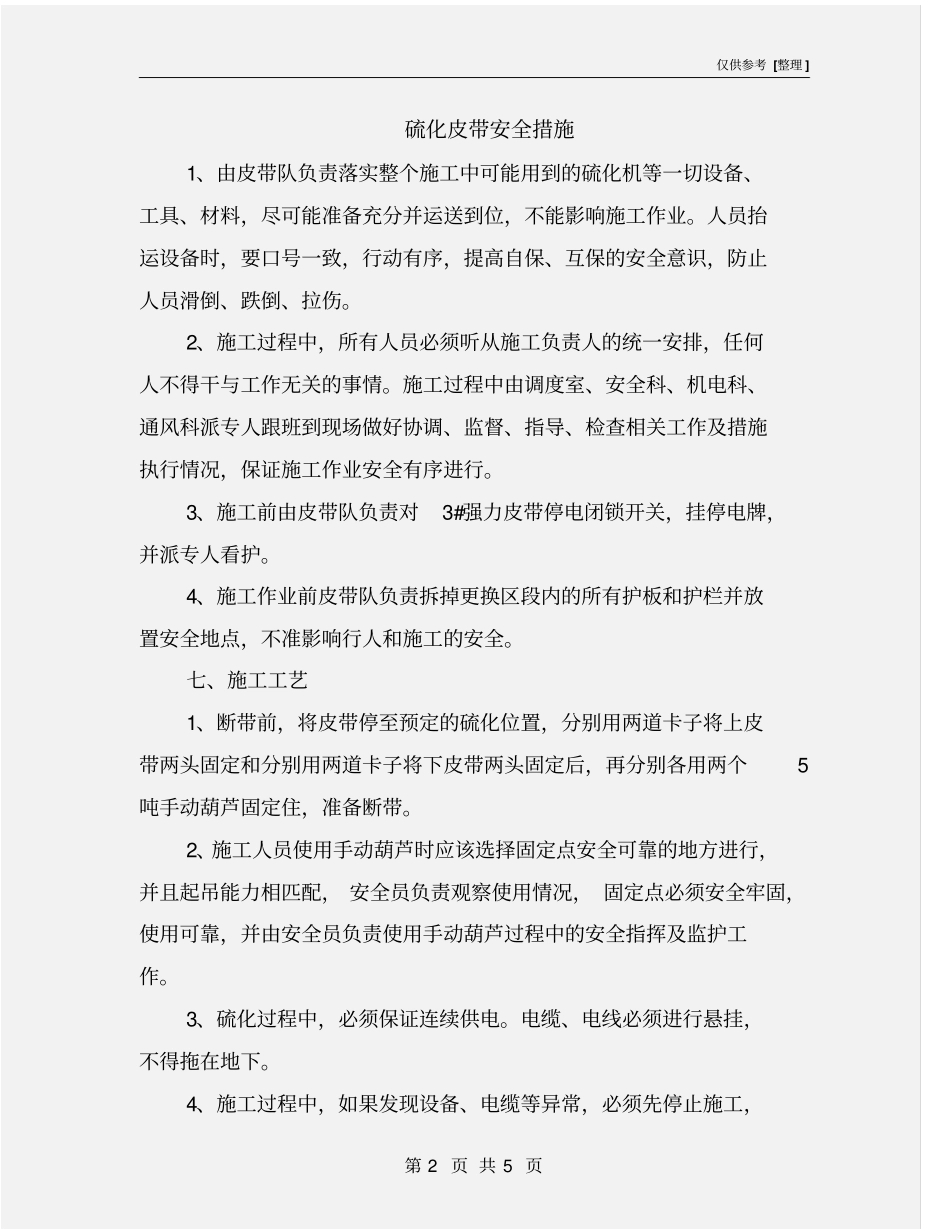

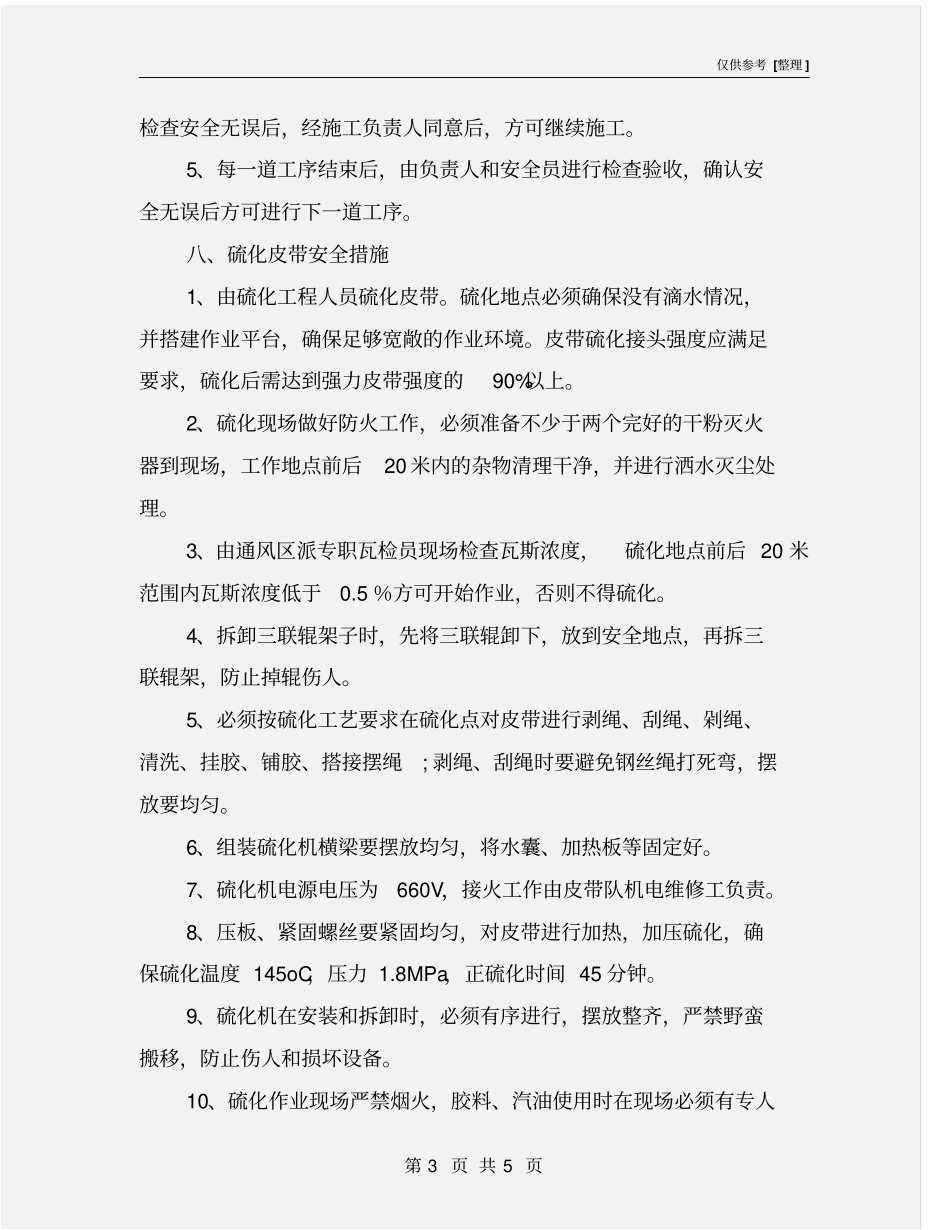

仅供参考 [整理 ] 第 1 页 共 5 页安全管理文书硫化皮带安全措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 5 页硫化皮带安全措施1、由皮带队负责落实整个施工中可能用到的硫化机等一切设备、工具、材料,尽可能准备充分并运送到位,不能影响施工作业。人员抬运设备时,要口号一致,行动有序,提高自保、互保的安全意识,防止人员滑倒、跌倒、拉伤。2、施工过程中,所有人员必须听从施工负责人的统一安排,任何人不得干与工作无关的事情。施工过程中由调度室、安全科、机电科、通风科派专人跟班到现场做好协调、监督、指导、检查相关工作及措施执行情况,保证施工作业安全有序进行。3、施工前由皮带队负责对3#强力皮带停电闭锁开关,挂停电牌,并派专人看护。4、施工作业前皮带队负责拆掉更换区段内的所有护板和护栏并放置安全地点,不准影响行人和施工的安全。七、施工工艺1、断带前,将皮带停至预定的硫化位置,分别用两道卡子将上皮带两头固定和分别用两道卡子将下皮带两头固定后,再分别各用两个5吨手动葫芦固定住,准备断带。2、施工人员使用手动葫芦时应该选择固定点安全可靠的地方进行,并且起吊能力相匹配, 安全员负责观察使用情况, 固定点必须安全牢固,使用可靠,并由安全员负责使用手动葫芦过程中的安全指挥及监护工作。3、硫化过程中,必须保证连续供电。电缆、电线必须进行悬挂,不得拖在地下。4、施工过程中,如果发现设备、电缆等异常,必须先停止施工,仅供参考 [整理 ] 第 3 页 共 5 页检查安全无误后,经施工负责人同意后,方可继续施工。5、每一道工序结束后,由负责人和安全员进行检查验收,确认安全无误后方可进行下一道工序。八、硫化皮带安全措施1、由硫化工程人员硫化皮带。硫化地点必须确保没有滴水情况,并搭建作业平台,确保足够宽敞的作业环境。皮带硫化接头强度应满足要求,硫化后需达到强力皮带强度的90%以上。2、硫化现场做好防火工作,必须准备不少于两个完好的干粉灭火器到现场,工作地点前后20 米内的杂物清理干净,并进行洒水灭尘处理。3、由通风区派专职瓦检员现场检查瓦斯浓度,硫化地点前后 20 米范围内瓦斯浓度低于0.5 %方可开始作业,否则不得硫化。4、拆卸三联辊架子时,先将三联辊卸下,放到安全地点,再拆三联辊架,防止掉辊伤人。5、必须按硫化工艺要求在硫化点对皮带进行剥绳、刮绳、剁绳、清洗、挂胶、铺胶、搭接摆绳; ...
