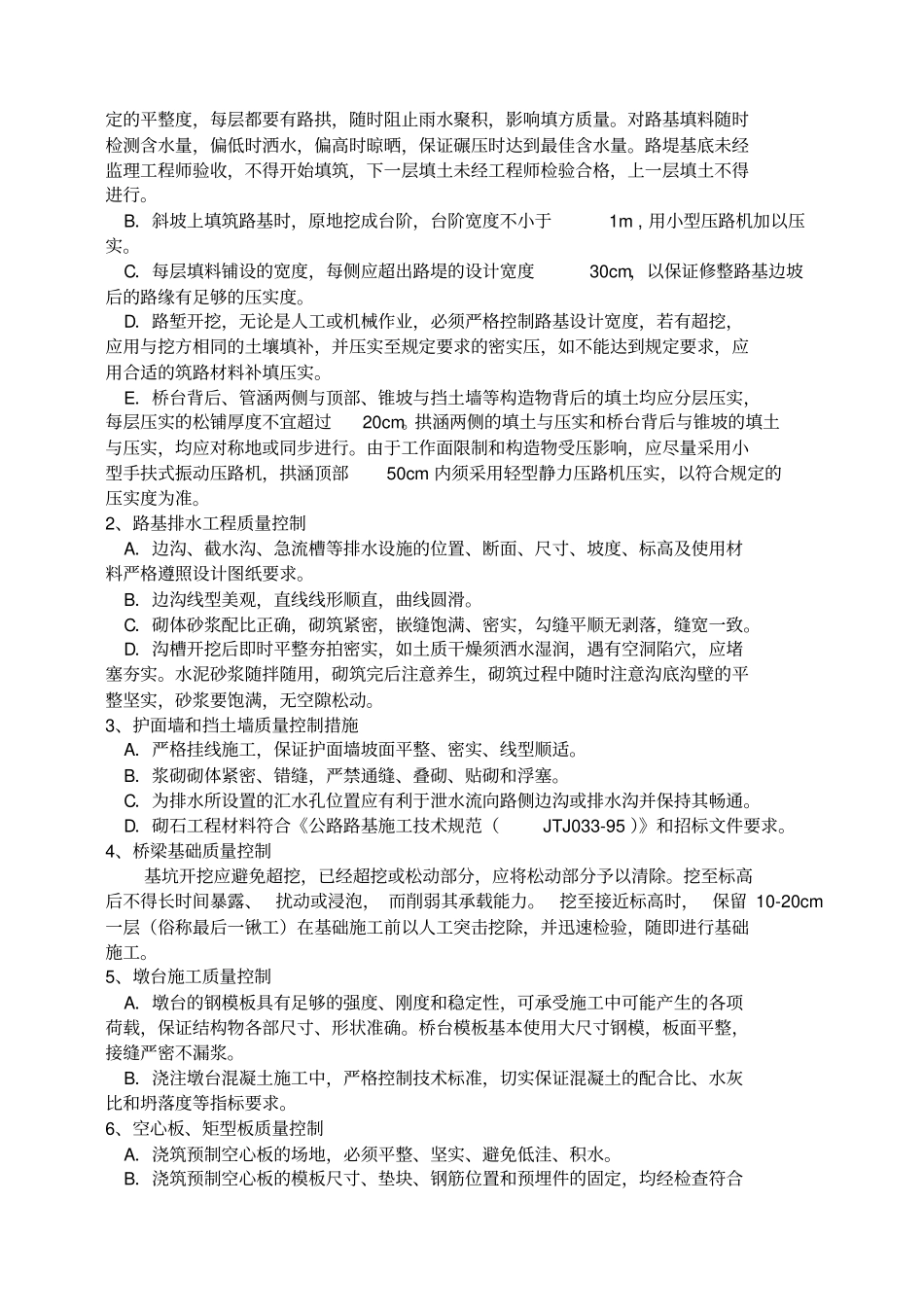

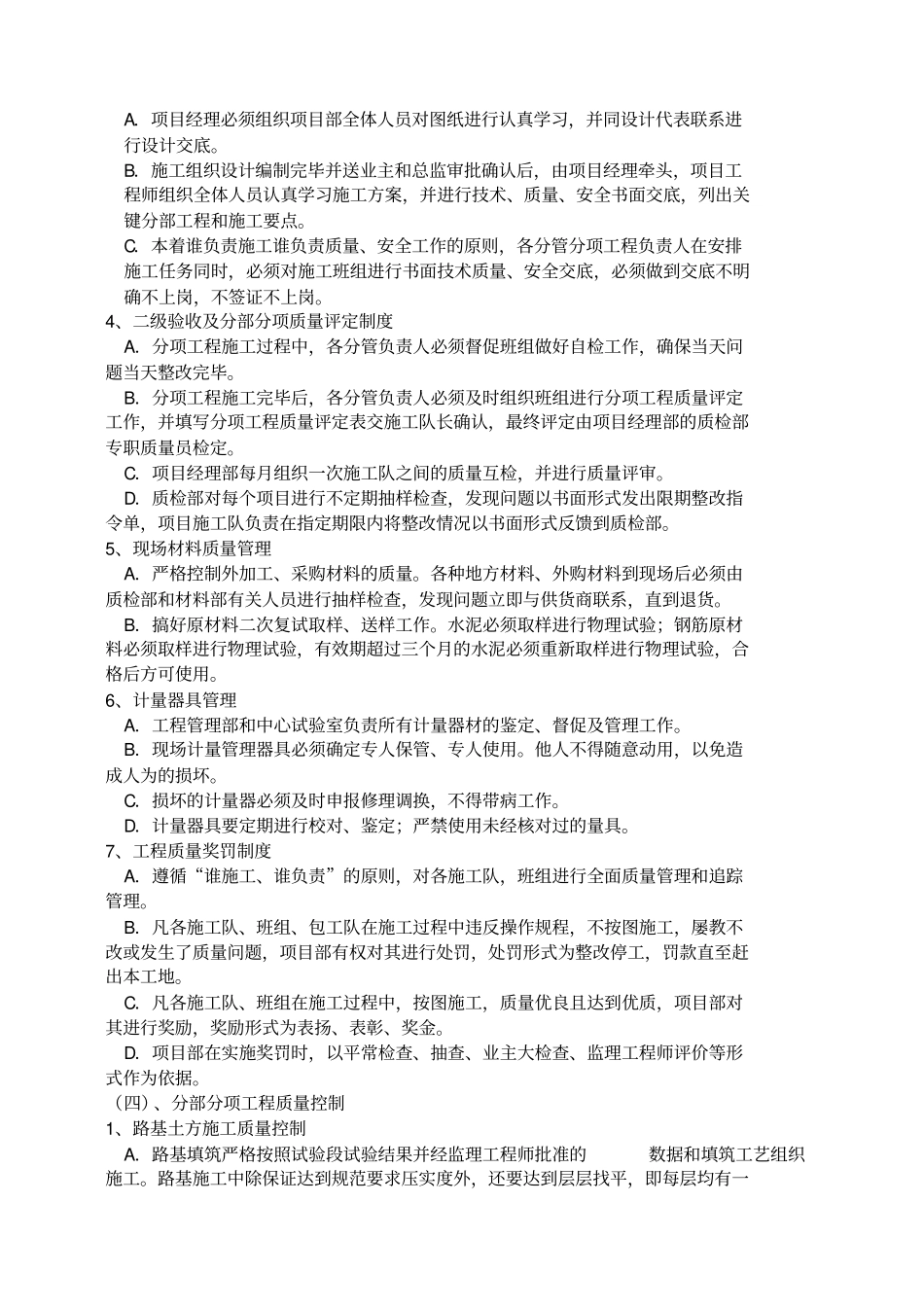

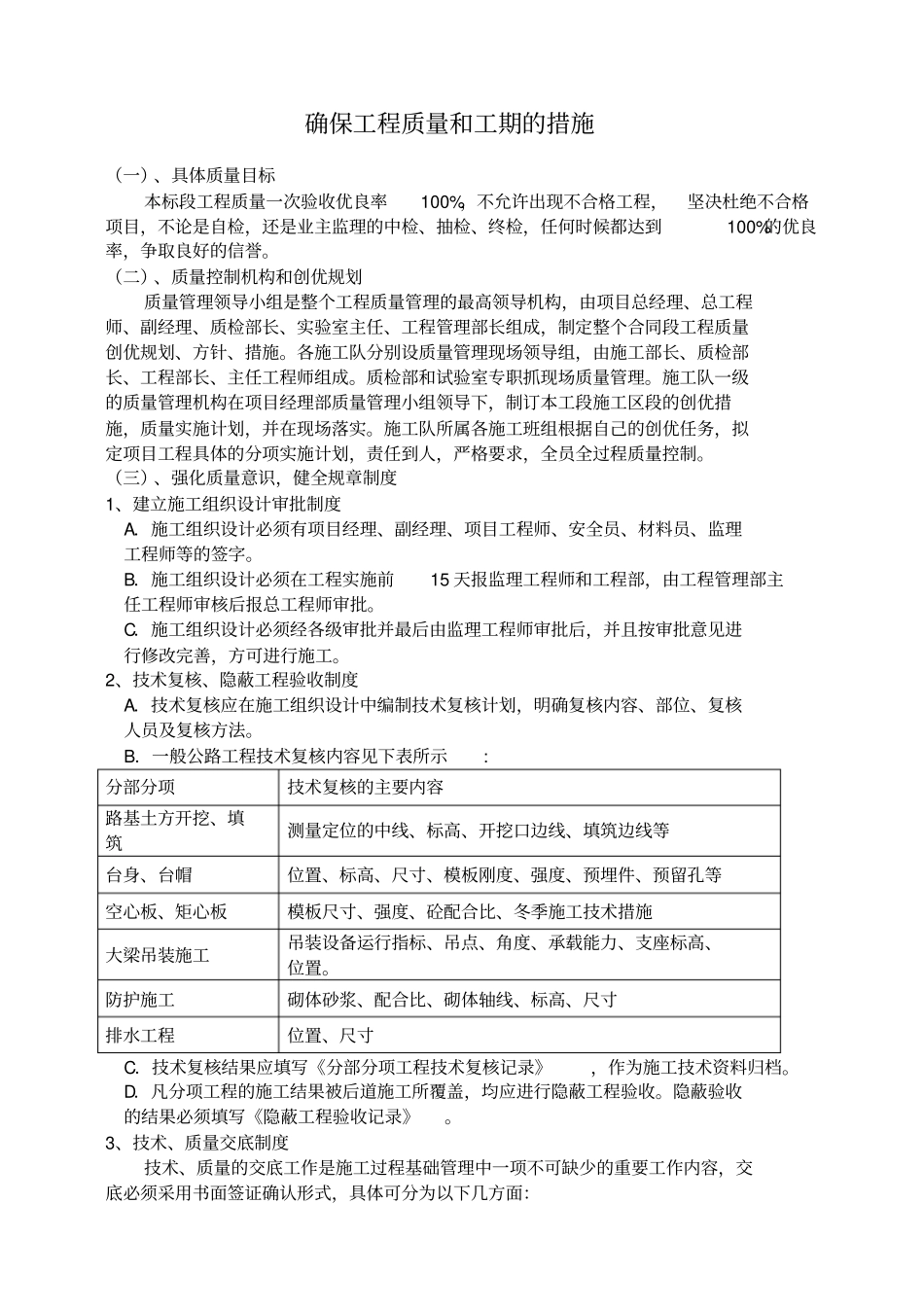

确保工程质量和工期的措施(一)、具体质量目标本标段工程质量一次验收优良率100%,不允许出现不合格工程,坚决杜绝不合格项目,不论是自检,还是业主监理的中检、抽检、终检,任何时候都达到100%的优良率,争取良好的信誉
(二)、质量控制机构和创优规划质量管理领导小组是整个工程质量管理的最高领导机构,由项目总经理、总工程师、副经理、质检部长、实验室主任、工程管理部长组成,制定整个合同段工程质量创优规划、方针、措施
各施工队分别设质量管理现场领导组,由施工部长、质检部长、工程部长、主任工程师组成
质检部和试验室专职抓现场质量管理
施工队一级的质量管理机构在项目经理部质量管理小组领导下,制订本工段施工区段的创优措施,质量实施计划,并在现场落实
施工队所属各施工班组根据自己的创优任务,拟定项目工程具体的分项实施计划,责任到人,严格要求,全员全过程质量控制
(三)、强化质量意识,健全规章制度1、建立施工组织设计审批制度A.施工组织设计必须有项目经理、副经理、项目工程师、安全员、材料员、监理工程师等的签字
B.施工组织设计必须在工程实施前15 天报监理工程师和工程部,由工程管理部主任工程师审核后报总工程师审批
C.施工组织设计必须经各级审批并最后由监理工程师审批后,并且按审批意见进行修改完善,方可进行施工
2、技术复核、隐蔽工程验收制度A.技术复核应在施工组织设计中编制技术复核计划,明确复核内容、部位、复核人员及复核方法
B.一般公路工程技术复核内容见下表所示:分部分项技术复核的主要内容路基土方开挖、填筑测量定位的中线、标高、开挖口边线、填筑边线等台身、台帽位置、标高、尺寸、模板刚度、强度、预埋件、预留孔等空心板、矩心板模板尺寸、强度、砼配合比、冬季施工技术措施大梁吊装施工吊装设备运行指标、吊点、角度、承载能力、支座标高、位置
防护施工砌体砂浆、配合比、砌体轴线、标高、尺寸排水工程位置、尺
