碎石垫层 +土工格栅施工技术交底技 术 交 底 记 录(编号: )建 设 项 目 : 濮 范 高 速 公 路 工 程承 包 单 位 : 核 工 业 西 北 工 程 建 设 总 公 司合同号:NO

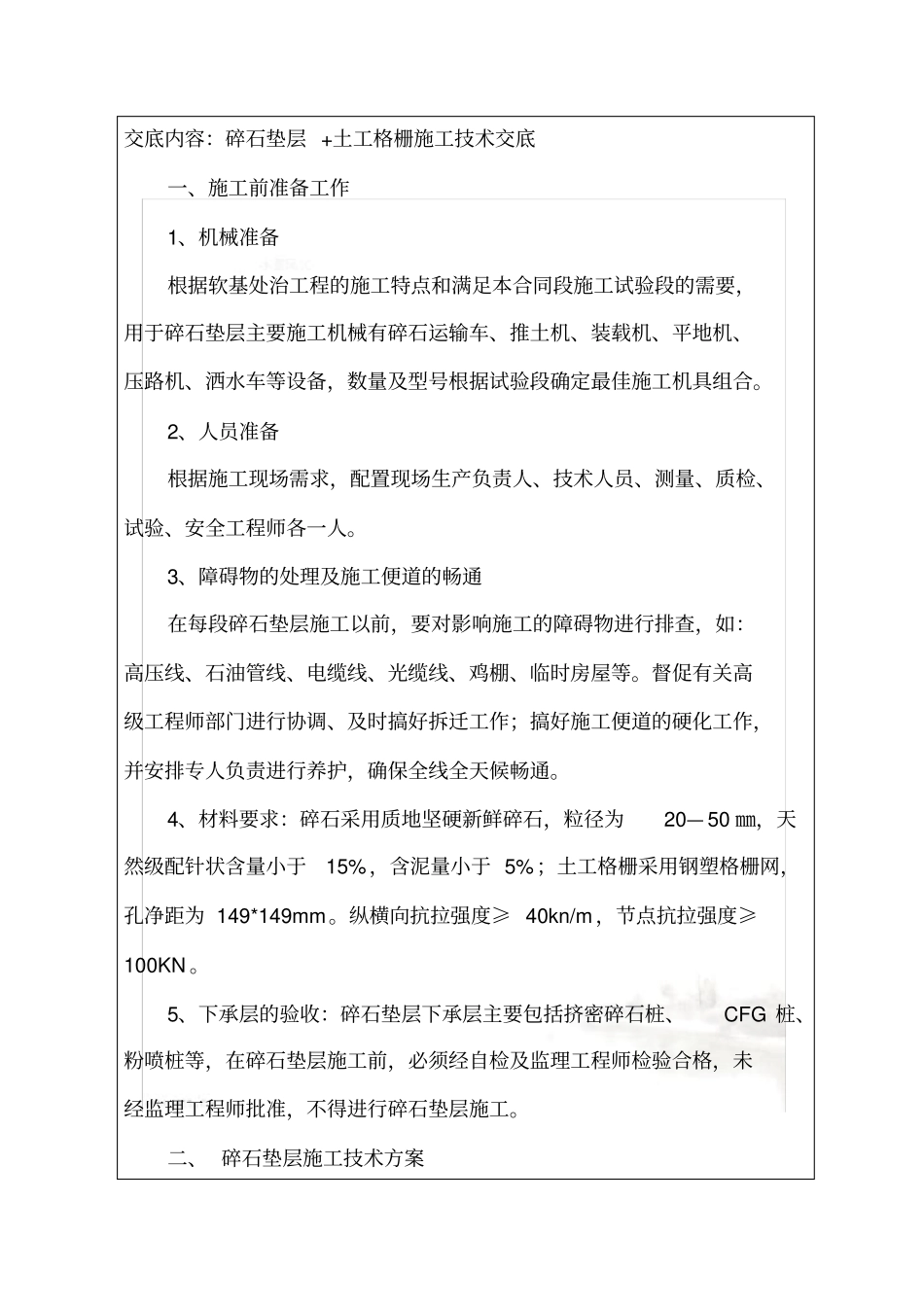

8 监理单位:江苏伟信工程咨询有限公司工程名称碎石垫层 +土工格栅软基处理日期交底内容:碎石垫层 +土工格栅施工技术交底一、施工前准备工作1、机械准备根据软基处治工程的施工特点和满足本合同段施工试验段的需要,用于碎石垫层主要施工机械有碎石运输车、推土机、装载机、平地机、压路机、洒水车等设备,数量及型号根据试验段确定最佳施工机具组合
2、人员准备根据施工现场需求,配置现场生产负责人、技术人员、测量、质检、试验、安全工程师各一人
3、障碍物的处理及施工便道的畅通在每段碎石垫层施工以前,要对影响施工的障碍物进行排查,如:高压线、石油管线、电缆线、光缆线、鸡棚、临时房屋等
督促有关高级工程师部门进行协调、及时搞好拆迁工作;搞好施工便道的硬化工作,并安排专人负责进行养护,确保全线全天候畅通
4、材料要求:碎石采用质地坚硬新鲜碎石,粒径为20— 50 ㎜,天然级配针状含量小于15%,含泥量小于 5%;土工格栅采用钢塑格栅网,孔净距为 149*149mm
纵横向抗拉强度≥ 40kn/m,节点抗拉强度≥100KN
5、下承层的验收:碎石垫层下承层主要包括挤密碎石桩、CFG 桩、粉喷桩等,在碎石垫层施工前,必须经自检及监理工程师检验合格,未经监理工程师批准,不得进行碎石垫层施工
二、 碎石垫层施工技术方案1、路基清表及场地平整对于直接做碎石垫层的段落, 采用推土机将路基表层30cm 左右耕植土清除并运至路基以外,农作物及树木根系应清理干净,路基范围内坑穴清理后采用沙砾或碎石填充,并碾压密实;清表后,先用推土机进行粗平,然后用平地机进行精平;根据设计图纸要求设置横坡,以利于排水
对于挤密碎石桩、 C
